工程名称烟台福海怡景 7-8#楼交底部位屋面盖瓦工程编号日 期2025-7-18交底内容:一、施工准备1. 材料及主要机具 水泥:32
5 号矿渣硅酸盐水泥,具备厂家合格证、检测报告(经试验合格后才能使用)
砂子:应用中粗砂,使用前过筛子,含泥量不超过 5%,无杂质
瓦材:应有合格证或质保单,对存在分层、裂缝、露砂、酥松、表面粗糙、边缘不齐等缺陷的水泥瓦不得使用
2. 主要机具搅拌机、筛子、托灰板、木抹子、铁抹子、靠尺、云石机、托线板、细线等
3.施工要求:找平层(屋面保温层完成后,要做一层找平层,35 厚 C20 细石砼):斜屋面采纳1:3 水泥砂浆找平层,屋面平整度应达到 5mm/2mm 标准
找平层的表面必须平整整齐,坡度一致,无积水,不起砂
二、本工程中 7-8#楼屋面挂瓦做法:按《05J1-103-屋 23》,卧瓦层为 1:3 水泥砂浆;瓦材为块瓦

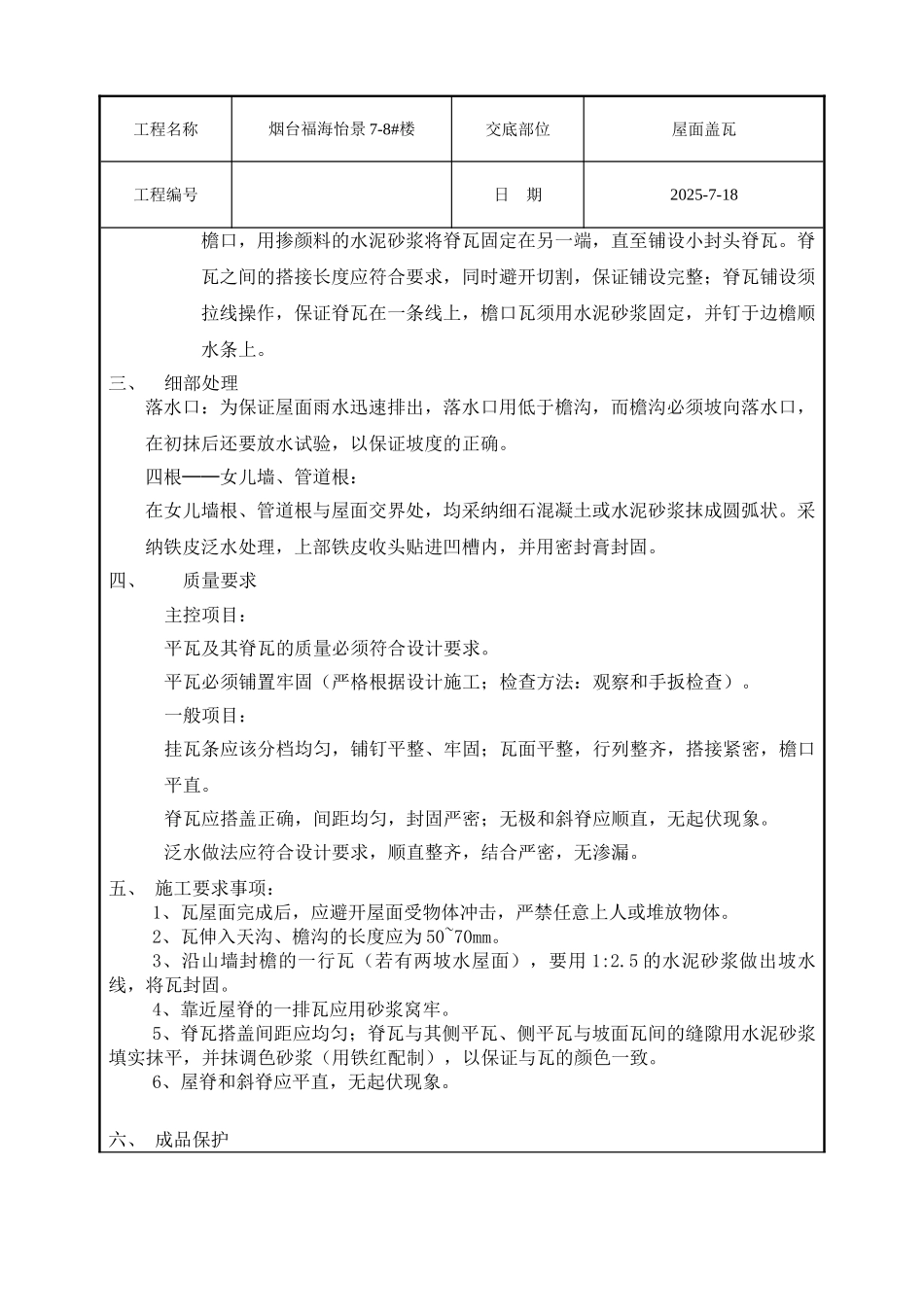

1、施工工艺:清理基层→水泥砂浆找平→分线、弹线→粉挂瓦条(25*35)盖瓦→铺贴脊瓦→养护→检查、验收
2、清理基层:基层表面必须清理洁净,特别是檐沟、落水口、排气道内的杂物应清理洁净
3、水泥砂浆找平:抹一道 1:3 水泥砂浆,随抹随用木抹子搓平
4、根据屋面泛水的布局进行排瓦,一般从屋脊和分水岭处开始排,然后沿纵横双向进行预排
5、平瓦铺设时应按自右向左,自下而上顺序操作
6、排水沟处瓦切割后应保证边沿整齐,并用 1:3 水泥砂浆将瓦片底部空隙全部封住,切割机械采纳电动圆锯机
7、脊瓦铺设应从斜屋脊底端开始,自下而上至斜屋脊顶,脊瓦大封头瓦应紧贴工程名称烟台福海怡景 7-8#楼交底部位屋面盖瓦工程编号日 期2025-7-18檐口,用掺颜料的水泥砂浆将脊瓦固定在另一端,直至铺设小封头脊瓦
脊瓦之间的搭接长度应符合要求,同时避开切割,保证铺设完整;脊瓦铺设须拉线操作,保证脊瓦在一条线上,檐口瓦须用水泥砂浆固定,
