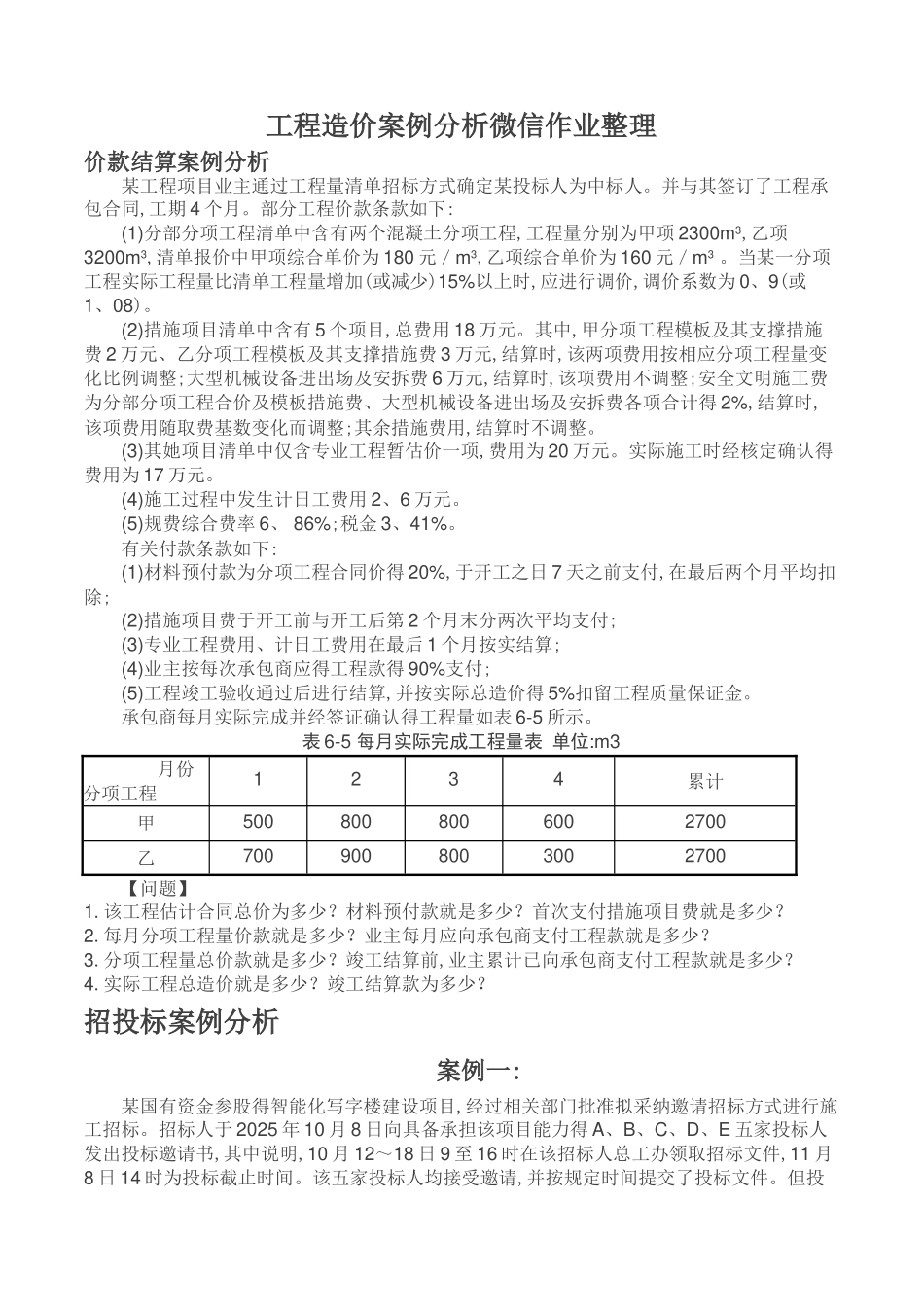

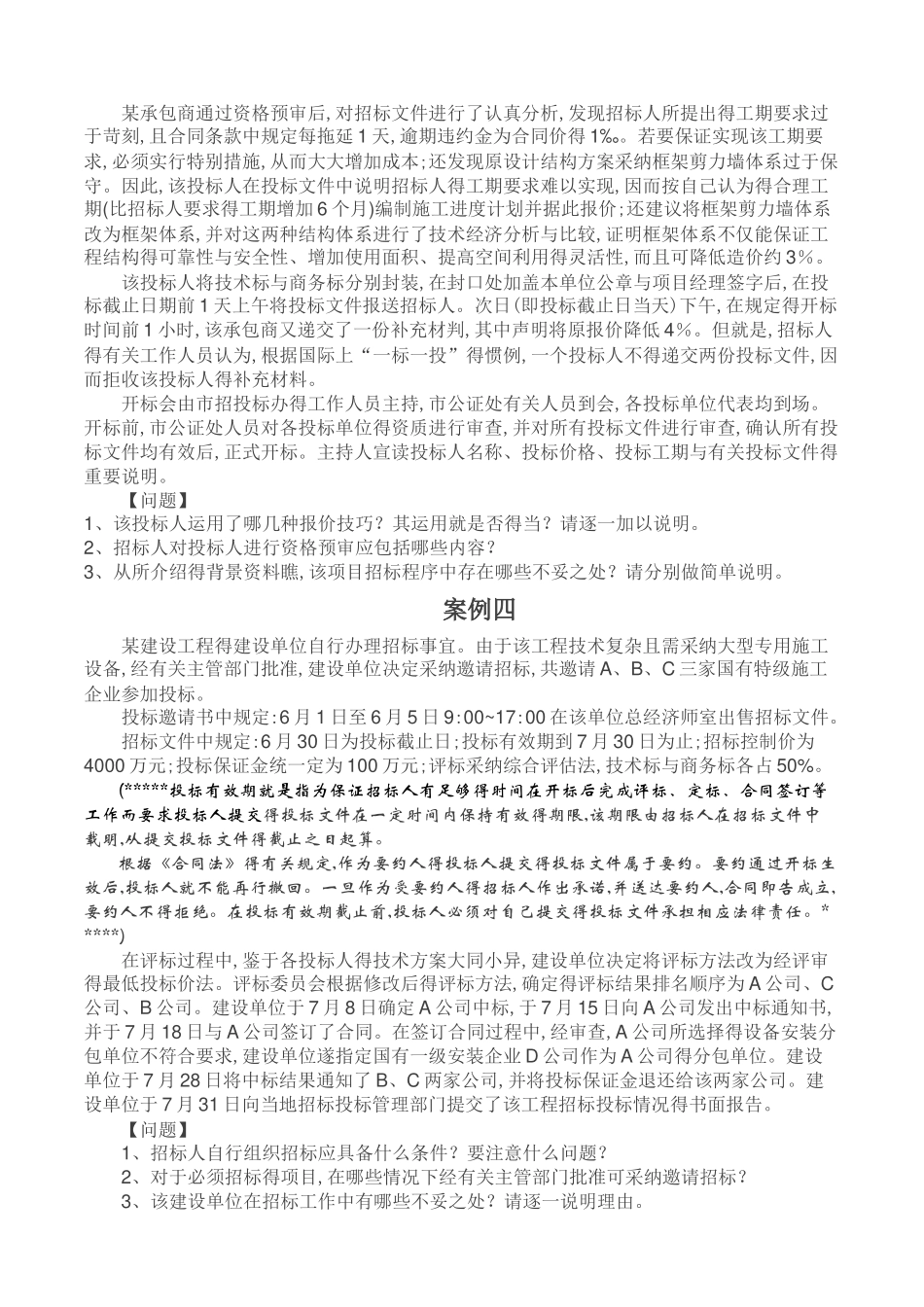

工程造价案例分析微信作业整理价款结算案例分析某工程项目业主通过工程量清单招标方式确定某投标人为中标人。并与其签订了工程承包合同,工期 4 个月。部分工程价款条款如下:(1)分部分项工程清单中含有两个混凝土分项工程,工程量分别为甲项 2300m3,乙项3200m3,清单报价中甲项综合单价为 180 元/m3,乙项综合单价为 160 元/m3 。当某一分项工程实际工程量比清单工程量增加(或减少)15%以上时,应进行调价,调价系数为 0、9(或1、08)。(2)措施项目清单中含有 5 个项目,总费用 18 万元。其中,甲分项工程模板及其支撑措施费 2 万元、乙分项工程模板及其支撑措施费 3 万元,结算时,该两项费用按相应分项工程量变化比例调整;大型机械设备进出场及安拆费 6 万元,结算时,该项费用不调整;安全文明施工费为分部分项工程合价及模板措施费、大型机械设备进出场及安拆费各项合计得 2%,结算时,该项费用随取费基数变化而调整;其余措施费用,结算时不调整。(3)其她项目清单中仅含专业工程暂估价一项,费用为 20 万元。实际施工时经核定确认得费用为 17 万元。 (4)施工过程中发生计日工费用 2、6 万元。(5)规费综合费率 6、 86%;税金 3、41%。有关付款条款如下:(1)材料预付款为分项工程合同价得 20%,于开工之日 7 天之前支付,在最后两个月平均扣除;(2)措施项目费于开工前与开工后第 2 个月末分两次平均支付;(3)专业工程费用、计日工费用在最后 1 个月按实结算;(4)业主按每次承包商应得工程款得 90%支付;(5)工程竣工验收通过后进行结算,并按实际总造价得 5%扣留工程质量保证金。承包商每月实际完成并经签证确认得工程量如表 6-5 所示。表 6-5 每月实际完成工程量表 单位:m3月份分项工程1234累计甲5008008006002700乙7009008003002700【问题】1.该工程估计合同总价为多少?材料预付款就是多少?首次支付措施项目费就是多少?2.每月分项工程量价款就是多少?业主每月应向承包商支付工程款就是多少?3.分项工程量总价款就是多少?竣工结算前,业主累计已向承包商支付工程款就是多少?4.实际工程总造价就是多少?竣工结算款为多少?招投标案例分析案例一:某国有资金参股得智能化写字楼建设项目,经过相关部门批准拟采纳邀请招标方式进行施工招标。招标人于 2025 年 10 月 8 日向具备承担该项目能力得 A、B、C、D、E 五家投标人发出投标邀请书,其中说明,10 月 12~18 日 9 至 16 时在该招标人总工办领取招标文件,11 ...
