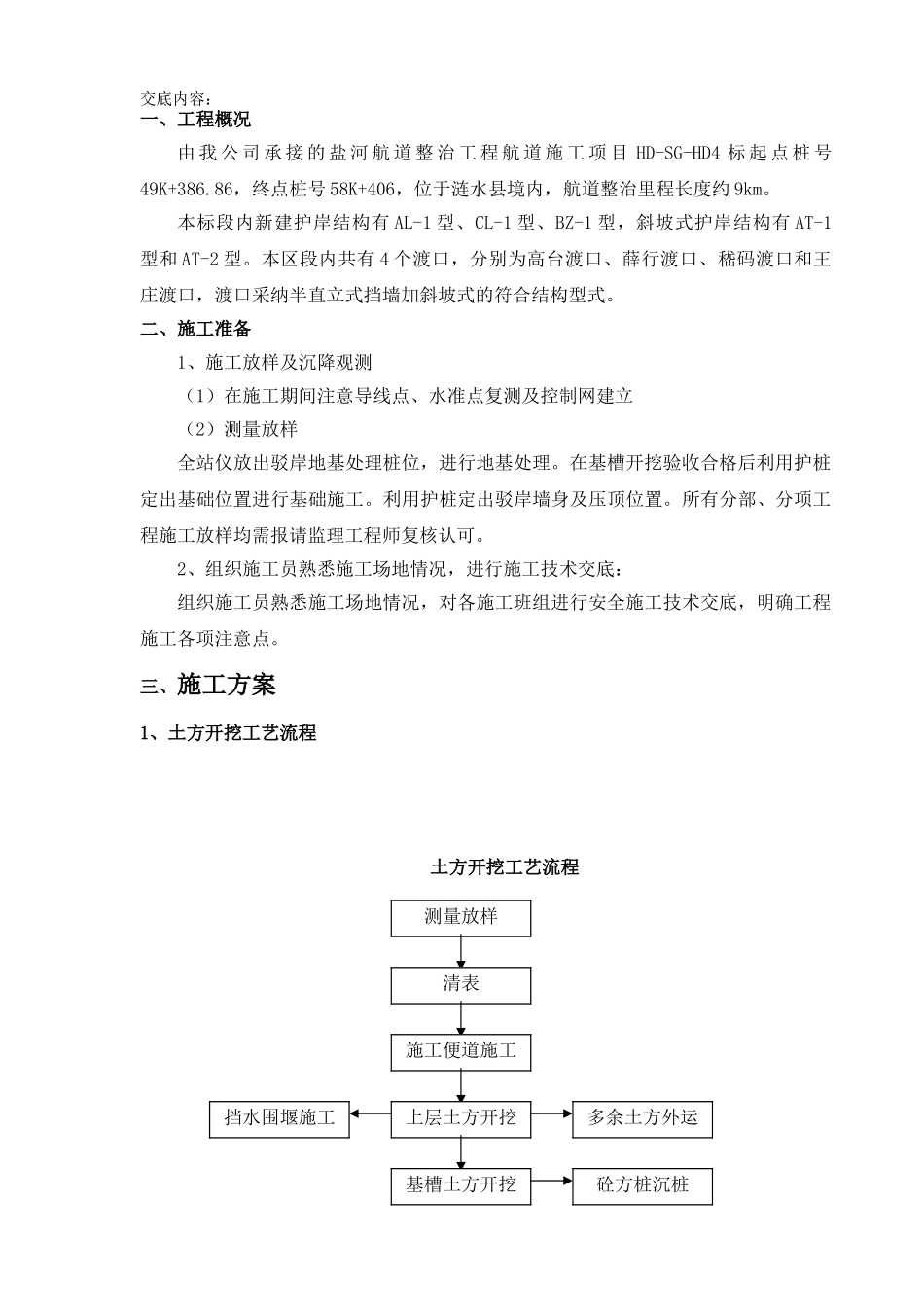

交底内容:一、工程概况由 我 公 司 承 接 的 盐 河 航 道 整 治 工 程 航 道 施 工 项 目 HD-SG-HD4 标 起 点 桩 号49K+386
86,终点桩号 58K+406,位于涟水县境内,航道整治里程长度约 9km
本标段内新建护岸结构有 AL-1 型、CL-1 型、BZ-1 型,斜坡式护岸结构有 AT-1型和 AT-2 型
本区段内共有 4 个渡口,分别为高台渡口、薛行渡口、嵇码渡口和王庄渡口,渡口采纳半直立式挡墙加斜坡式的符合结构型式
二、施工准备1、施工放样及沉降观测(1)在施工期间注意导线点、水准点复测及控制网建立(2)测量放样全站仪放出驳岸地基处理桩位,进行地基处理
在基槽开挖验收合格后利用护桩定出基础位置进行基础施工
利用护桩定出驳岸墙身及压顶位置
所有分部、分项工程施工放样均需报请监理工程师复核认可
2、组织施工员熟悉施工场地情况,进行施工技术交底:组织施工员熟悉施工场地情况,对各施工班组进行安全施工技术交底,明确工程施工各项注意点

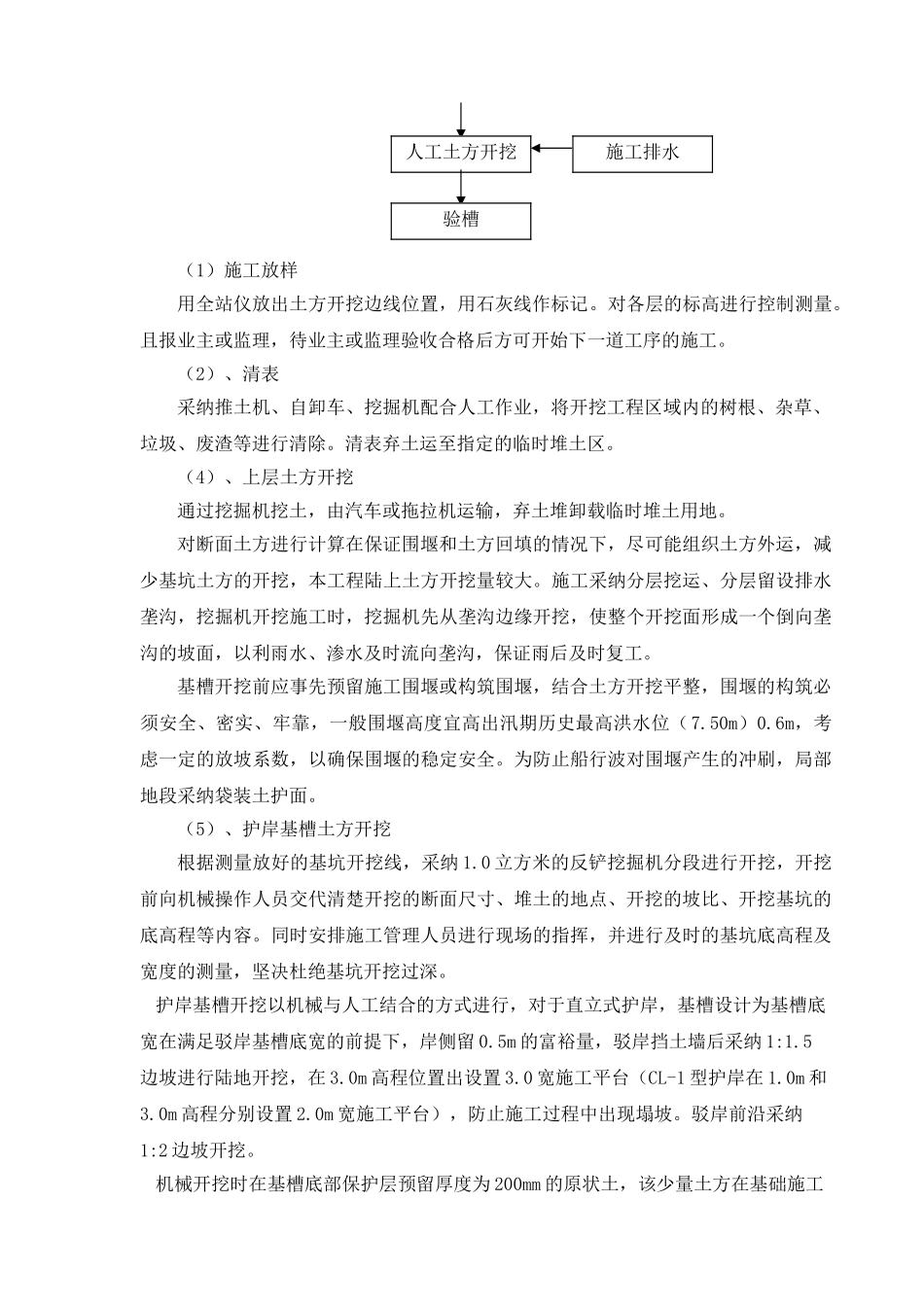

三、施工方案1、土方开挖工艺流程土方开挖工艺流程测量放样清表施工便道施工上层土方开挖挡水围堰施工多余土方外运基槽土方开挖砼方桩沉桩(1)施工放样用全站仪放出土方开挖边线位置,用石灰线作标记
对各层的标高进行控制测量
且报业主或监理,待业主或监理验收合格后方可开始下一道工序的施工
(2)、清表采纳推土机、自卸车、挖掘机配合人工作业,将开挖工程区域内的树根、杂草、垃圾、废渣等进行清除
清表弃土运至指定的临时堆土区
(4)、上层土方开挖通过挖掘机挖土,由汽车或拖拉机运输,弃土堆卸载临时堆土用地
对断面土方进行计算在保证围堰和土方回填的情况下,尽可能组织土方外运,减少基坑土方的开挖,本工程陆上土方开挖量较大

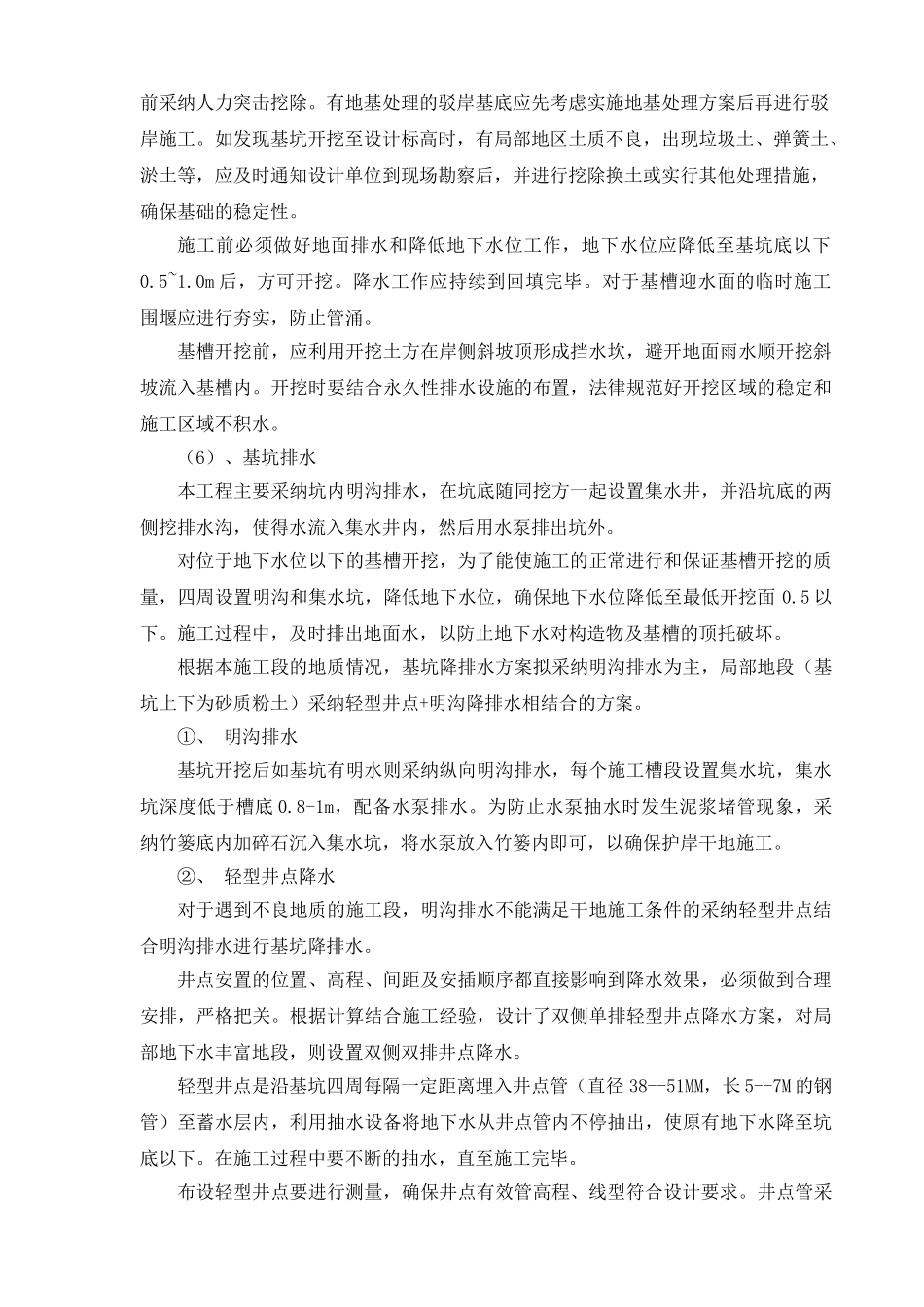

施工采纳分层挖运、分层留设排水垄沟,挖掘机开挖施工时,挖掘机先从垄沟边缘开挖,使整个开挖面形成一个倒向垄沟的坡面
