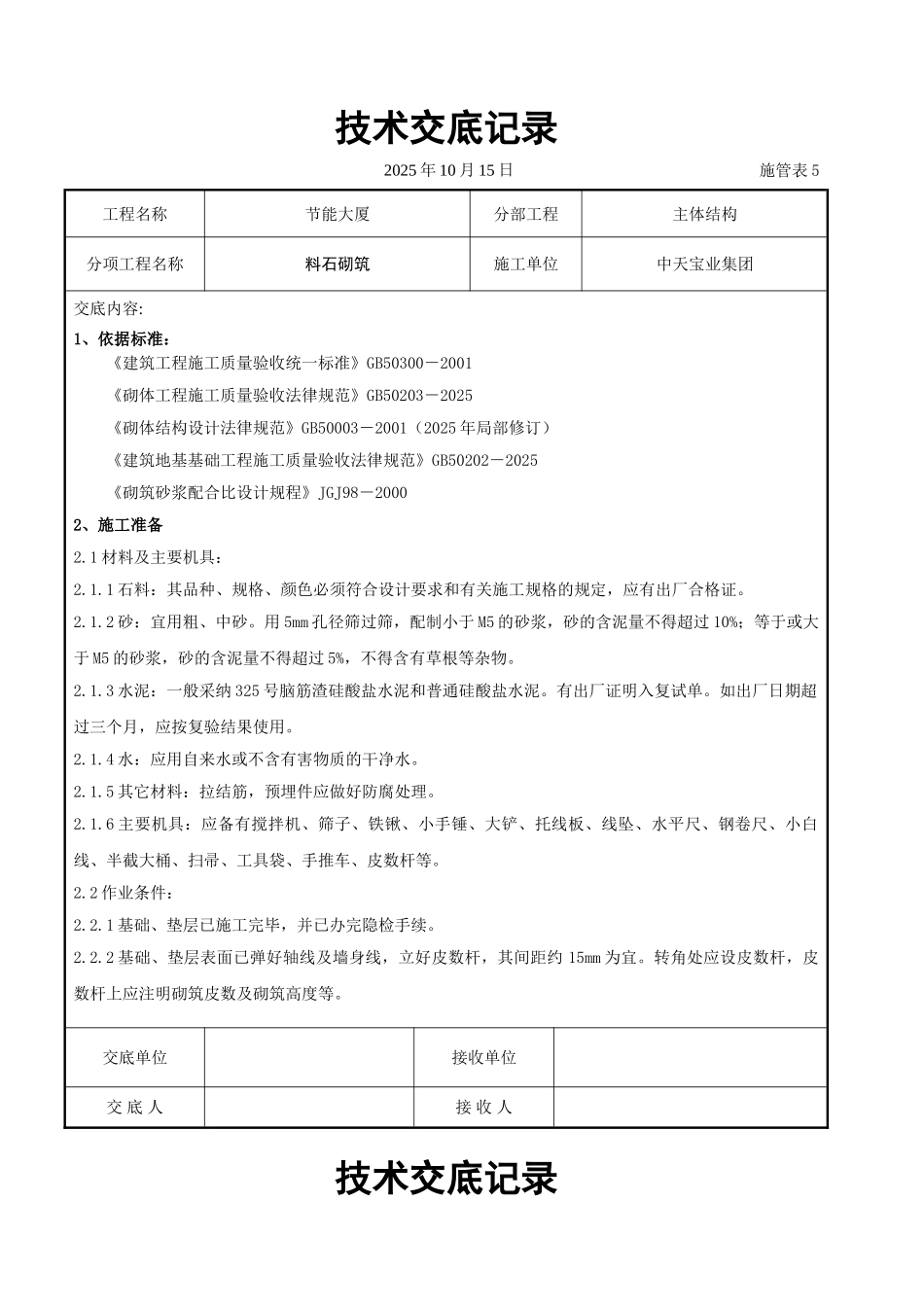

技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程主体结构分项工程名称料石砌筑施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收法律规范》GB50203-2025《砌体结构设计法律规范》GB50003-2001(2025 年局部修订)《建筑地基基础工程施工质量验收法律规范》GB50202-2025《砌筑砂浆配合比设计规程》JGJ98-20002、施工准备2
1 材料及主要机具:2
1 石料:其品种、规格、颜色必须符合设计要求和有关施工规格的规定,应有出厂合格证
2 砂:宜用粗、中砂
用 5mm 孔径筛过筛,配制小于 M5 的砂浆,砂的含泥量不得超过 10%;等于或大于 M5 的砂浆,砂的含泥量不得超过 5%,不得含有草根等杂物
3 水泥:一般采纳 325 号脑筋渣硅酸盐水泥和普通硅酸盐水泥
有出厂证明入复试单
如出厂日期超过三个月,应按复验结果使用
4 水:应用自来水或不含有害物质的干净水
5 其它材料:拉结筋,预埋件应做好防腐处理
6 主要机具:应备有搅拌机、筛子、铁锹、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等
2 作业条件:2
1 基础、垫层已施工完毕,并已办完隐检手续
2 基础、垫层表面已弹好轴线及墙身线,立好皮数杆,其间距约 15mm 为宜
转角处应设皮数杆,皮数杆上应注明砌筑皮数及砌筑高度等

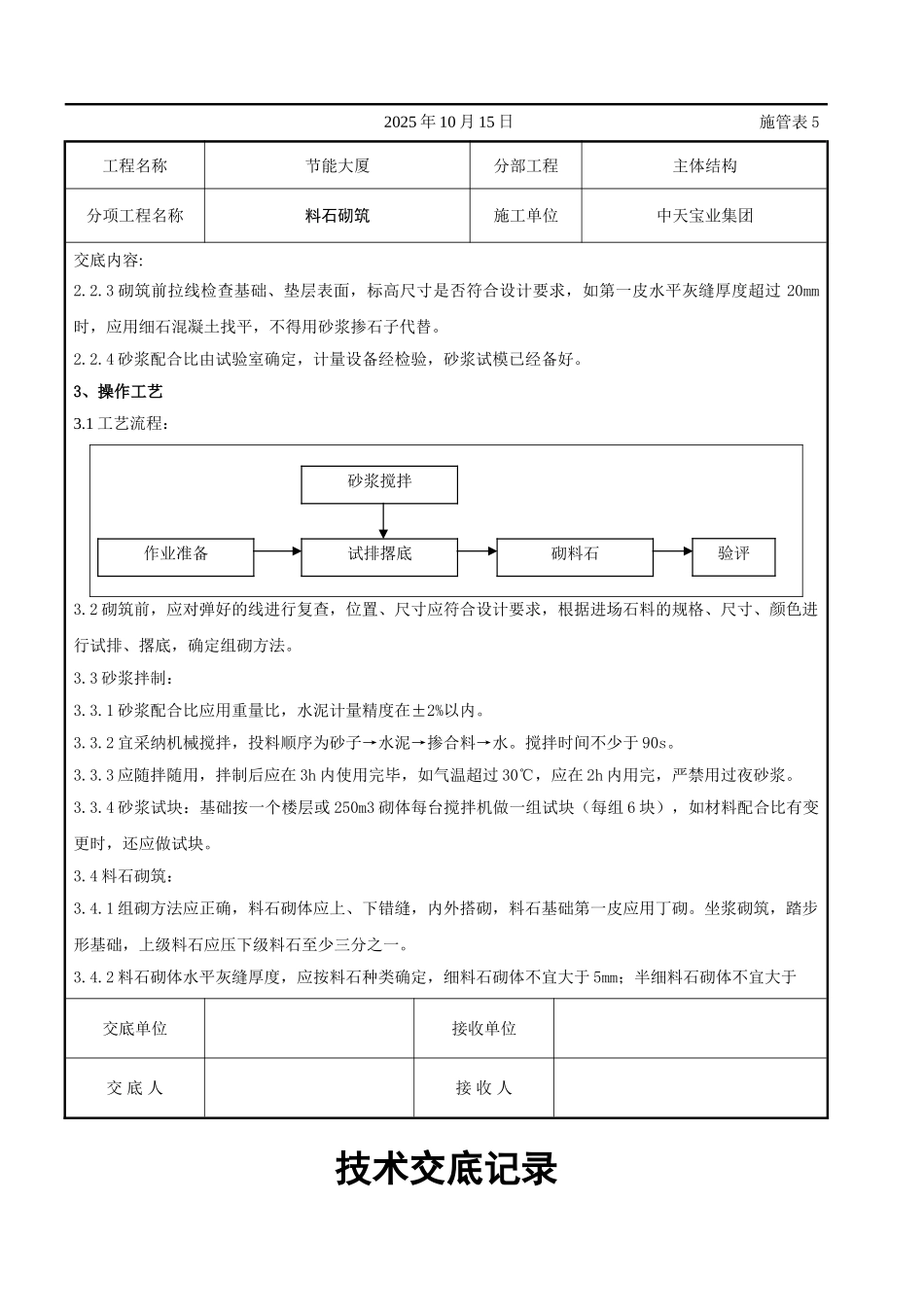

交底单位接收单位交 底 人接 收 人技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程主体结构分项工程名称料石砌筑施工单位中天宝业集团交底内容:2

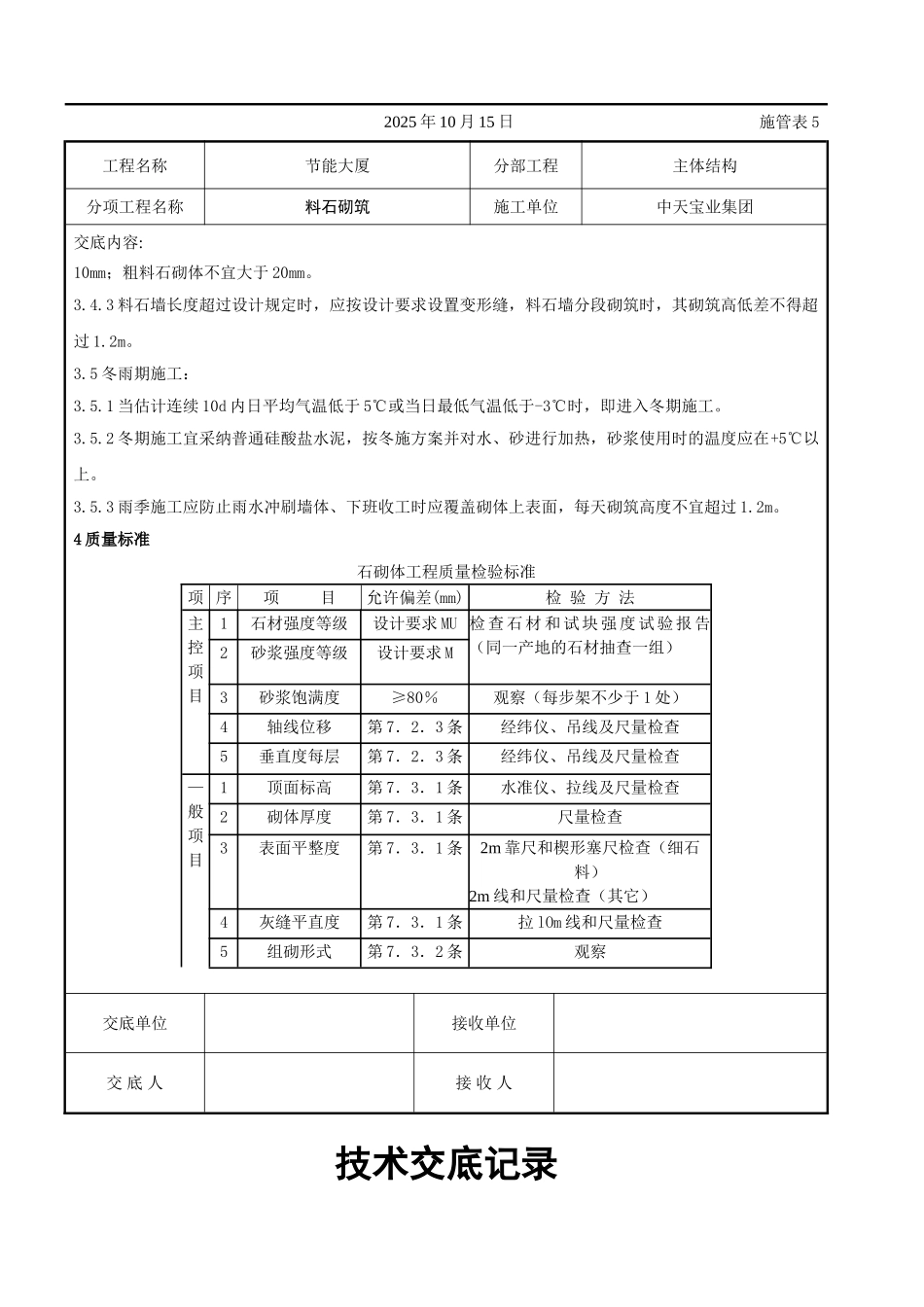

3 砌筑前拉线检查基础、垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过 2
