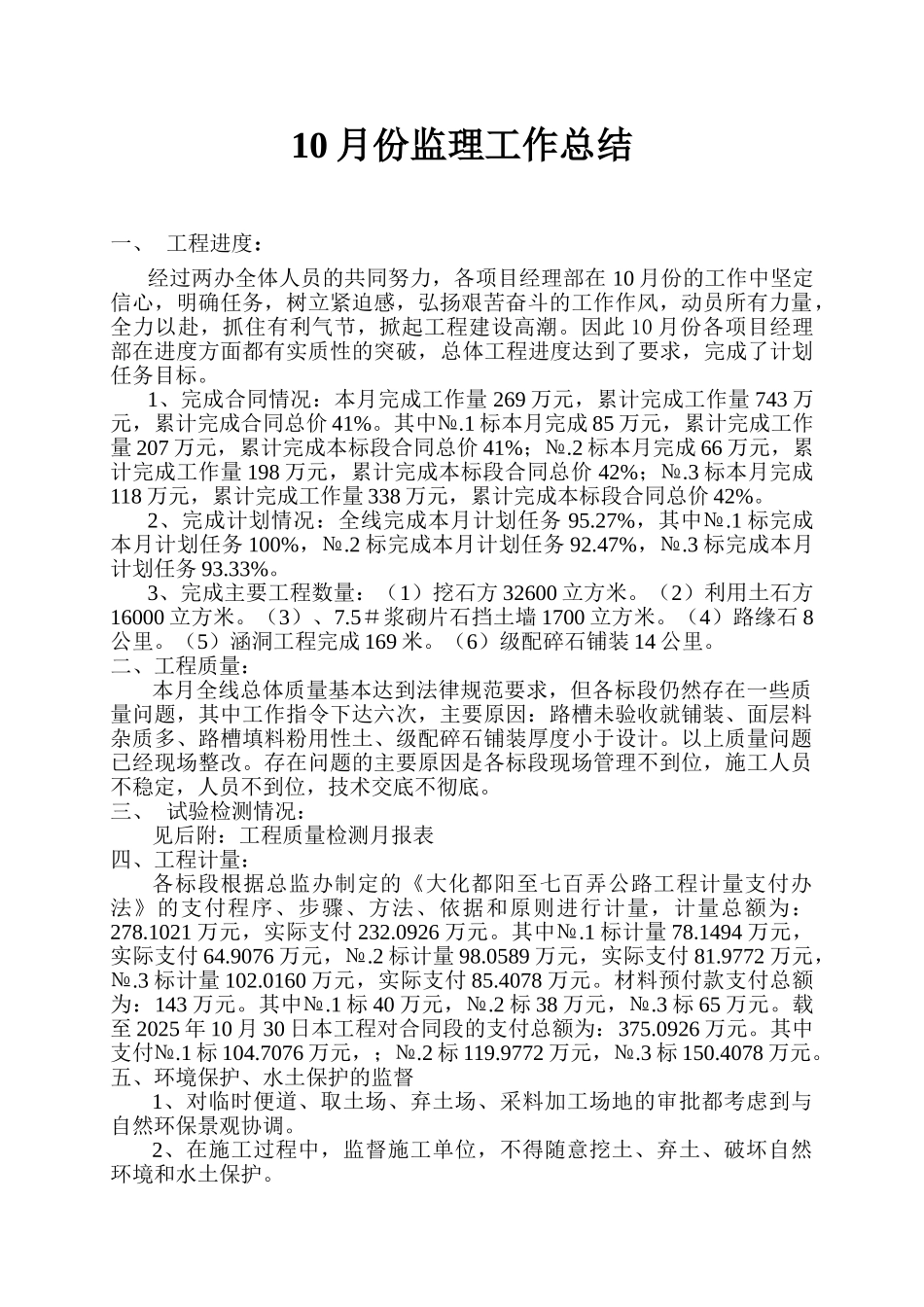

10 月份监理工作总结一、 工程进度:经过两办全体人员的共同努力,各项目经理部在 10 月份的工作中坚定信心,明确任务,树立紧迫感,弘扬艰苦奋斗的工作作风,动员所有力量,全力以赴,抓住有利气节,掀起工程建设高潮
因此 10 月份各项目经理部在进度方面都有实质性的突破,总体工程进度达到了要求,完成了计划任务目标
1、完成合同情况:本月完成工作量 269 万元,累计完成工作量 743 万元,累计完成合同总价 41%
1 标本月完成 85 万元,累计完成工作量 207 万元,累计完成本标段合同总价 41%;№
2 标本月完成 66 万元,累计完成工作量 198 万元,累计完成本标段合同总价 42%;№
3 标本月完成118 万元,累计完成工作量 338 万元,累计完成本标段合同总价 42%
2、完成计划情况:全线完成本月计划任务 95
27%,其中№
1 标完成本月计划任务 100%,№
2 标完成本月计划任务 92
3 标完成本月计划任务 93
3、完成主要工程数量:(1)挖石方 32600 立方米
(2)利用土石方16000 立方米
5#浆砌片石挡土墙 1700 立方米
(4)路缘石 8公里
(5)涵洞工程完成 169 米
(6)级配碎石铺装 14 公里
二、工程质量:本月全线总体质量基本达到法律规范要求,但各标段仍然存在一些质量问题,其中工作指令下达六次,主要原因:路槽未验收就铺装、面层料杂质多、路槽填料粉用性土、级配碎石铺装厚度小于设计
以上质量问题已经现场整改
存在问题的主要原因是各标段现场管理不到位,施工人员不稳定,人员不到位,技术交底不彻底

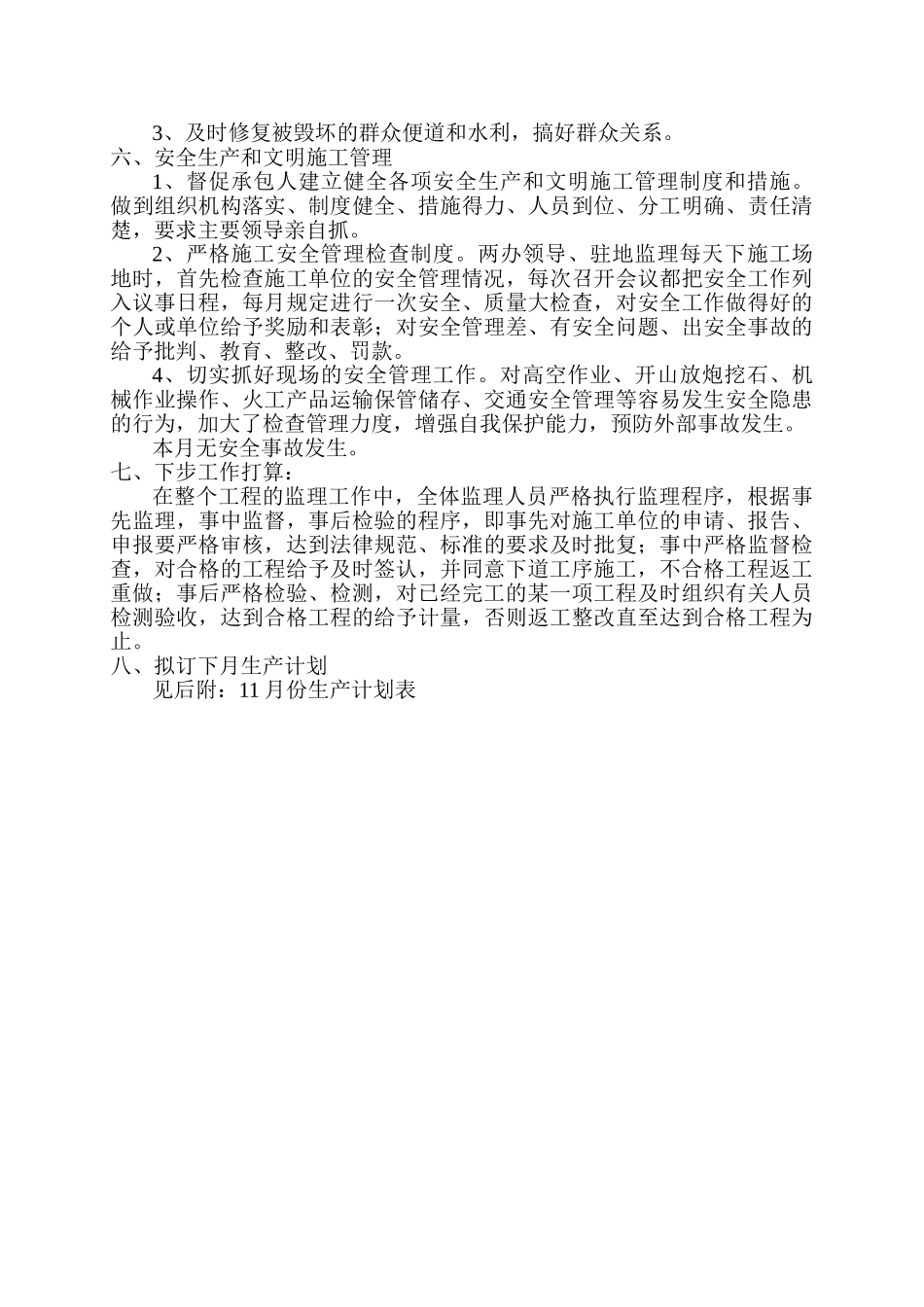

三、 试验检测情况:见后附:工程质量检测月报表四、工程计量:各标段根据总监办制定的《大化都阳至七百弄公路工程计量支付办法》的支付程序、步骤、方法、依据和原则进行计量,计量总额为:278
