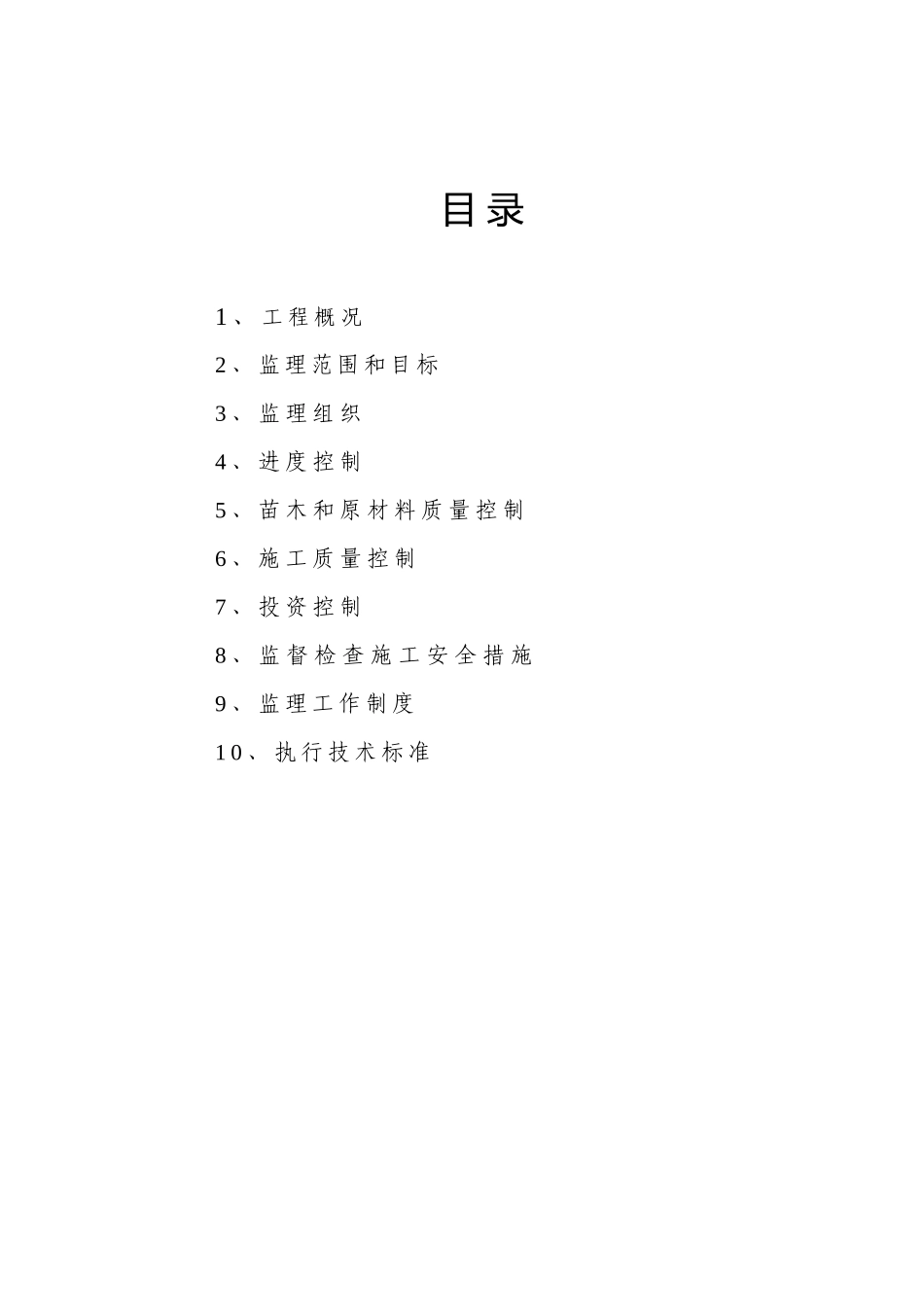

杭州市沿江大道(车站南路----和睦港) 景观绿化工程一标段监理实施细则 编写: 审核:浙江华诚工程管理有限公司二○○九年五月目 录1 、 工 程 概 况2 、 监 理 范 围 和 目 标3 、 监 理 组 织4 、 进 度 控 制5 、 苗 木 和 原 材 料 质 量 控 制6 、 施 工 质 量 控 制7 、 投 资 控 制8 、 监 督 检 查 施 工 安 全 措 施9 、 监 理 工 作 制 度1 0 、 执 行 技 术 标 准1、工程概况本工程概算投资约 30652449 万元人民币,建设地址位于杭州市沿江大道(车站南路----和睦港)景观绿化工程
2、监理范围和目标:监理范围:对工程实施全过程现场施工监理
质量目标:确保工程合格
工期目标:实际施工工期达到施工合同工期的要求
3、监理组织: 4、进度控制 4
1 控制目标:实际施工工期达到施工合同工期的要求
2 控制依据:工程施工合同
3 控制方法 4
1 事先控制① 审核施工总进度计划的全面性、合理性、可行性
全面性:项目的划分是否存在重复、漏项;配套计划是否经过全面考虑
合理性:施工程序(分项交工程序及总体施工顺序)是否符合要求和逻辑,总体计划与各资源(人、财、物)供应计划的协调性,各资源供应计划之间的连续性及其均衡性
可行性:建设单位应制造良好的施工环境,外界环境(水、电、交通条件)是否能确保施工计划的实现
② 检查落实各方的施工准备情况
检查的内容主要包括:a
施工组织是否健全,分工是否明确,是否建立起各单位工程(分包工程)之间的协调制度
施工外部条件(如总平面管理、交通、水、电供应条件)施工用人力、机具、材料是否满足施工计划的需要等,以便及时发现问题,及时实行措施,保证连续、均衡地实施施工总体计划
2 事中控制① 要求施工单位编制月度计划
确定明确的目标,并以其
