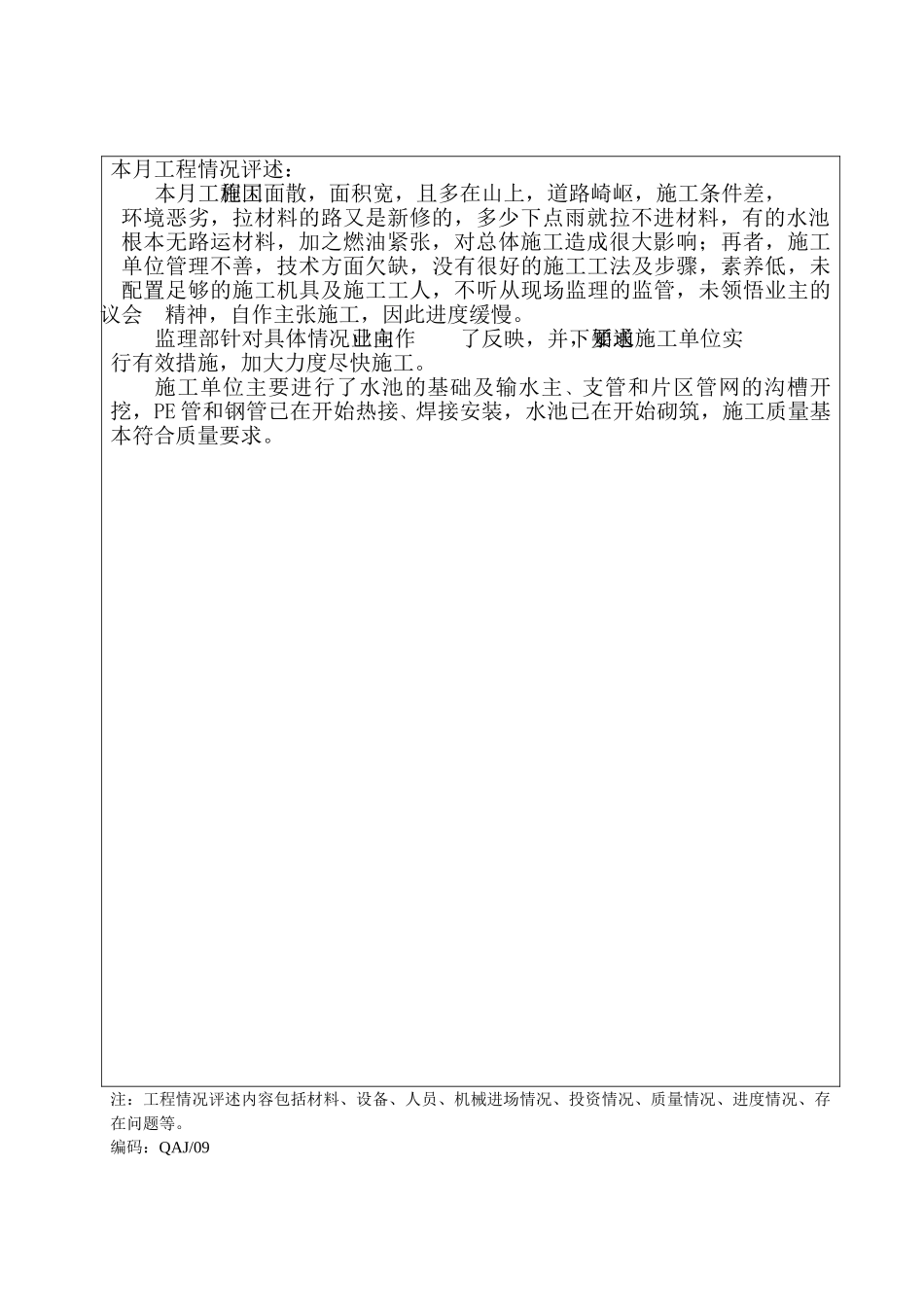

编码:QAJ/09-04纳雍县红旗水库片区烟水配套工程第三标段建 设 监 理 工 作 月 报第 1-2 期 2025 年 10 月 26 日至 2025 年 12 月 25 日内容提要: 本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算监理单位:遵义神禹科技实业有限责任公司项目总监: 吴毅 编 写: 何中红 编码:QAJ/09-04工程名称纳雍县红旗水库片区烟水配套工程第三标段设计单位贵州水利科技开发有限责任公司建设单位毕节地区烟草公司纳雍县分公司施工单位贵州东方世纪科技有限责任公司形象进度完成情况计 划完 成合同要求在 2025 年 3 月 31 日前全部完工实 际完 成40%分 析原 因1.天气及地理环境原因:天气不好,气温低,施工场地面散、面宽、偏远、恶劣,且多在山上,材料难以运进;燃油紧张。2.上工工人及投入的机械设备和用具太少,施工单位管理不善,技术欠缺。工程簦证情况专题报告例会纪要内容简要关于施工单位的工程质量、进度、安全生产工作。工程质量签 证内容简要隐蔽工程(30 号、33 号水池基础开挖,34 号水池改址,35 号水池溶洞)的验收,经业主方县局级领导参加,监理、设计、施工单位四方共同认可。向施工单位发出的通知、指示、指内容简要1、 监理通知001 号,2.会议纪要001、002、003、004、005 号。施工单位提出的各 种 报 告内容简要无工程付款签 证内容简要本月未拨付工程进度款。本月工程情况评述:本月工程因施工面散,面积宽,且多在山上,道路崎岖,施工条件差,环境恶劣,拉材料的路又是新修的,多少下点雨就拉不进材料,有的水池根本无路运材料,加之燃油紧张,对总体施工造成很大影响;再者,施工单位管理不善,技术方面欠缺,没有很好的施工工法及步骤,素养低,未配置足够的施工机具及施工工人,不听从现场监理的监管,未领悟业主的会议精神,自作主张施工,因此进度缓慢。监理部针对具体情况已向业主作了反映,并下了通知,要求施工单位实行有效措施,加大力度尽快施工。施工单位主要进行了水池的基础及输水主、支管和片区管网的沟槽开挖,PE 管和钢管已在开始热接、焊接安装,水池已在开始砌筑,施工质量基本符合质量要求。注:工程情况评述内容包括材料、设备、人员、机械进场情况、投资情况、质量情况、进度情况、存在问题等。编码:QAJ/09本月监理工作小结:本月对施工单位的施工质量进行了巡视和旁站检查,对不符合质量要求的已要求施工单位...
