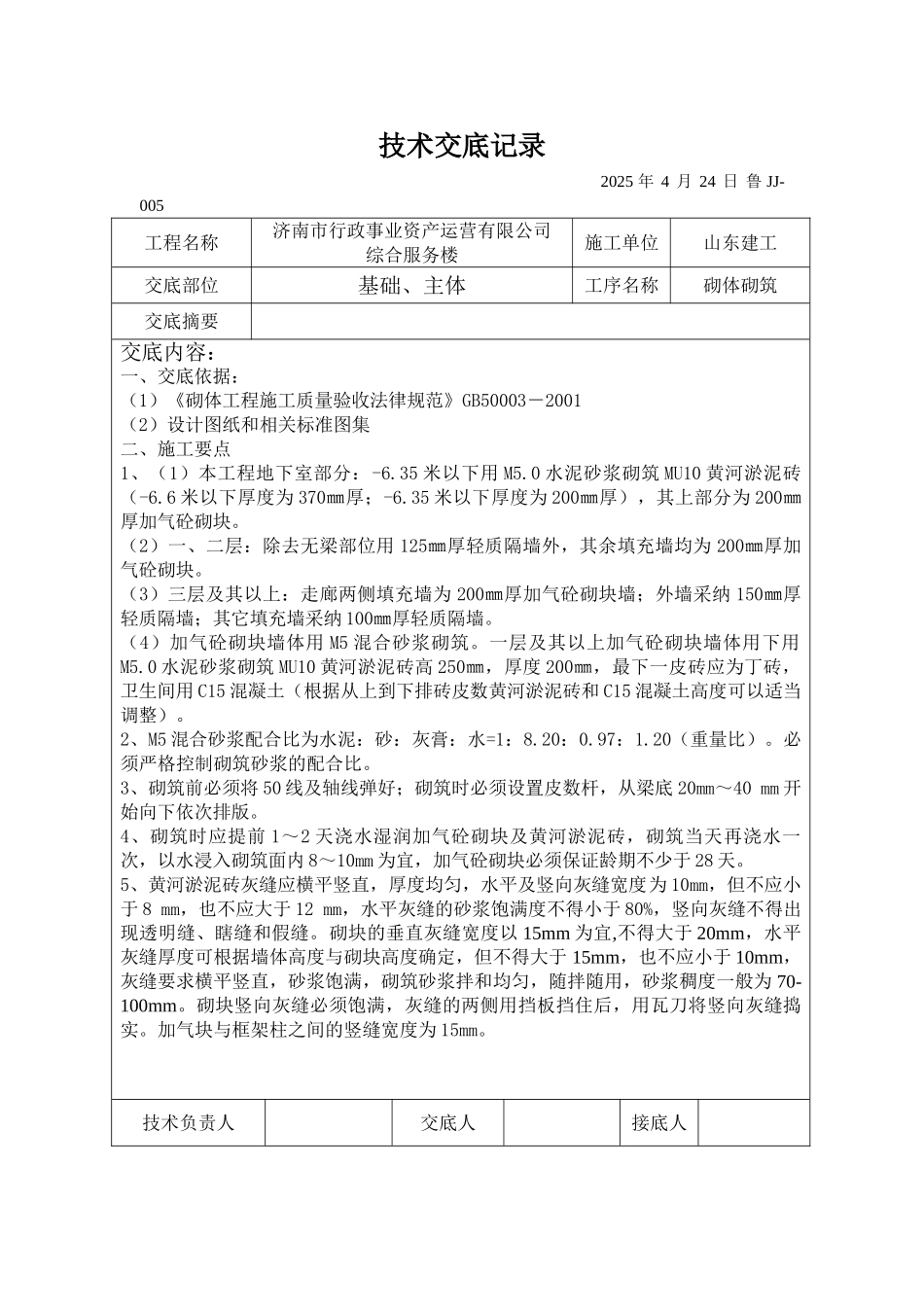

技术交底记录2025 年 4 月 24 日 鲁 JJ-005工程名称济南市行政事业资产运营有限公司综合服务楼施工单位山东建工交底部位基础、主体工序名称砌体砌筑交底摘要交底内容:一、交底依据:(1)《砌体工程施工质量验收法律规范》GB50003-2001 (2)设计图纸和相关标准图集二、施工要点1、(1)本工程地下室部分:-6.35 米以下用 M5.0 水泥砂浆砌筑 MU10 黄河淤泥砖(-6.6 米以下厚度为 370㎜厚;-6.35 米以下厚度为 200㎜厚),其上部分为 200㎜厚加气砼砌块。(2)一、二层:除去无梁部位用 125㎜厚轻质隔墙外,其余填充墙均为 200㎜厚加气砼砌块。(3)三层及其以上:走廊两侧填充墙为 200㎜厚加气砼砌块墙;外墙采纳 150㎜厚轻质隔墙;其它填充墙采纳 100㎜厚轻质隔墙。(4)加气砼砌块墙体用 M5 混合砂浆砌筑。一层及其以上加气砼砌块墙体用下用M5.0 水泥砂浆砌筑 MU10 黄河淤泥砖高 250㎜,厚度 200㎜,最下一皮砖应为丁砖,卫生间用 C15 混凝土(根据从上到下排砖皮数黄河淤泥砖和 C15 混凝土高度可以适当调整)。2、M5 混合砂浆配合比为水泥:砂:灰膏:水=1:8.20:0.97:1.20(重量比)。必须严格控制砌筑砂浆的配合比。3、砌筑前必须将 50 线及轴线弹好;砌筑时必须设置皮数杆,从梁底 20mm~40 mm 开始向下依次排版。4、砌筑时应提前 1~2 天浇水湿润加气砼砌块及黄河淤泥砖,砌筑当天再浇水一次,以水浸入砌筑面内 8~10mm 为宜,加气砼砌块必须保证龄期不少于 28 天。5、黄河淤泥砖灰缝应横平竖直,厚度均匀,水平及竖向灰缝宽度为 10mm,但不应小于 8 mm,也不应大于 12 mm,水平灰缝的砂浆饱满度不得小于 80%,竖向灰缝不得出现透明缝、瞎缝和假缝。砌块的垂直灰缝宽度以 15mm 为宜,不得大于 20mm,水平灰缝厚度可根据墙体高度与砌块高度确定,但不得大于 15mm,也不应小于 10mm,灰缝要求横平竖直,砂浆饱满,砌筑砂浆拌和均匀,随拌随用,砂浆稠度一般为 70-100mm。砌块竖向灰缝必须饱满,灰缝的两侧用挡板挡住后,用瓦刀将竖向灰缝捣实。加气块与框架柱之间的竖缝宽度为 15mm。技术负责人交底人接底人技术交底记录 2025 年 4 月 24 日 鲁 JJ-005工程名称济南市行政事业资产运营有限公司综合服务楼施工单位山东建工交底部位基础、主体工序名称砌体砌筑交底摘要交底内容6、砌筑前应将基层上的杂物清扫洁净,并浇水湿润。在转角处和交接处设置皮数杆,以便抄平控制...
