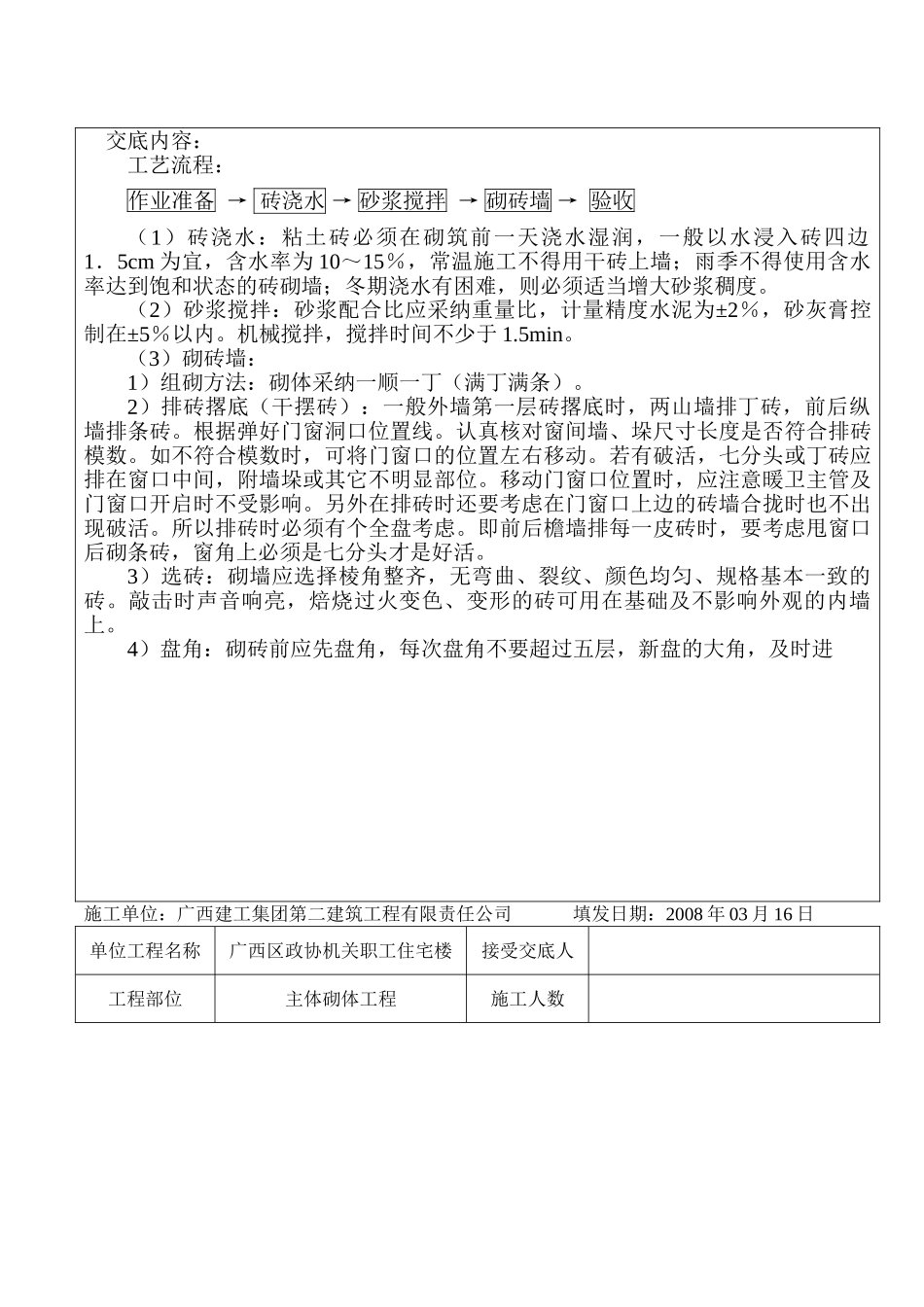

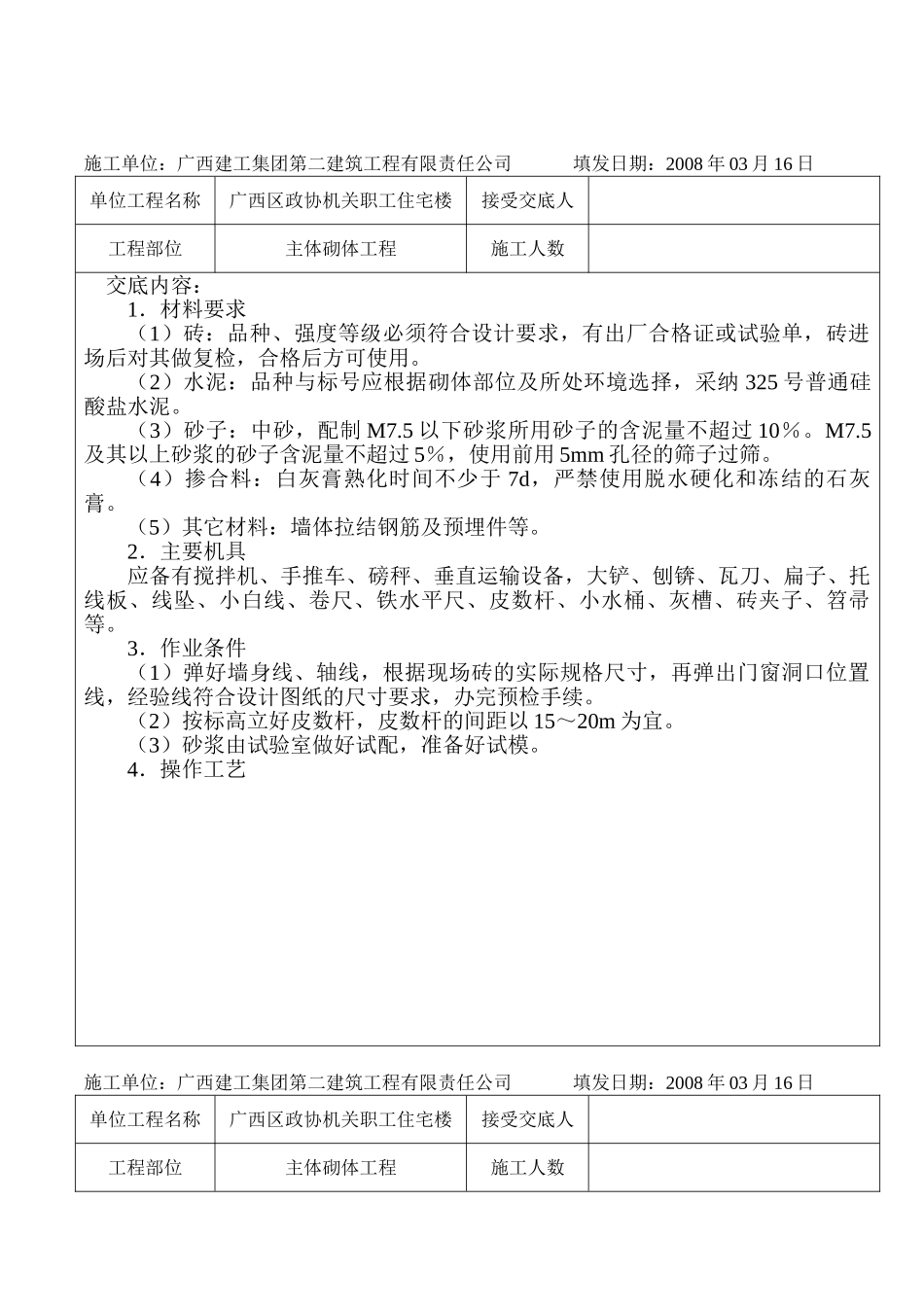

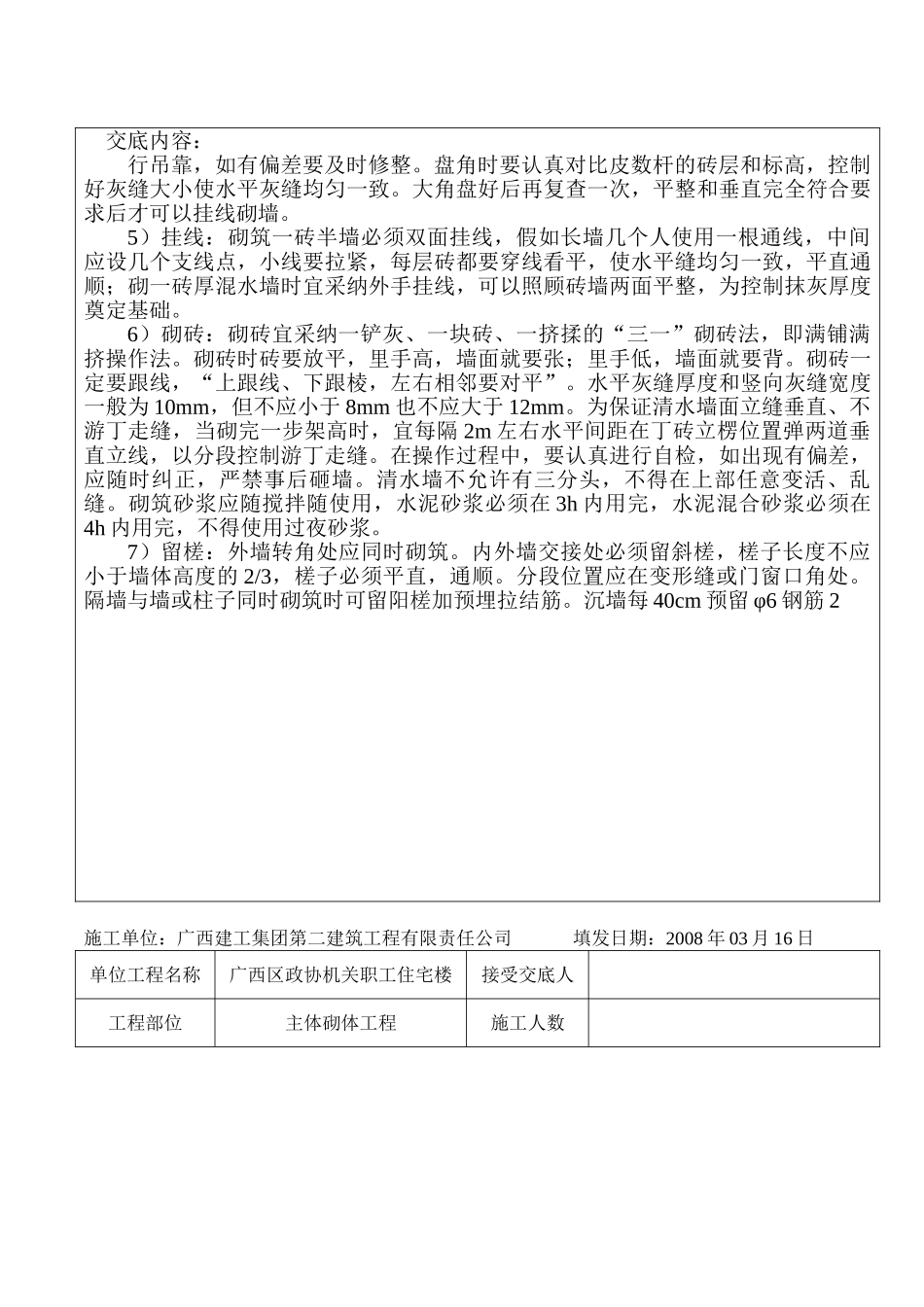

施工单位:广西建工集团第二建筑工程有限责任公司 填发日期:2008 年 03 月 16 日 单位工程名称广西区政协机关职工住宅楼接受交底人工程部位主体砌体工程施工人数交底内容:1.材料要求(1)砖:品种、强度等级必须符合设计要求,有出厂合格证或试验单,砖进场后对其做复检,合格后方可使用。(2)水泥:品种与标号应根据砌体部位及所处环境选择,采纳 325 号普通硅酸盐水泥。(3)砂子:中砂,配制 M7.5 以下砂浆所用砂子的含泥量不超过 10%。M7.5及其以上砂浆的砂子含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛。(4)掺合料:白灰膏熟化时间不少于 7d,严禁使用脱水硬化和冻结的石灰膏。(5)其它材料:墙体拉结钢筋及预埋件等。2.主要机具应备有搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。3.作业条件(1)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。(2)按标高立好皮数杆,皮数杆的间距以 15~20m 为宜。(3)砂浆由试验室做好试配,准备好试模。4.操作工艺施工单位:广西建工集团第二建筑工程有限责任公司 填发日期:2008 年 03 月 16 日 单位工程名称广西区政协机关职工住宅楼接受交底人工程部位主体砌体工程施工人数交底内容:工艺流程:作业准备 → 砖浇水 → 砂浆搅拌 → 砌砖墙 → 验收(1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm 为宜,含水率为 10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必须适当增大砂浆稠度。(2)砂浆搅拌:砂浆配合比应采纳重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。机械搅拌,搅拌时间不少于 1.5min。(3)砌砖墙:1)组砌方法:砌体采纳一顺一丁(满丁满条)。2)排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线。认真核对窗间墙、垛尺寸长度是否符合排砖模数。如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显部位。移动门窗口位置时,应注意暖卫主管及门窗口开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须有个全盘考虑。即前后檐...
