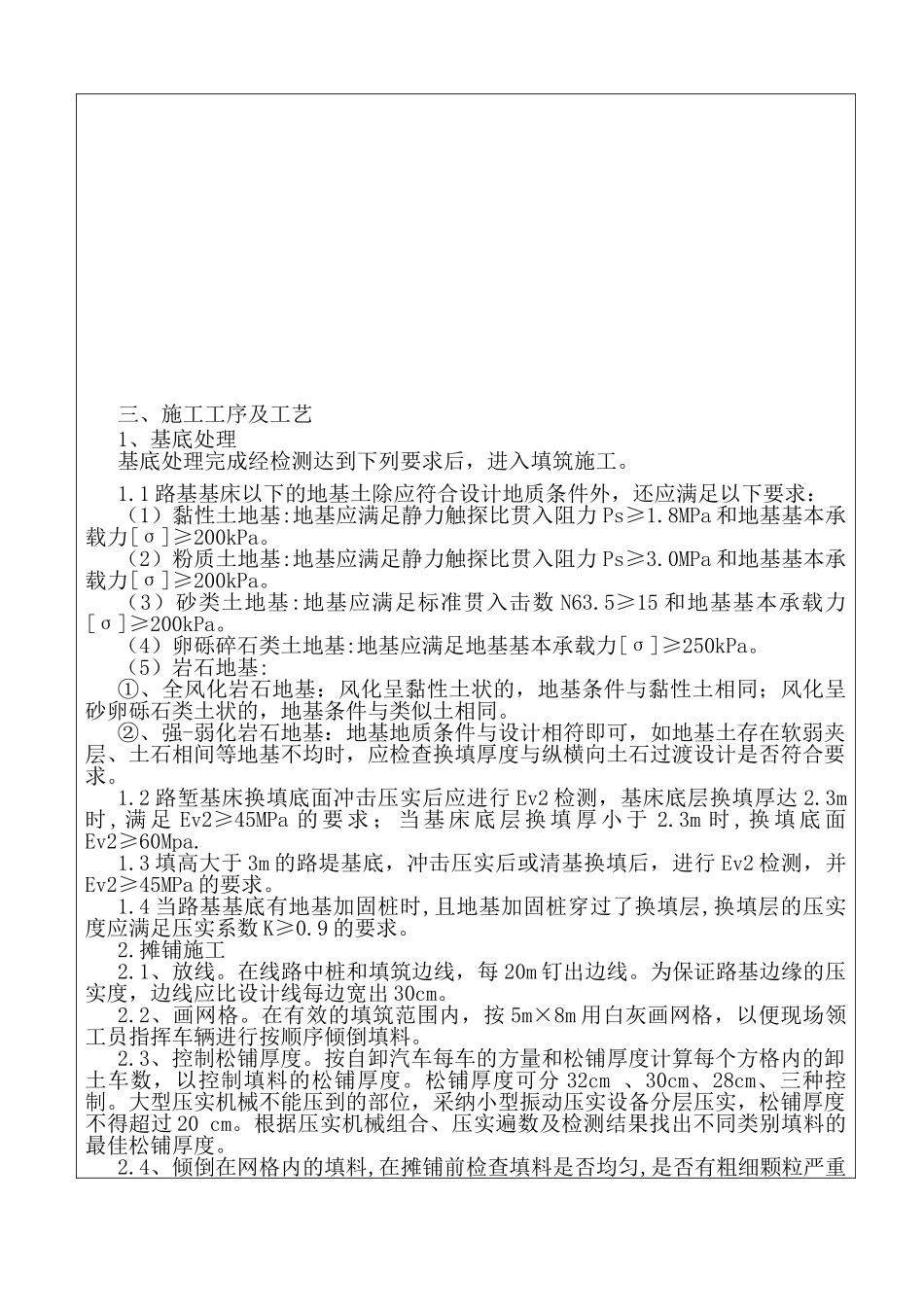

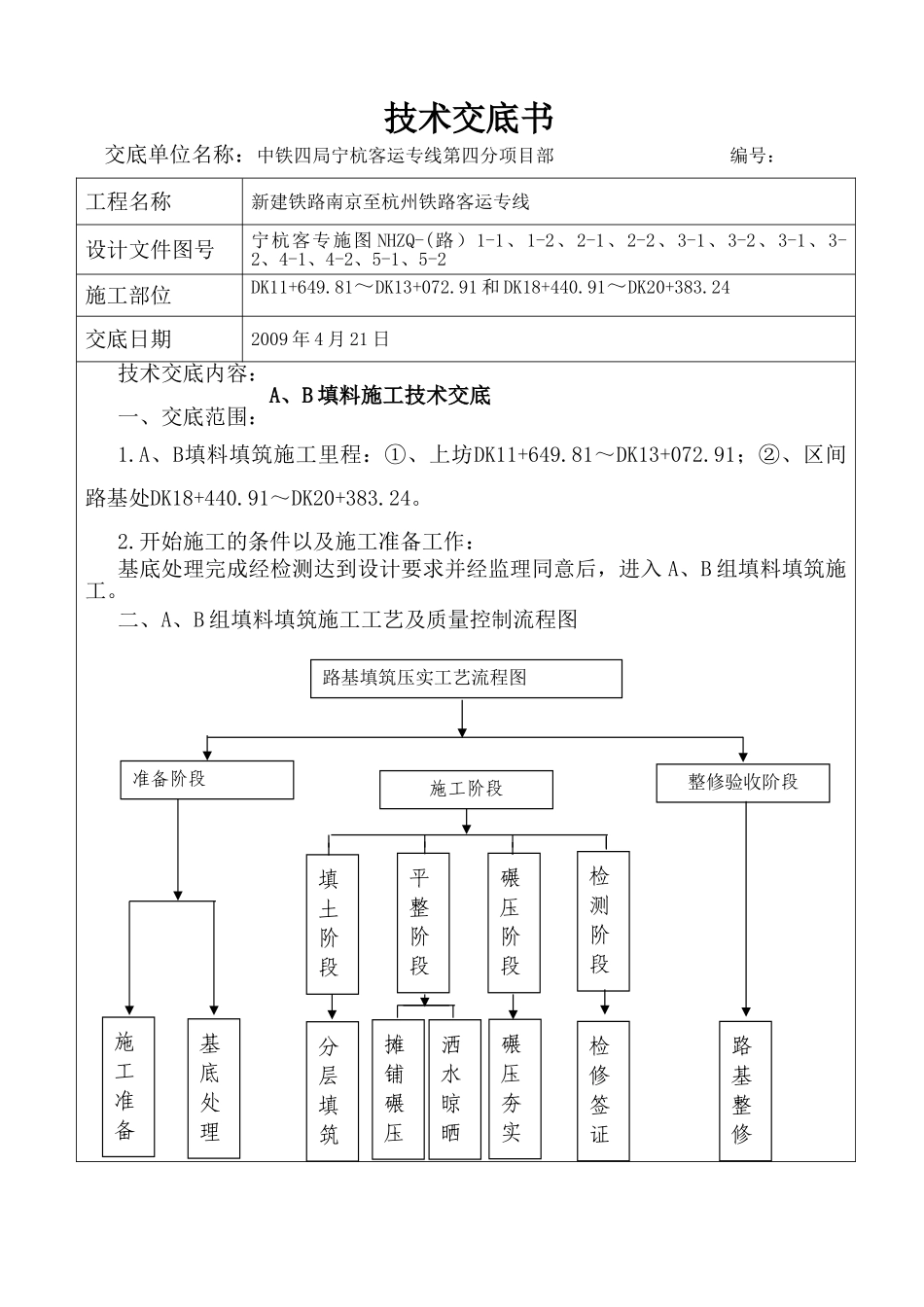

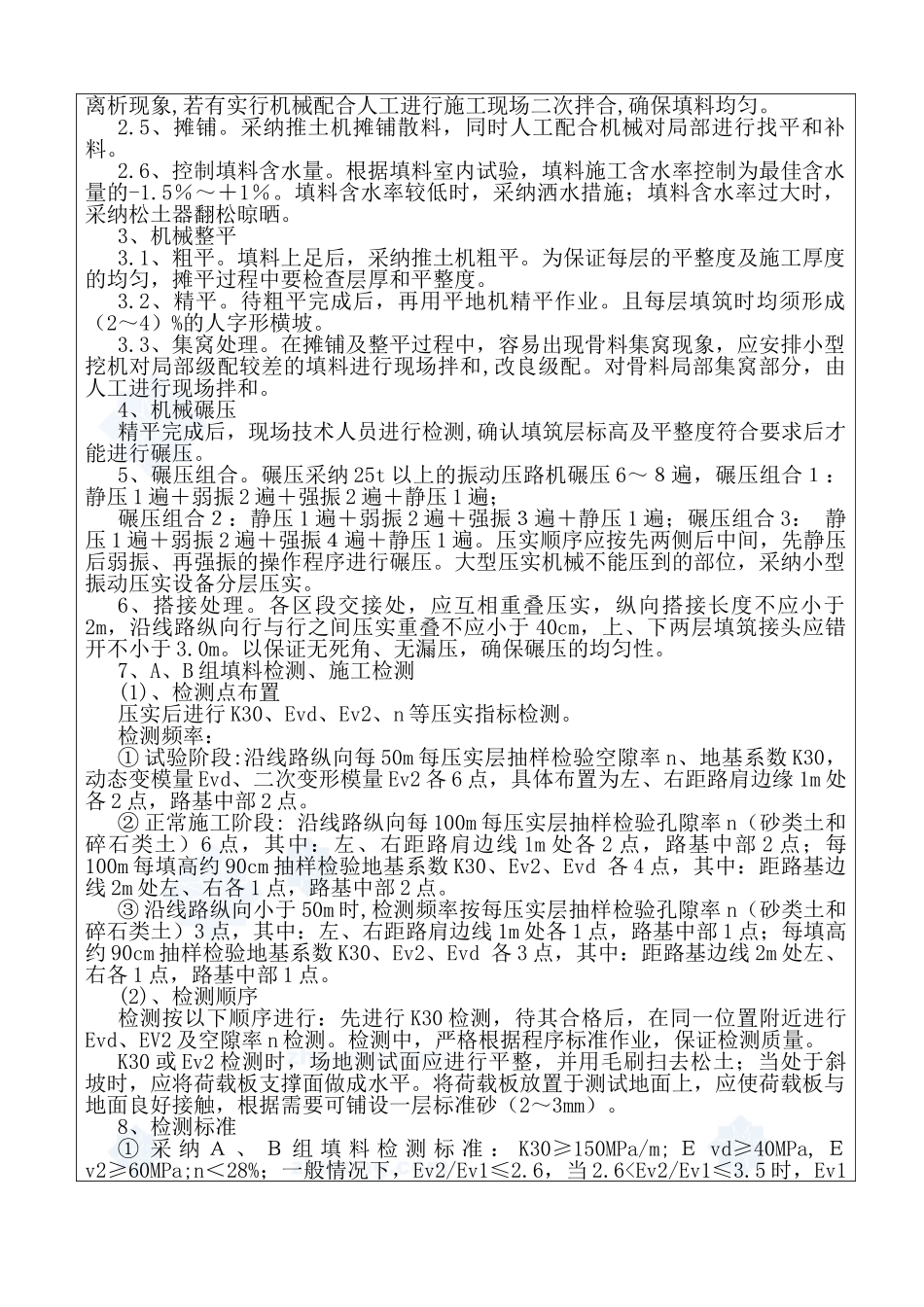

技术交底书交底单位名称:中铁四局宁杭客运专线第四分项目部 编号:工程名称新建铁路南京至杭州铁路客运专线设计文件图号宁杭客专施图 NHZQ-(路)1-1、1-2、2-1、2-2、3-1、3-2、3-1、3-2、4-1、4-2、5-1、5-2施工部位DK11+649.81~DK13+072.91 和 DK18+440.91~DK20+383.24交底日期2009 年 4 月 21 日技术交底内容: A、B 填料施工技术交底一、交底范围:1.A、B填料填筑施工里程:①、上坊DK11+649.81~DK13+072.91;②、区间路基处DK18+440.91~DK20+383.24。2.开始施工的条件以及施工准备工作:基底处理完成经检测达到设计要求并经监理同意后,进入 A、B 组填料填筑施工。二、A、B 组填料填筑施工工艺及质量控制流程图路基填筑压实工艺流程图准备阶段施工阶段整修验收阶段填土阶段平整阶段碾压阶段检测阶段施工准备分层填筑摊铺碾压洒水晾晒碾压夯实检修签证路基整修基底处理三、施工工序及工艺1、基底处理基底处理完成经检测达到下列要求后,进入填筑施工。1.1 路基基床以下的地基土除应符合设计地质条件外,还应满足以下要求:(1)黏性土地基:地基应满足静力触探比贯入阻力 Ps≥1.8MPa 和地基基本承载力[σ]≥200kPa。(2)粉质土地基:地基应满足静力触探比贯入阻力 Ps≥3.0MPa 和地基基本承载力[σ]≥200kPa。(3)砂类土地基:地基应满足标准贯入击数 N63.5≥15 和地基基本承载力[σ]≥200kPa。(4)卵砾碎石类土地基:地基应满足地基基本承载力[σ]≥250kPa。(5)岩石地基:①、全风化岩石地基:风化呈黏性土状的,地基条件与黏性土相同;风化呈砂卵砾石类土状的,地基条件与类似土相同。②、强-弱化岩石地基:地基地质条件与设计相符即可,如地基土存在软弱夹层、土石相间等地基不均时,应检查换填厚度与纵横向土石过渡设计是否符合要求。1.2 路堑基床换填底面冲击压实后应进行 Ev2 检测,基床底层换填厚达 2.3m时 , 满 足 Ev2≥45MPa 的 要 求 ; 当 基 床 底 层 换 填 厚 小 于 2.3m 时 , 换 填 底 面Ev2≥60Mpa.1.3 填高大于 3m 的路堤基底,冲击压实后或清基换填后,进行 Ev2 检测,并Ev2≥45MPa 的要求。1.4 当路基基底有地基加固桩时,且地基加固桩穿过了换填层,换填层的压实度应满足压实系数 K≥0.9 的要求。2.摊铺施工2.1、放线。在线路中桩和填筑边线,每 20m 钉出边线。为保证路基边缘的压实度,边线应比设计线每边宽出 30cm。2.2、画网格。在有效的填筑范围内,...
