施工技术交底书单位工程名称:双塔沟大桥 编号:LXS-3-QL-STG-004说明:本技术交底通知单一式三份,项目部、主办技术人员、接受交底单位各一份
工程项目承台施工项目承台开挖工程数量9 个交底单位中交一航局兰新铁路甘青段项目经理部一工区接受单位及班组开挖班、支护班质量标准一般要求: 1、承台开挖轮廓线尺寸及深度符合设计要求; 2、承台开挖坡度满足设计要求,坑壁稳固,无松散土及其他杂物下落;3、开挖过程中对桩顶无破坏、无扰动;4、开挖后坑底平整,不得有积水
开挖基坑检查项目项次检 查 项 目规定值或允许偏差检 查 方 法1顶面高程(mm)±30测量检查不少于 5 处2基底标高(mm)土质±50用水准仪测量 5~8点3基坑尺寸(mm)不小于图纸尺寸测量检查每边不少于2 处施工程序及操作要点一、工程概况及工期安排: 1、工程概况双塔沟大桥共有承台 9 个,其中桥台承台 2 个,尺寸为 10
5 米;1#、5#、6#直线型实心墩柱下承台尺寸为 10
5,加台尺寸为 7×3
5×1;1#直线型实心墩柱下承台尺寸为 9
1×2;2#、3#、4#变截面墩柱下承台尺寸为10
承台采纳人工配合挖掘机放坡开挖,坡度为 1:0
3,开挖完成后采纳风镐破除桩头并浇筑混凝土垫层
2、施工工期安排施工准备阶段 2010 年 9 月 30 日-2010 年 10 月 05 日计划2010年10月05日开始进行承台混凝土施工,计划2011年5月10日浇筑完毕,共计有效施工时间80天
施工程序及操作要点二、施工工艺流程:三、施工方法:1、测量放样根据桥涵现场施工平面控制点,由测量队用 GPS 或全站仪将基坑四角放样到地面上,用白灰将开挖线标出(承台四角向外 1
0 米),挖进过程中用水准仪进行标高控制

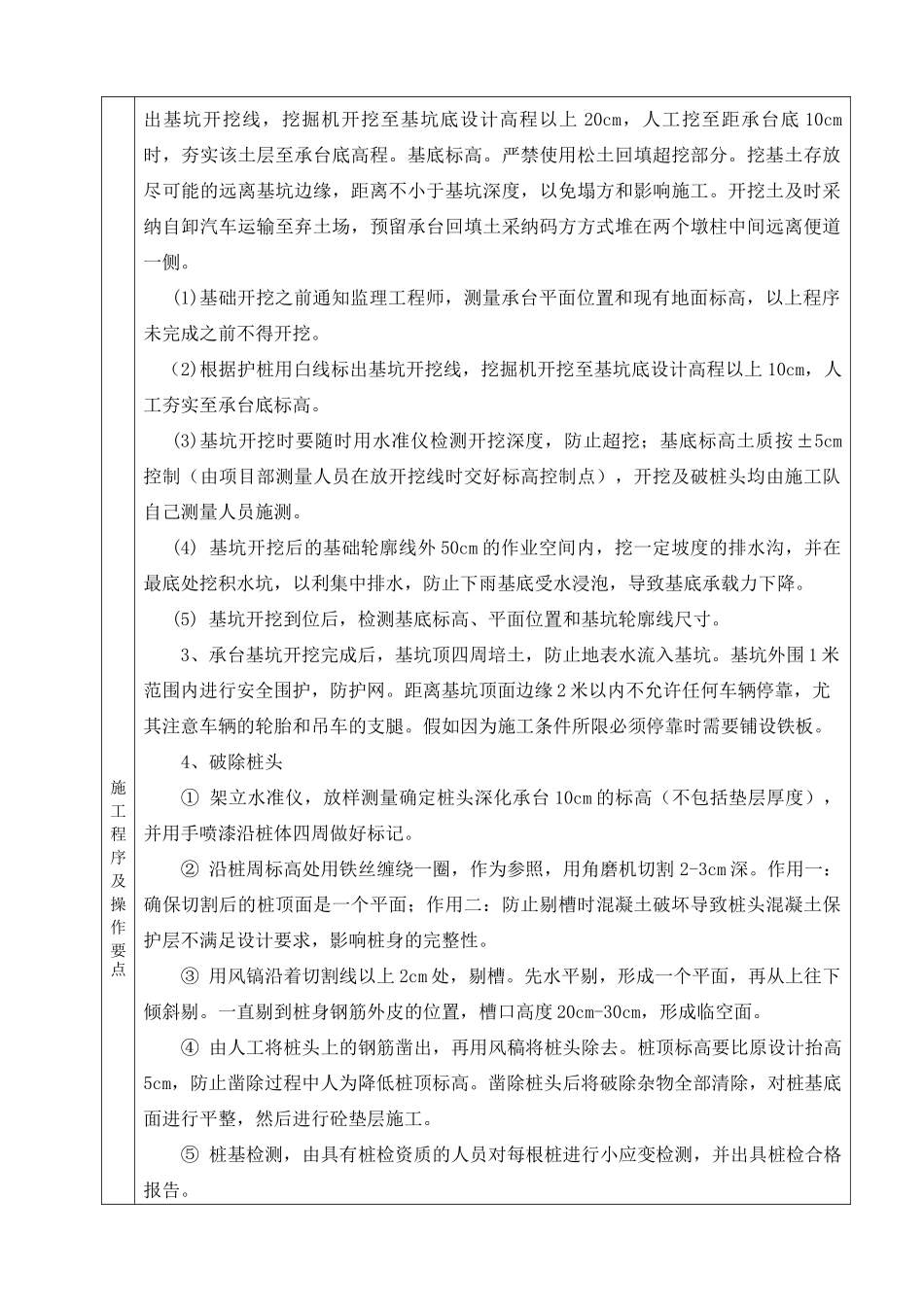

2、开挖本段桥梁承台基坑开挖深度一般为
