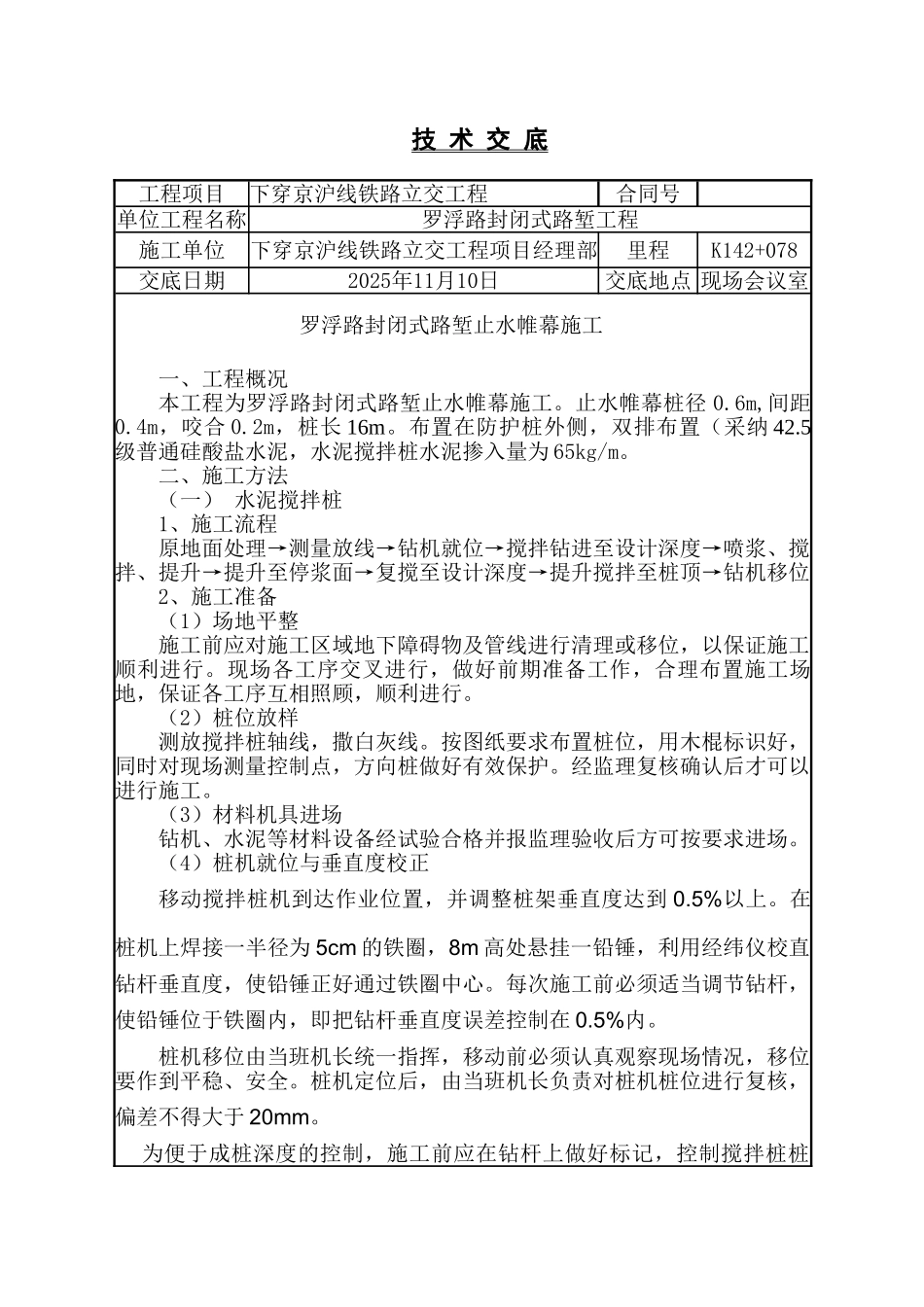

技 术 交 底工程项目下穿京沪线铁路立交工程合同号单位工程名称罗浮路封闭式路堑工程施工单位下穿京沪线铁路立交工程项目经理部里程K142+078交底日期2025年11月10日交底地点 现场会议室罗浮路封闭式路堑止水帷幕施工一、工程概况本工程为罗浮路封闭式路堑止水帷幕施工
止水帷幕桩径 0
6m,间距0
4m,咬合 0
2m,桩长 16m
布置在防护桩外侧,双排布置(采纳 42
5级普通硅酸盐水泥,水泥搅拌桩水泥掺入量为 65kg/m
二、施工方法 (一) 水泥搅拌桩1、施工流程原地面处理→测量放线→钻机就位→搅拌钻进至设计深度→喷浆、搅拌、提升→提升至停浆面→复搅至设计深度→提升搅拌至桩顶→钻机移位2、施工准备(1)场地平整施工前应对施工区域地下障碍物及管线进行清理或移位,以保证施工顺利进行
现场各工序交叉进行,做好前期准备工作,合理布置施工场地,保证各工序互相照顾,顺利进行
(2)桩位放样测放搅拌桩轴线,撒白灰线
按图纸要求布置桩位,用木棍标识好,同时对现场测量控制点,方向桩做好有效保护
经监理复核确认后才可以进行施工
(3)材料机具进场钻机、水泥等材料设备经试验合格并报监理验收后方可按要求进场
(4)桩机就位与垂直度校正移动搅拌桩机到达作业位置,并调整桩架垂直度达到 0
在桩机上焊接一半径为 5cm 的铁圈,8m 高处悬挂一铅锤,利用经纬仪校直钻杆垂直度,使铅锤正好通过铁圈中心
每次施工前必须适当调节钻杆,使铅锤位于铁圈内,即把钻杆垂直度误差控制在 0
桩机移位由当班机长统一指挥,移动前必须认真观察现场情况,移位要作到平稳、安全
桩机定位后,由当班机长负责对桩机桩位进行复核,偏差不得大于 20mm
为便于成桩深度的控制,施工前应在钻杆上做好标记,控制搅拌桩桩长不得小于设计桩长,当桩长变化时擦去旧标记,做好新标记

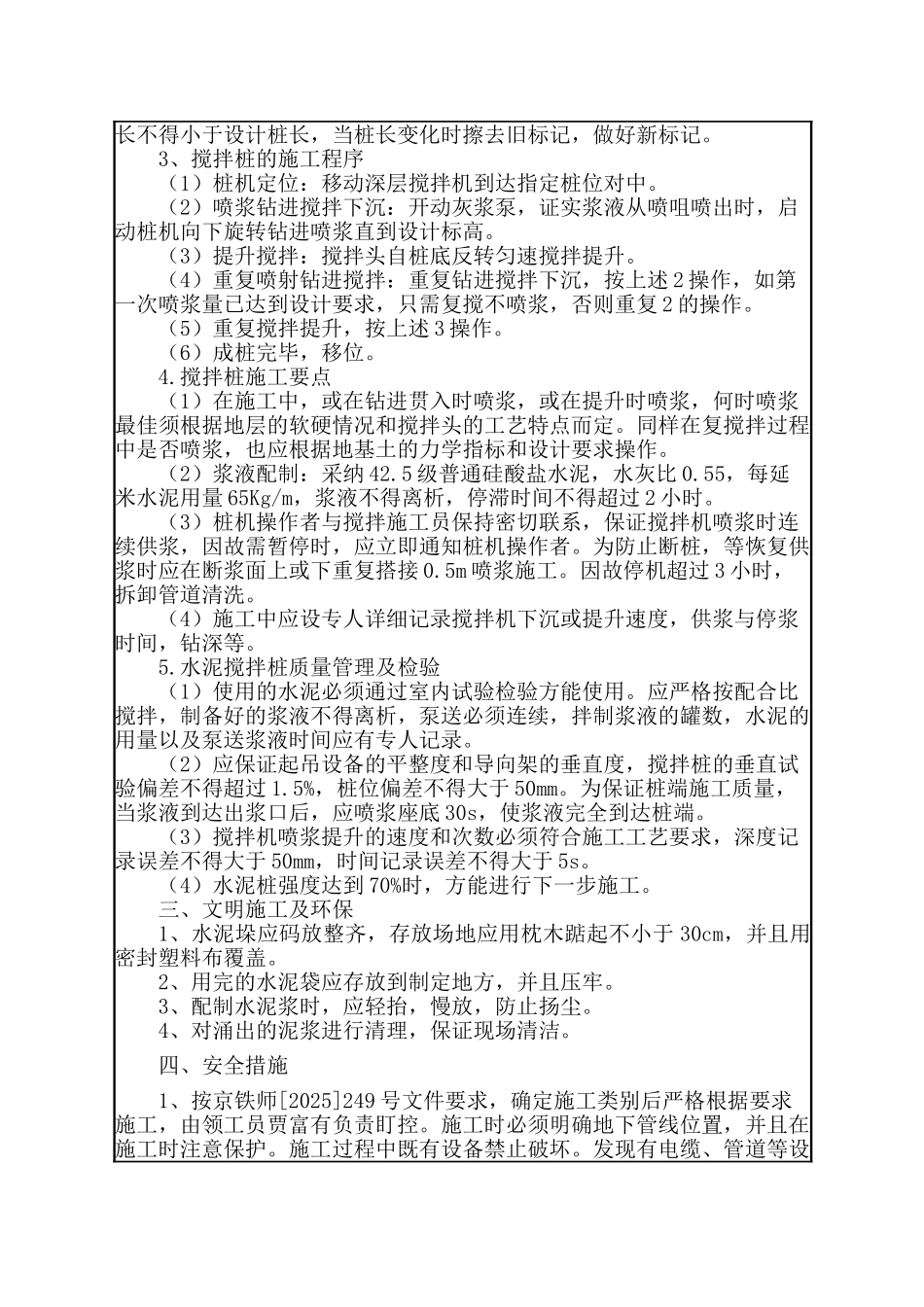

3、搅拌桩的施工程序(1)桩机定位:移动
