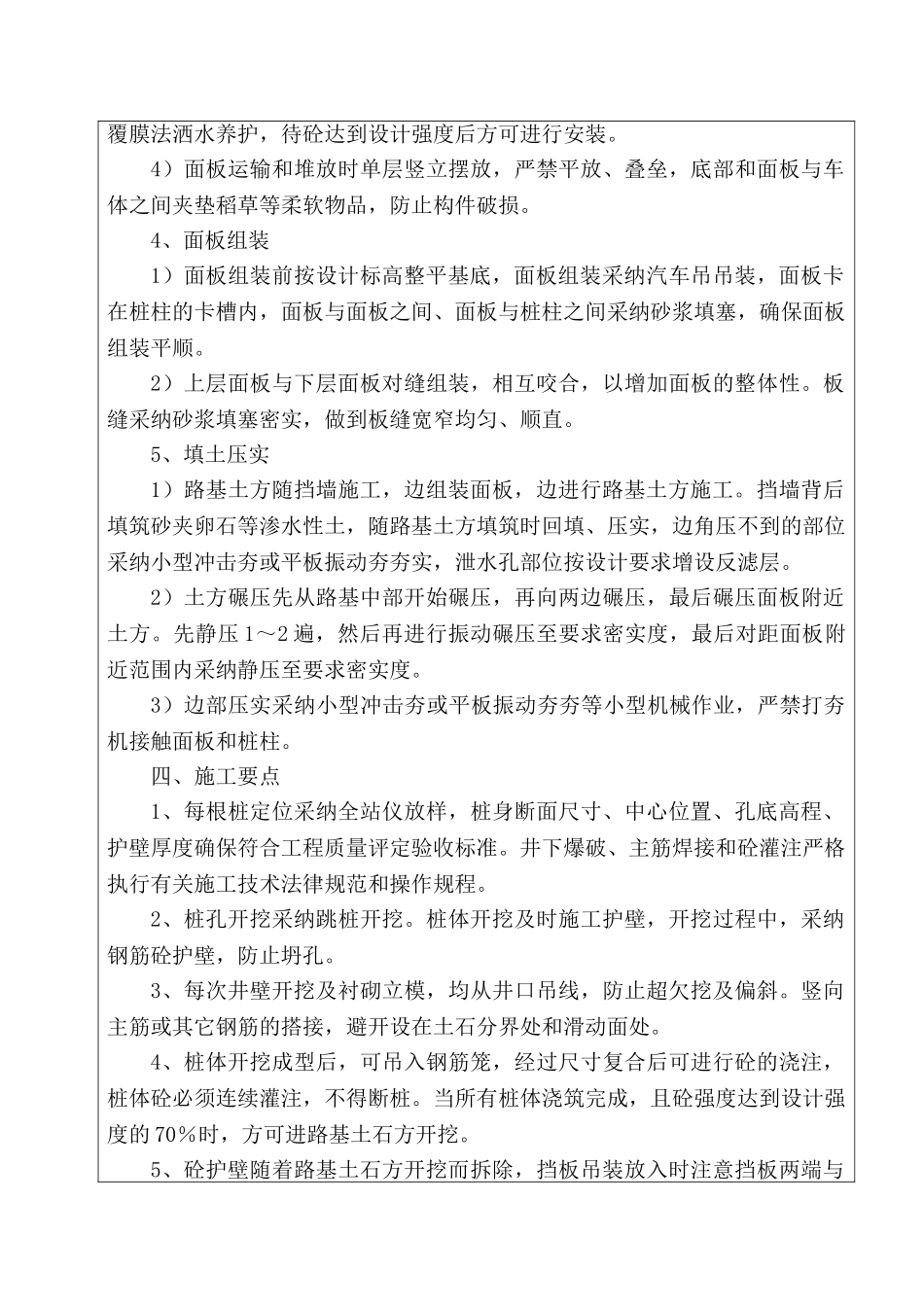

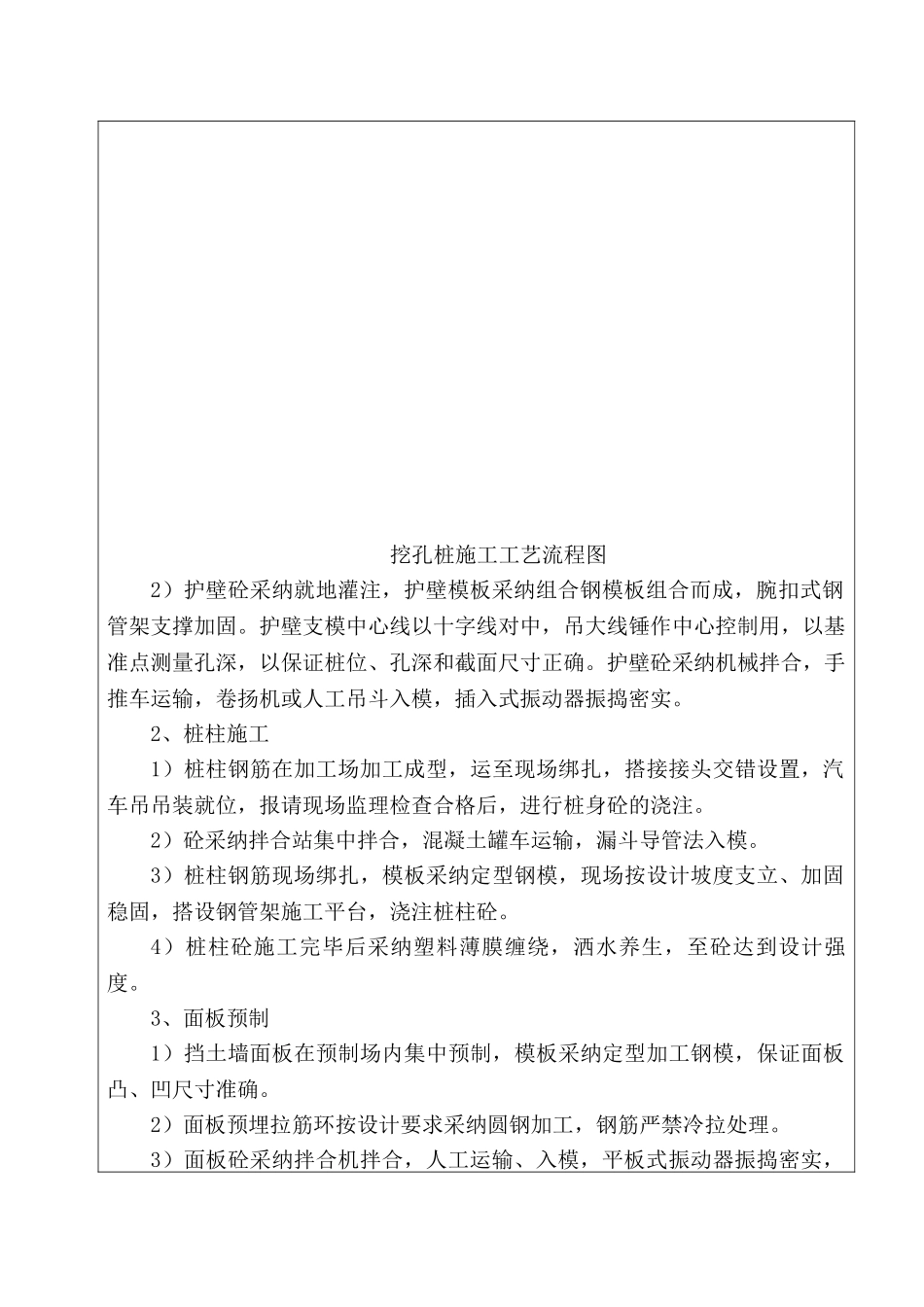

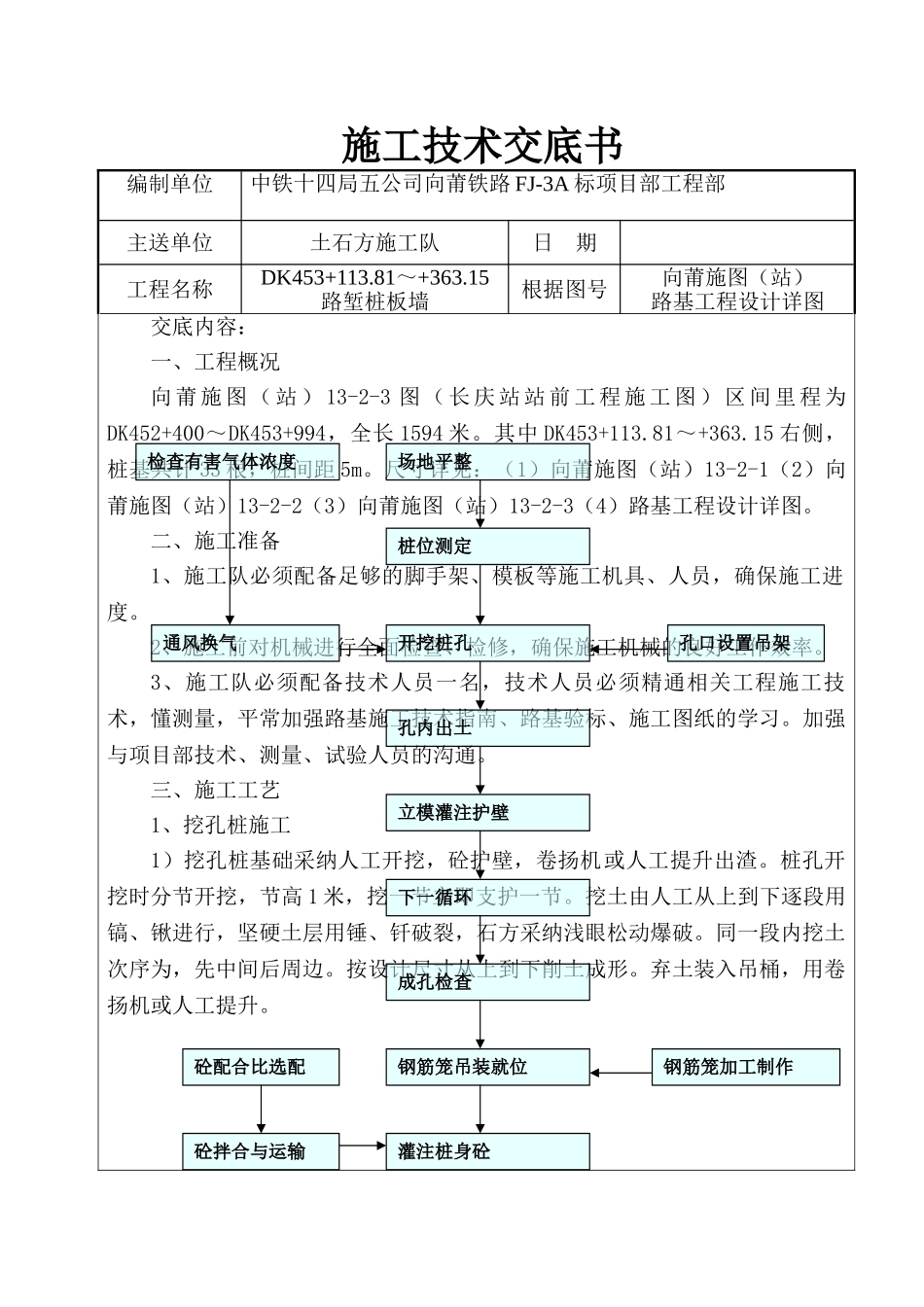

施工技术交底书编制单位中铁十四局五公司向莆铁路 FJ-3A 标项目部工程部主送单位土石方施工队日 期工程名称DK453+113.81~+363.15路堑桩板墙根据图号向莆施图(站)路基工程设计详图交底内容:一、工程概况向 莆 施 图 ( 站 ) 13-2-3 图 ( 长 庆 站 站 前 工 程 施 工 图 ) 区 间 里 程 为DK452+400~DK453+994,全长 1594 米。其中 DK453+113.81~+363.15 右侧,桩基共计 33 根,桩间距 5m。尺寸详见:(1)向莆施图(站)13-2-1(2)向莆施图(站)13-2-2(3)向莆施图(站)13-2-3(4)路基工程设计详图。二、施工准备1、施工队必须配备足够的脚手架、模板等施工机具、人员,确保施工进度。2、施工前对机械进行全面检查、检修,确保施工机械的良好工作效率。3、施工队必须配备技术人员一名,技术人员必须精通相关工程施工技术,懂测量,平常加强路基施工技术指南、路基验标、施工图纸的学习。加强与项目部技术、测量、试验人员的沟通。三、施工工艺1、挖孔桩施工1)挖孔桩基础采纳人工开挖,砼护壁,卷扬机或人工提升出渣。桩孔开挖时分节开挖,节高 1 米,挖一节立即支护一节。挖土由人工从上到下逐段用镐、锹进行,坚硬土层用锤、钎破裂,石方采纳浅眼松动爆破。同一段内挖土次序为,先中间后周边。按设计尺寸从上到下削土成形。弃土装入吊桶,用卷扬机或人工提升。场地平整桩位测定开挖桩孔检查有害气体浓度孔内出土立模灌注护壁下一循环成孔检查钢筋笼吊装就位灌注桩身砼砼配合比选配砼拌合与运输钢筋笼加工制作孔口设置吊架通风换气挖孔桩施工工艺流程图2)护壁砼采纳就地灌注,护壁模板采纳组合钢模板组合而成,腕扣式钢管架支撑加固。护壁支模中心线以十字线对中,吊大线锤作中心控制用,以基准点测量孔深,以保证桩位、孔深和截面尺寸正确。护壁砼采纳机械拌合,手推车运输,卷扬机或人工吊斗入模,插入式振动器振捣密实。2、桩柱施工1)桩柱钢筋在加工场加工成型,运至现场绑扎,搭接接头交错设置,汽车吊吊装就位,报请现场监理检查合格后,进行桩身砼的浇注。2)砼采纳拌合站集中拌合,混凝土罐车运输,漏斗导管法入模。3)桩柱钢筋现场绑扎,模板采纳定型钢模,现场按设计坡度支立、加固稳固,搭设钢管架施工平台,浇注桩柱砼。4)桩柱砼施工完毕后采纳塑料薄膜缠绕,洒水养生,至砼达到设计强度。3、面板预制1)挡土墙面板在预制场内集中预制,模板采纳定型加工钢模,保证面板凸、凹尺寸...
