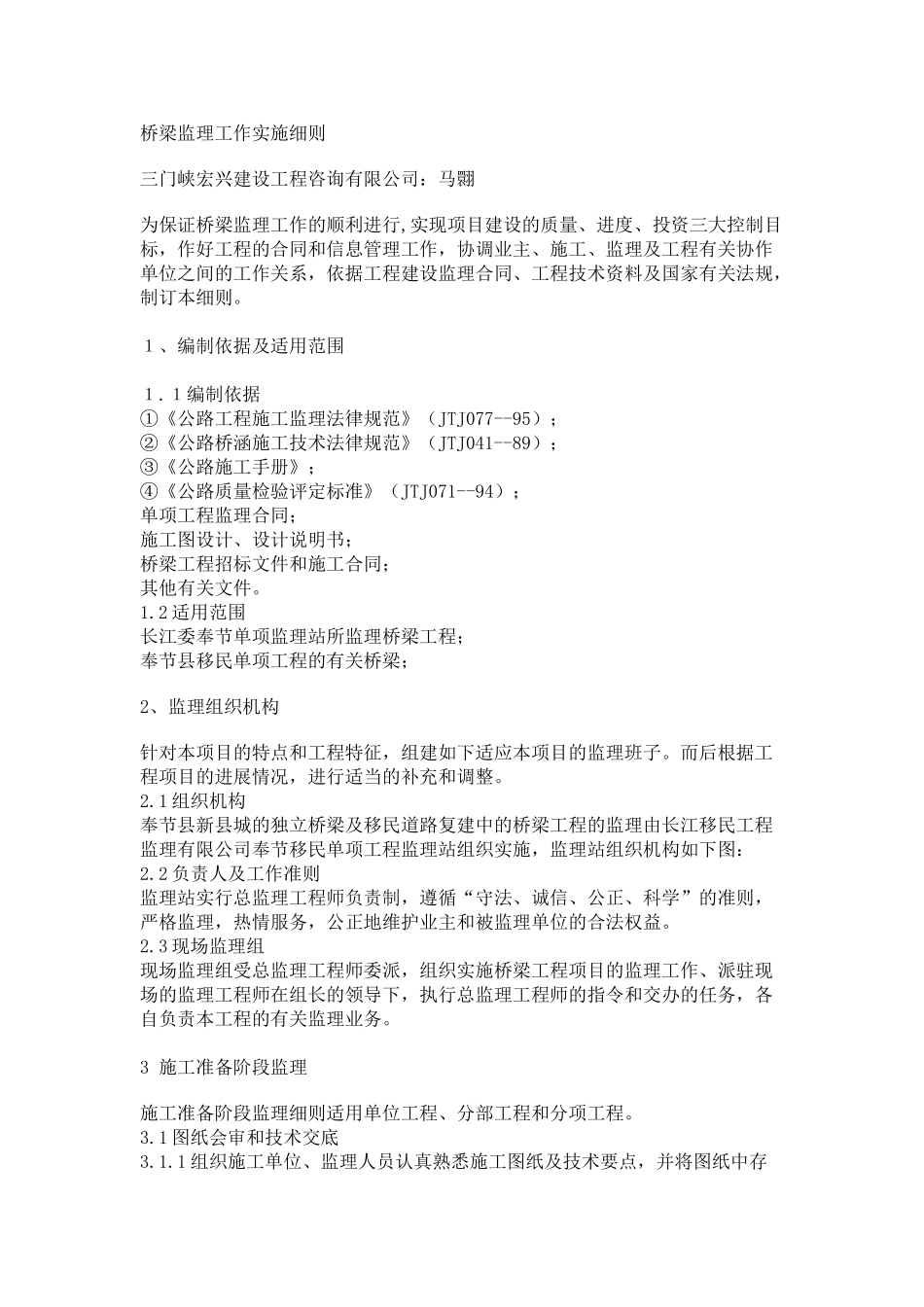

桥梁监理工作实施细则三门峡宏兴建设工程咨询有限公司:马翾为保证桥梁监理工作的顺利进行,实现项目建设的质量、进度、投资三大控制目标,作好工程的合同和信息管理工作,协调业主、施工、监理及工程有关协作单位之间的工作关系,依据工程建设监理合同、工程技术资料及国家有关法规,制订本细则。1、编制依据及适用范围1.1编制依据①《公路工程施工监理法律规范》(JTJ077--95);②《公路桥涵施工技术法律规范》(JTJ041--89);③《公路施工手册》;④《公路质量检验评定标准》(JTJ071--94);单项工程监理合同;施工图设计、设计说明书;桥梁工程招标文件和施工合同;其他有关文件。1.2 适用范围长江委奉节单项监理站所监理桥梁工程;奉节县移民单项工程的有关桥梁;2、监理组织机构针对本项目的特点和工程特征,组建如下适应本项目的监理班子。而后根据工程项目的进展情况,进行适当的补充和调整。2.1 组织机构奉节县新县城的独立桥梁及移民道路复建中的桥梁工程的监理由长江移民工程监理有限公司奉节移民单项工程监理站组织实施,监理站组织机构如下图:2.2 负责人及工作准则监理站实行总监理工程师负责制,遵循“守法、诚信、公正、科学”的准则,严格监理,热情服务,公正地维护业主和被监理单位的合法权益。2.3 现场监理组现场监理组受总监理工程师委派,组织实施桥梁工程项目的监理工作、派驻现场的监理工程师在组长的领导下,执行总监理工程师的指令和交办的任务,各自负责本工程的有关监理业务。3 施工准备阶段监理施工准备阶段监理细则适用单位工程、分部工程和分项工程。3.1 图纸会审和技术交底3.1.1 组织施工单位、监理人员认真熟悉施工图纸及技术要点,并将图纸中存在的问题汇总成“阅图记录”,其内容应为: ① 施工图纸是否齐全,深度是否能满足施工需要; ② 细部节点是否交代清楚; ③ 工程地质勘测资料是否齐全; ④ 图纸是否存在错、漏笔、笔误,图纸之间是否存在矛盾; ⑤ 图纸和说明是否符合现行法律规范。1.2 在项目开工前,由业主组织设计、施工、质监、监理等单位参加的设计图纸交底会议,进行设计技术交底和图纸会审。3.1.3 对施工单位整理出的设计图纸交底会议纪要,经业主、设计、质监、监理人员确认,作为施工文件的一部分。3.2 施工组织设计及技术方案的审查3.2.1 施工单位的施工组织设计与施工技术方案,经其主管部门批准后,再向监理单位报审,并填报《施工组织设计与技术方案报审表》...
