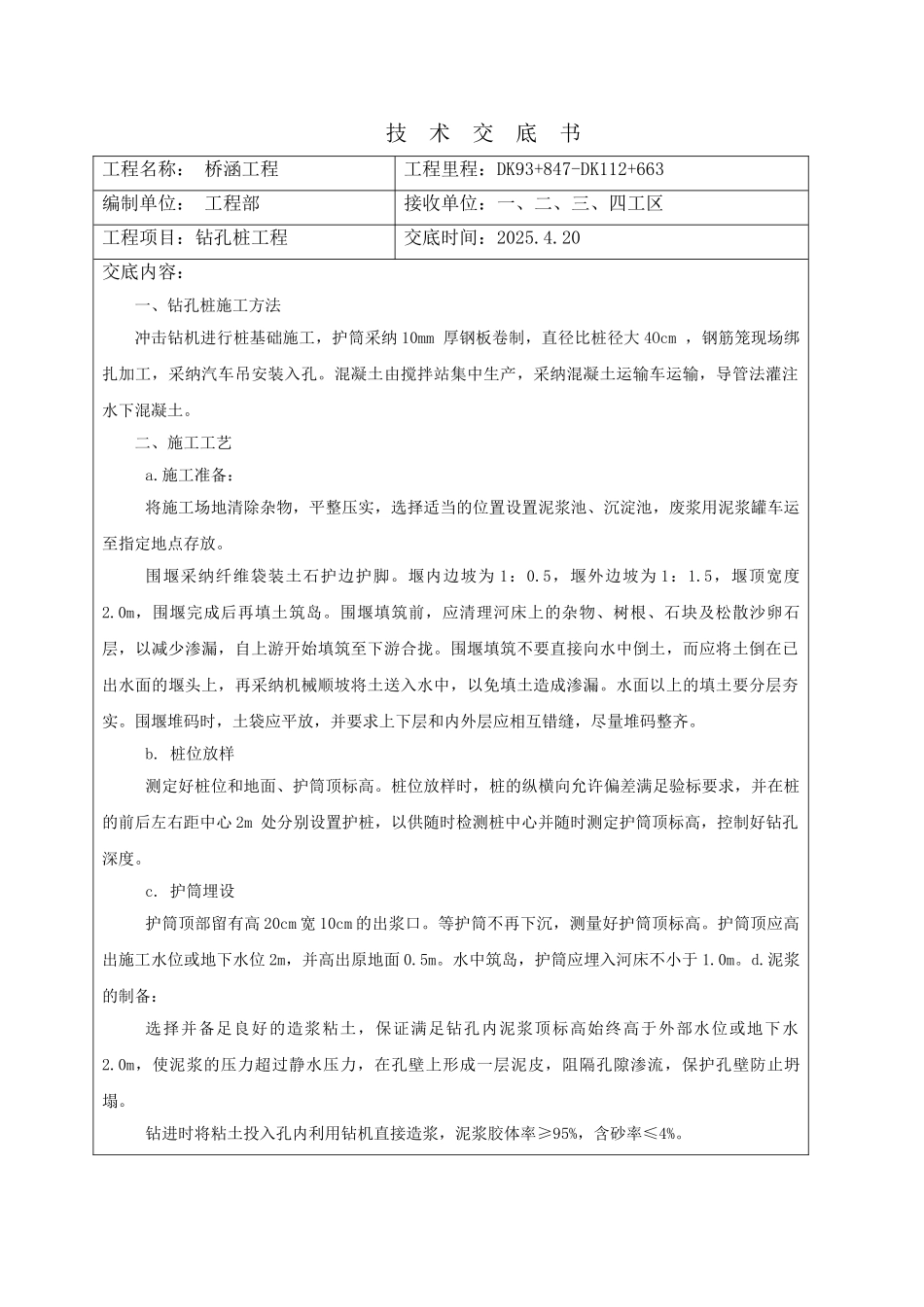

技 术 交 底 书工程名称: 桥涵工程工程里程:DK93+847-DK112+663编制单位: 工程部接收单位:一、二、三、四工区工程项目:钻孔桩工程交底时间:2025
20交底内容:一、钻孔桩施工方法冲击钻机进行桩基础施工,护筒采纳 10mm 厚钢板卷制,直径比桩径大 4Ocm ,钢筋笼现场绑扎加工,采纳汽车吊安装入孔
混凝土由搅拌站集中生产,采纳混凝土运输车运输,导管法灌注水下混凝土
二、施工工艺a
施工准备:将施工场地清除杂物,平整压实,选择适当的位置设置泥浆池、沉淀池,废浆用泥浆罐车运至指定地点存放
围堰采纳纤维袋装土石护边护脚
堰内边坡为 1:0
5,堰外边坡为 1:1
5,堰顶宽度2
0m,围堰完成后再填土筑岛
围堰填筑前,应清理河床上的杂物、树根、石块及松散沙卵石层,以减少渗漏,自上游开始填筑至下游合拢
围堰填筑不要直接向水中倒土,而应将土倒在已出水面的堰头上,再采纳机械顺坡将土送入水中,以免填土造成渗漏
水面以上的填土要分层夯实
围堰堆码时,土袋应平放,并要求上下层和内外层应相互错缝,尽量堆码整齐
桩位放样测定好桩位和地面、护筒顶标高
桩位放样时,桩的纵横向允许偏差满足验标要求,并在桩的前后左右距中心 2m 处分别设置护桩,以供随时检测桩中心并随时测定护筒顶标高,控制好钻孔深度
护筒埋设护筒顶部留有高 20cm 宽 10cm 的出浆口
等护筒不再下沉,测量好护筒顶标高
护筒顶应高出施工水位或地下水位 2m,并高出原地面 0
水中筑岛,护筒应埋入河床不小于 1
泥浆的制备:选择并备足良好的造浆粘土,保证满足钻孔内泥浆顶标高始终高于外部水位或地下水2
0m,使泥浆的压力超过静水压力,在孔壁上形成一层泥皮,阻隔孔隙渗流,保护孔壁防止坍塌
钻进时将粘土投入孔内利用钻机直接造浆,泥浆胶体率≥95%,含砂率≤4%

冲击钻钻孔:钻机就
