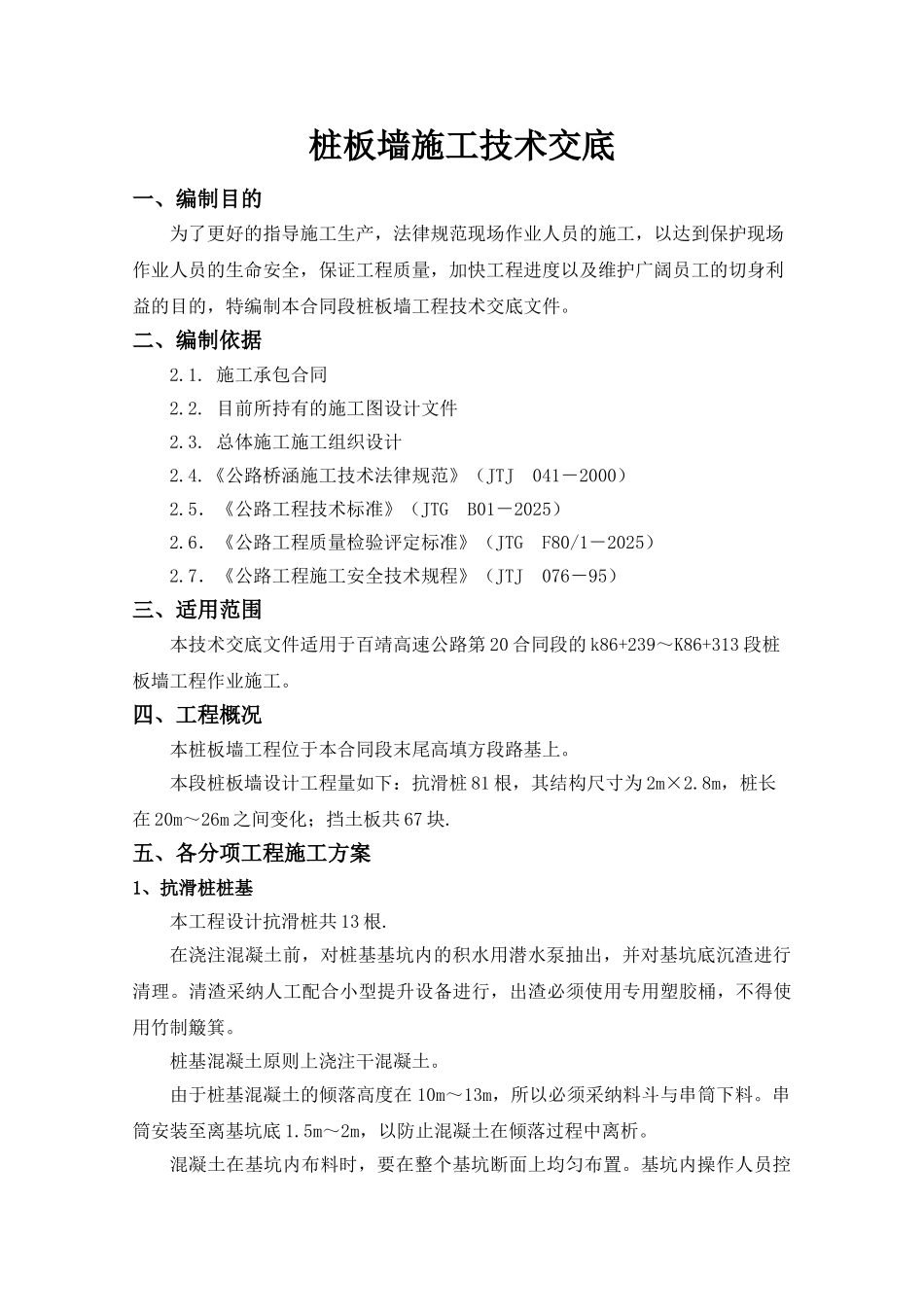

施工技术交底编号工程名称桩板墙交底日期2011 年 8 月 26 日施工单位中冶交通百靖高速 20标分项工程名称K86+239~K86+313 段桩板墙技术交底人审核人接受交底人签名:桩板墙施工技术交底一、编制目的为了更好的指导施工生产,法律规范现场作业人员的施工,以达到保护现场作业人员的生命安全,保证工程质量,加快工程进度以及维护广阔员工的切身利益的目的,特编制本合同段桩板墙工程技术交底文件
二、编制依据2
施工承包合同2
目前所持有的施工图设计文件2
总体施工施工组织设计2
《公路桥涵施工技术法律规范》(JTJ 041-2000)2
5.《公路工程技术标准》(JTG B01-2025)2
6.《公路工程质量检验评定标准》(JTG F80/1-2025)2
7.《公路工程施工安全技术规程》(JTJ 076-95)三、适用范围本技术交底文件适用于百靖高速公路第 20 合同段的 k86+239~K86+313 段桩板墙工程作业施工
四、工程概况本桩板墙工程位于本合同段末尾高填方段路基上
本段桩板墙设计工程量如下:抗滑桩 81 根,其结构尺寸为 2m×2
8m,桩长在 20m~26m 之间变化;挡土板共 67 块
五、各分项工程施工方案1、抗滑桩桩基本工程设计抗滑桩共 13 根
在浇注混凝土前,对桩基基坑内的积水用潜水泵抽出,并对基坑底沉渣进行清理
清渣采纳人工配合小型提升设备进行,出渣必须使用专用塑胶桶,不得使用竹制簸箕
桩基混凝土原则上浇注干混凝土
由于桩基混凝土的倾落高度在 10m~13m,所以必须采纳料斗与串筒下料
串筒安装至离基坑底 1
5m~2m,以防止混凝土在倾落过程中离析
混凝土在基坑内布料时,要在整个基坑断面上均匀布置
基坑内操作人员控制串筒出料口先沿基坑四周均匀布料,最后在中间布料,严禁集中在中间一个位置布料,以防混凝土在流动过程中产生
