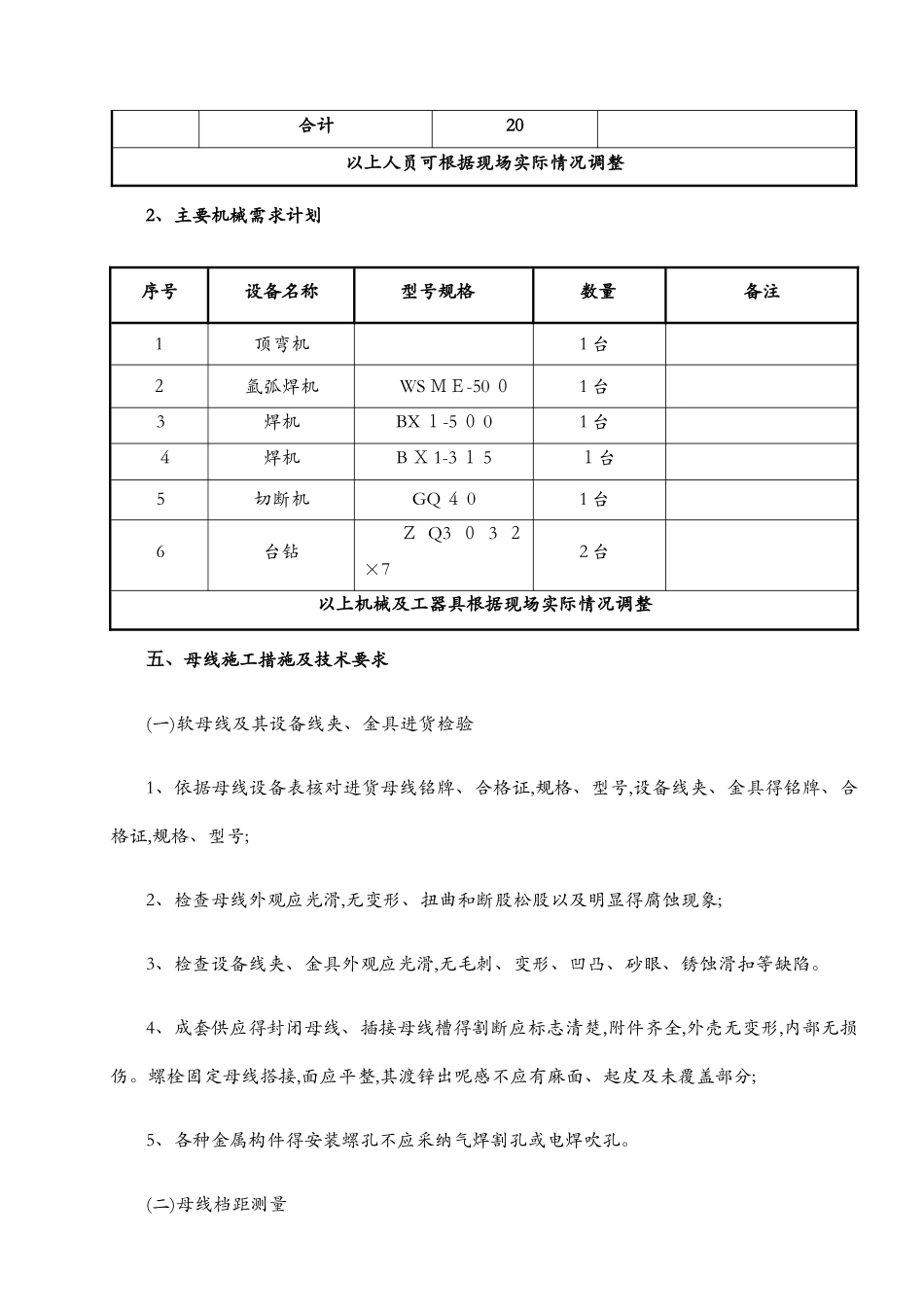

一、编制依据《电气装置安装工程母线装置施工及验收法律规范》 GB 5 0149—2025《电气主接线施工图纸》,220kV、1 10kV 配电装置、主变压器及 10kV 母线桥安装施工图纸中母线安装平断面图《电力建设安全工作规程》 D L 5009、3-2025《输变电工程施工建设标准强制性条文实施指南》(2025 版)《中华人民共和国工程建设强制性条文》(电力工程部分)2 011 年版《国家电网公司输变电工程标准工艺》(三)工艺标准库(2 012 年版)二、母线工程概述220kV 母线安装,采纳双母线单分段接线,采纳户外悬吊管母线 HGIS 双列布置。110kV 母线安装,采纳双母线接线,采纳户外悬吊管母线 HGI S双列布置。主变压器及 10kV 母线桥硬母线安装。设备接线及引线安装。三、组织机构项目部组织机构:项目经理郭广元项目总工王志勇四、施工准备(一)技术准备组织项目部相关人员仔细学习图纸,并进行自审、会审工作,以便正确无误地施工。通过学习,熟悉图纸内容,了解设计要求施工达到得技术标准,明确工艺流程。进行自审,组织各工种得施工管理人员对本工种得有关图纸进行审查,熟悉和掌握图纸中细节。组织各专业施工队伍共同学习施工图纸。组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中得细节。做好施工技术交底,确保每个工序按法律规范和技术措施组织施工。仔细执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患。(二)各项资源准备计划1、劳动力准备序号工种人员数量备注1管理人员22电工23电焊工24登高45普工10技术员寻广旭质检员郭静材料员乔鲲安全员刘保军施工员高学宏电气安装施工队合计20以上人员可根据现场实际情况调整2、主要机械需求计划序号设备名称型号规格数量备注1顶弯机1 台2氩弧焊机WS ME-50 01 台3焊机BX 1-5 0 01 台4焊机B X 1-3 1 51台5切断机GQ 4 01 台6台钻Z Q3 0 3 2×72 台以上机械及工器具根据现场实际情况调整五、母线施工措施及技术要求(一)软母线及其设备线夹、金具进货检验1、依据母线设备表核对进货母线铭牌、合格证,规格、型号,设备线夹、金具得铭牌、合格证,规格、型号;2、检查母线外观应光滑,无变形、扭曲和断股松股以及明显得腐蚀现象;3、检查设备线夹、金具外观应光滑,无毛刺、变形、凹凸、砂眼、锈蚀滑扣等缺陷。4、成套供应得封闭母线、插接母线槽得割断应标志清楚,附件齐全,外壳无变形,内部无损伤。螺栓固定母线搭接,面应平整,其渡锌出...
