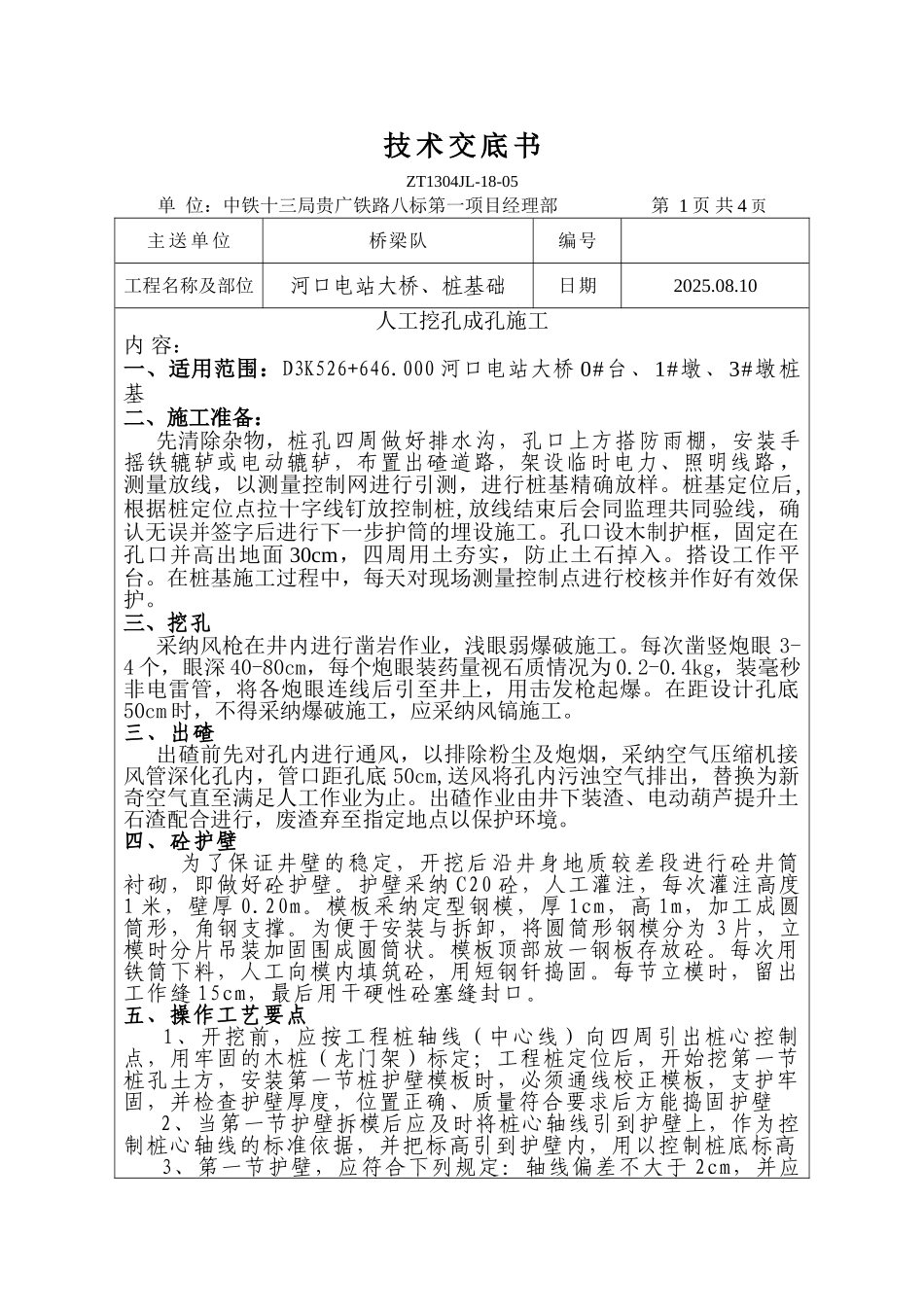

技 术 交 底 书ZT1304JL-18-05单 位:中铁十三局贵广铁路八标第一项目经理部 第 1 页 共 4 页主 送 单 位桥梁队编号工程名称及部位河口电站大桥、桩基础日期2025.08.10人工挖孔成孔施工内 容:一、适用范围:D3K526+646.000 河口电站大桥 0#台、1#墩、3#墩桩基二、施工准备:先清除杂物,桩孔四周做好排水沟,孔口上方搭防雨棚,安装手摇铁辘轳或电动辘轳,布置出碴道路,架设临时电力、照明线路 ,测量放线,以测量控制网进行引测,进行桩基精确放样。桩基定位后,根据桩定位点拉十字线钉放控制桩, 放线结束后会同监理共同验线,确认无误并签字后进行下一步护筒的埋设施工。孔口设木制护框,固定在孔口并高出地面 30cm,四周用土夯实,防止土石掉入。搭设工作平台。在桩基施工过程中,每天对现场测量控制点进行校核并作好有效保护。三、挖孔采纳风枪在井内进行凿岩作业,浅眼弱爆破施工。每次凿竖炮眼 3-4 个,眼深 40-80cm,每个炮眼装药量视石质情况为 0.2-0.4kg,装毫秒非电雷管,将各炮眼连线后引至井上,用击发枪起爆。在距设计孔底50cm 时,不得采纳爆破施工,应采纳风镐施工。三、出碴出碴前先对孔内进行通风,以排除粉尘及炮烟,采纳空气压缩机接风管深化孔内,管口距孔底 50cm,送风将孔内污浊空气排出,替换为新奇空气直至满足人工作业为止。出碴作业由井下装渣、电动葫芦提升土石渣配合进行,废渣弃至指定地点以保护环境。四、砼护壁 为了保证井壁的稳定,开挖后沿井身地质较差段进行砼井筒衬砌,即做好砼护壁。护壁采纳 C20 砼,人工灌注,每次灌注高度1 米,壁厚 0.20m。模板采纳定型钢模,厚 1cm,高 1m,加工成圆筒形,角钢支撑。为便于安装与拆卸,将圆筒形钢模分为 3 片,立模时分片吊装加固围成圆筒状。模板顶部放一钢板存放砼。每次用铁筒下料,人工向模内填筑砼,用短钢钎捣固。每节立模时,留出工作缝 15cm,最后用干硬性砼塞缝封口。五、操作工艺要点 1、开挖前,应按工程桩轴线(中心线)向四周引出桩心控制点,用牢固的木桩(龙门架)标定;工程桩定位后,开始挖第一节桩孔土方,安装第一节桩护壁模板时,必须通线校正模板,支护牢固,并检查护壁厚度,位置正确、质量符合要求后方能捣固护壁 2、当第一节护壁拆模后应及时将桩心轴线引到护壁上,作为控制桩心轴线的标准依据,并把标高引到护壁内,用以控制桩底标高 3、第一节护壁,应符合下列规定:轴线偏差不大于 2cm,并应高出现...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

河口电站大桥桩基础技术交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
