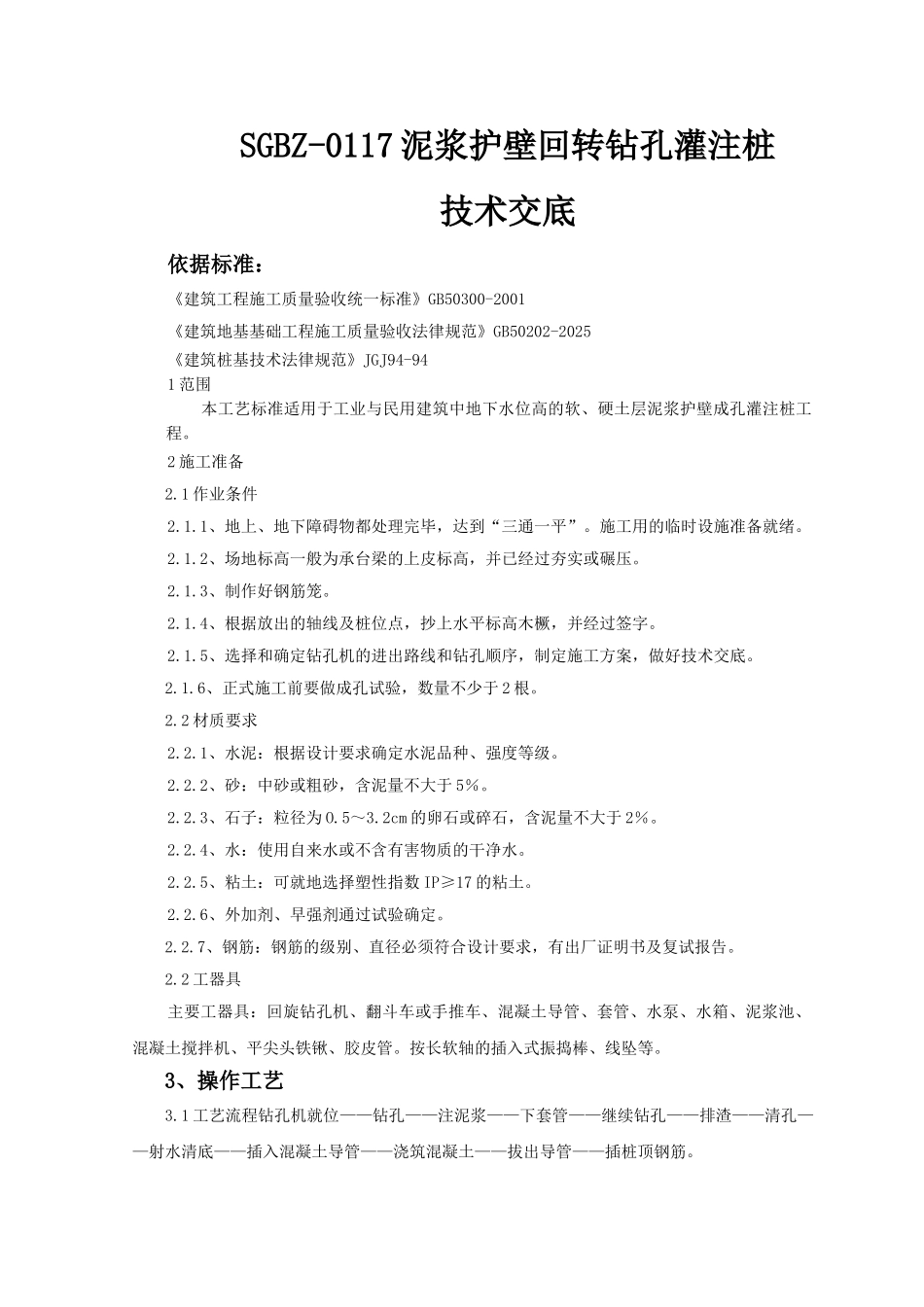

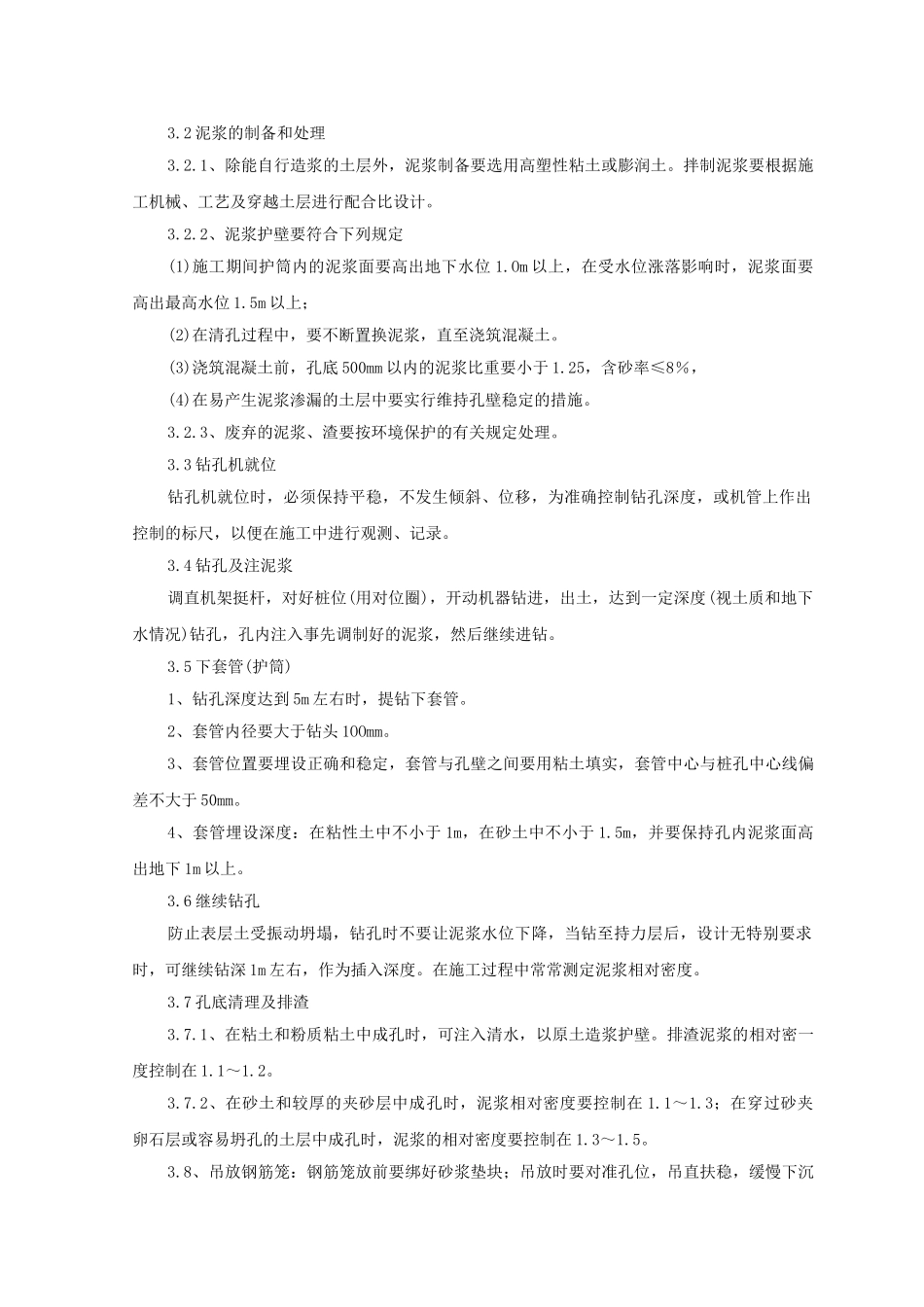

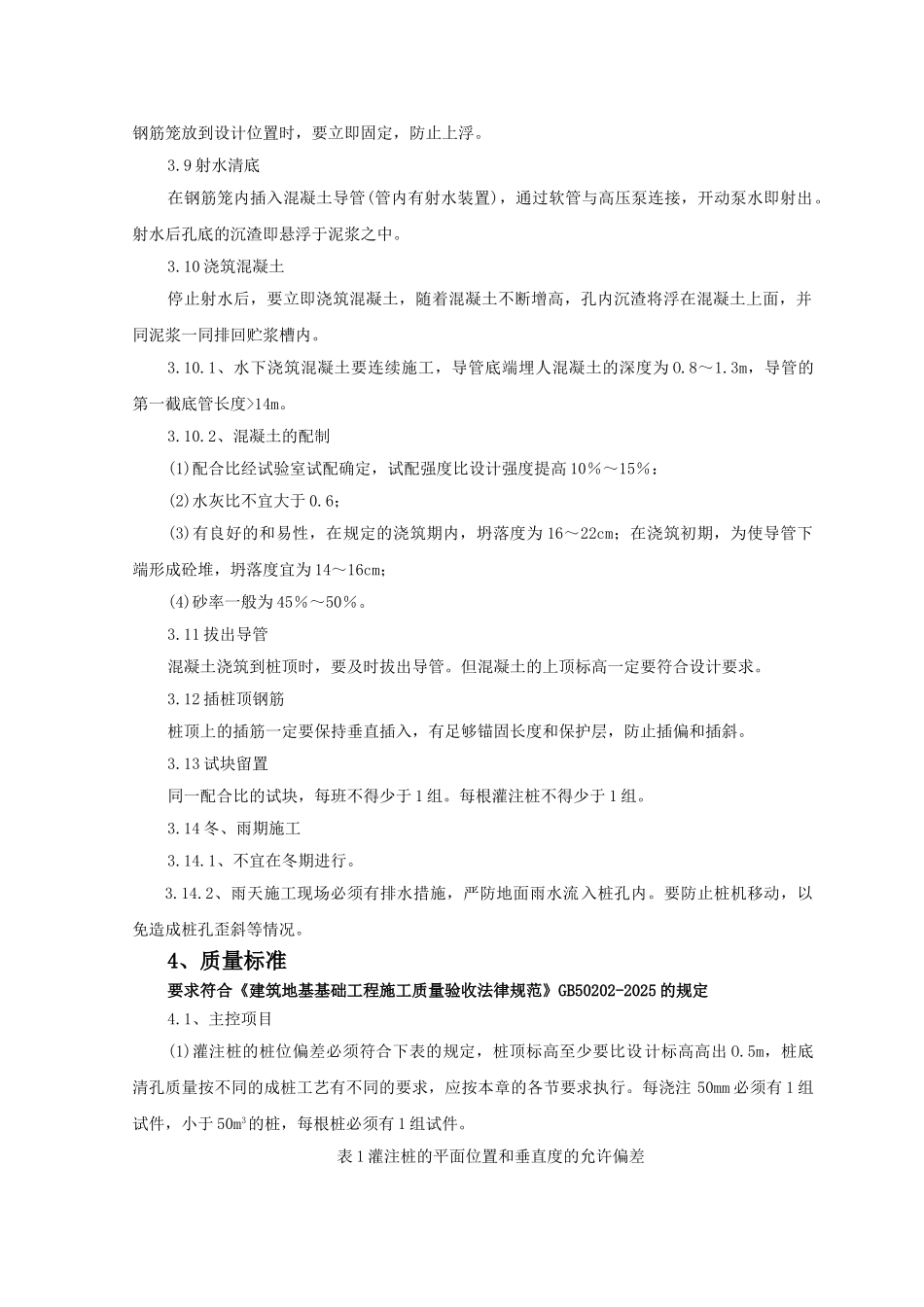

SGBZ-0117 泥浆护壁回转钻孔灌注桩技术交底依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收法律规范》GB50202-2025《建筑桩基技术法律规范》JGJ94-941 范围本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程。2 施工准备2.1 作业条件2.1.1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2.1.2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。2.1.3、制作好钢筋笼。2.1.4、根据放出的轴线及桩位点,抄上水平标高木橛,并经过签字。2.1.5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。2.1.6、正式施工前要做成孔试验,数量不少于 2 根。2.2 材质要求2.2.1、水泥:根据设计要求确定水泥品种、强度等级。2.2.2、砂:中砂或粗砂,含泥量不大于 5%。2.2.3、石子:粒径为 O.5~3.2cm 的卵石或碎石,含泥量不大于 2%。2.2.4、水:使用自来水或不含有害物质的干净水。2.2.5、粘土:可就地选择塑性指数 IP≥17 的粘土。2.2.6、外加剂、早强剂通过试验确定。2.2.7、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。2.2 工器具主要工器具:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管。按长软轴的插入式振捣棒、线坠等。3、操作工艺3.1 工艺流程钻孔机就位——钻孔——注泥浆——下套管——继续钻孔——排渣——清孔——射水清底——插入混凝土导管——浇筑混凝土——拔出导管——插桩顶钢筋。3.2 泥浆的制备和处理3.2.1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。3.2.2、泥浆护壁要符合下列规定(1)施工期间护筒内的泥浆面要高出地下水位 1.Om 以上,在受水位涨落影响时,泥浆面要高出最高水位 1.5m 以上;(2)在清孔过程中,要不断置换泥浆,直至浇筑混凝土。(3)浇筑混凝土前,孔底 500mm 以内的泥浆比重要小于 1.25,含砂率≤8%,(4)在易产生泥浆渗漏的土层中要实行维持孔壁稳定的措施。3.2.3、废弃的泥浆、渣要按环境保护的有关规定处理。3.3 钻孔机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,或机管上作出控制的标尺,以便在施工中进行观测、记录。3.4 钻孔及注泥浆调直机架挺杆,对好桩位(用对位圈)...
