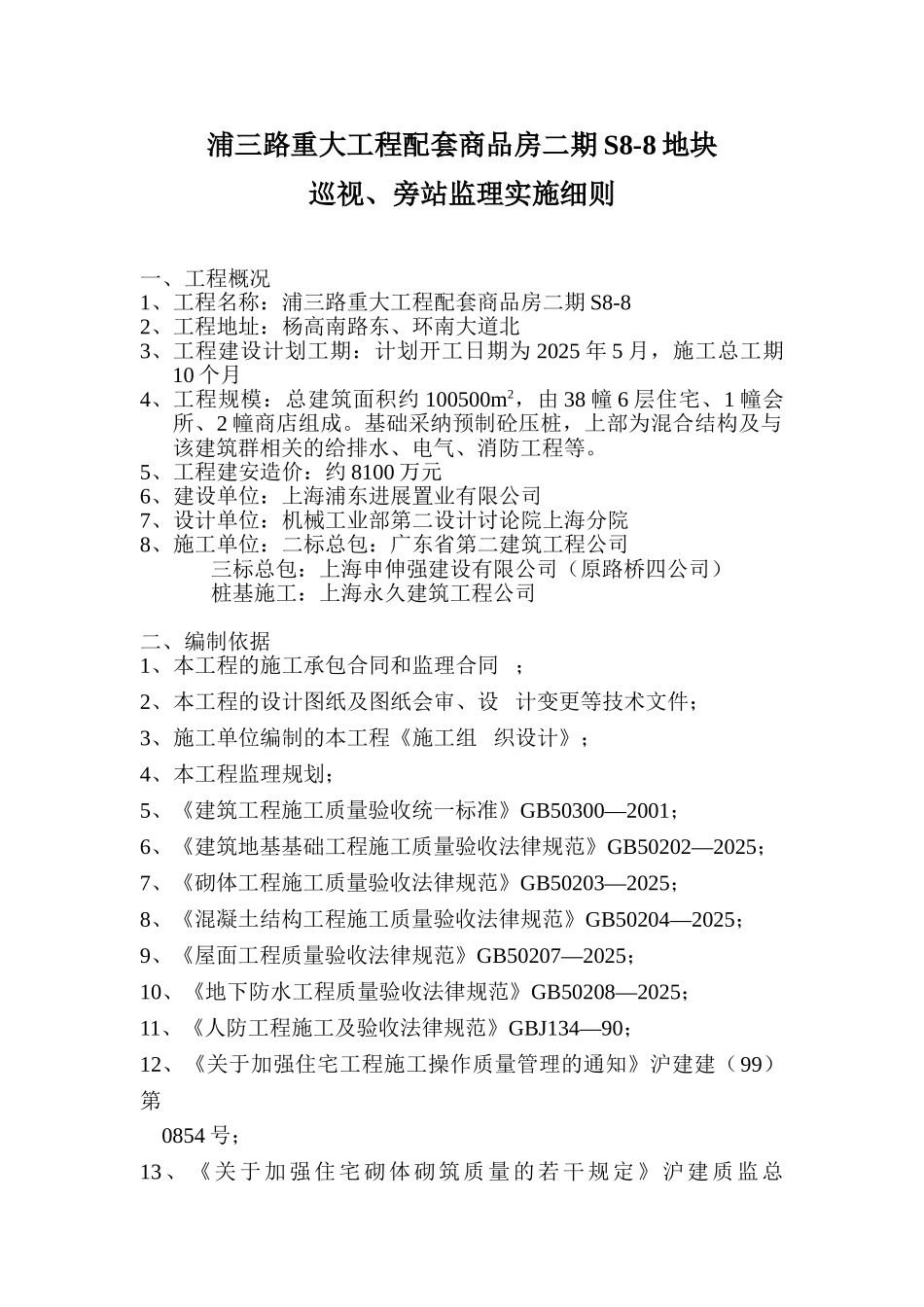

浦三路重大工程配套商品房二期 S8-8 地块巡视、旁站监理实施细则一、工程概况1、工程名称:浦三路重大工程配套商品房二期 S8-82、工程地址:杨高南路东、环南大道北3、工程建设计划工期:计划开工日期为 2025 年 5 月,施工总工期10 个月4、工程规模:总建筑面积约 100500m2,由 38 幢 6 层住宅、1 幢会所、2 幢商店组成
基础采纳预制砼压桩,上部为混合结构及与该建筑群相关的给排水、电气、消防工程等
5、工程建安造价:约 8100 万元6、建设单位:上海浦东进展置业有限公司7、设计单位:机械工业部第二设计讨论院上海分院8、施工单位:二标总包:广东省第二建筑工程公司 三标总包:上海申伸强建设有限公司(原路桥四公司) 桩基施工:上海永久建筑工程公司二、编制依据1、本工程的施工承包合同和监理合同 ;2、本工程的设计图纸及图纸会审、设 计变更等技术文件;3、施工单位编制的本工程《施工组 织设计》;4、本工程监理规划;5、《建筑工程施工质量验收统一标准》GB50300—2001;6、《建筑地基基础工程施工质量验收法律规范》GB50202—2025;7、《砌体工程施工质量验收法律规范》GB50203—2025;8、《混凝土结构工程施工质量验收法律规范》GB50204—2025;9、《屋面工程质量验收法律规范》GB50207—2025;10、《地下防水工程质量验收法律规范》GB50208—2025;11、《人防工程施工及验收法律规范》GBJ134—90;12、《关于加强住宅工程施工操作质量管理的通知》沪建建(99)第 0854 号;13、《关于加强住宅砌体砌筑质量的若干规定》沪建质监总(2000) 第 028 号

三、监理工作程序1.落实巡视、旁站监理人员,进行监理技术交底,配备必要的监理设施
2.在监理之前,应对施工单位人员、施工机械设备、材料、施工方法及工艺或施工
