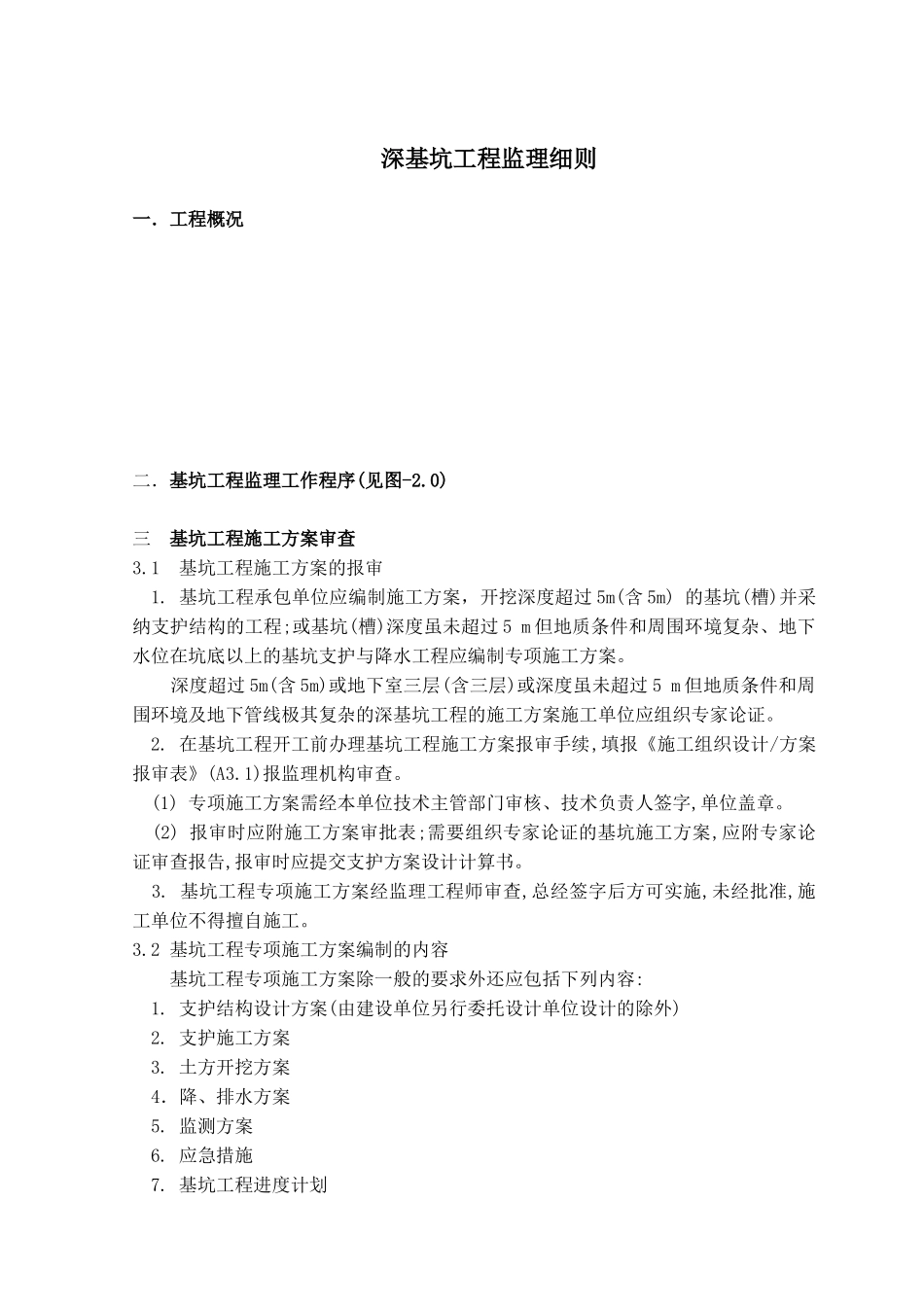

深基坑工程监理细则一.工程概况二.基坑工程监理工作程序(见图-2
0) 三 基坑工程施工方案审查3
1 基坑工程施工方案的报审1
基坑工程承包单位应编制施工方案,开挖深度超过 5m(含 5m) 的基坑(槽)并采纳支护结构的工程;或基坑(槽)深度虽未超过 5 m 但地质条件和周围环境复杂、地下水位在坑底以上的基坑支护与降水工程应编制专项施工方案
深度超过 5m(含 5m)或地下室三层(含三层)或深度虽未超过 5 m 但地质条件和周围环境及地下管线极其复杂的深基坑工程的施工方案施工单位应组织专家论证
在基坑工程开工前办理基坑工程施工方案报审手续,填报《施工组织设计/方案报审表》(A3
1)报监理机构审查
(1) 专项施工方案需经本单位技术主管部门审核、技术负责人签字,单位盖章
(2) 报审时应附施工方案审批表;需要组织专家论证的基坑施工方案,应附专家论证审查报告,报审时应提交支护方案设计计算书
基坑工程专项施工方案经监理工程师审查,总经签字后方可实施,未经批准,施工单位不得擅自施工
2 基坑工程专项施工方案编制的内容 基坑工程专项施工方案除一般的要求外还应包括下列内容: 1
支护结构设计方案(由建设单位另行委托设计单位设计的除外) 2
支护施工方案 3
土方开挖方案4.降、排水方案 5
监测方案 6
应急措施 7

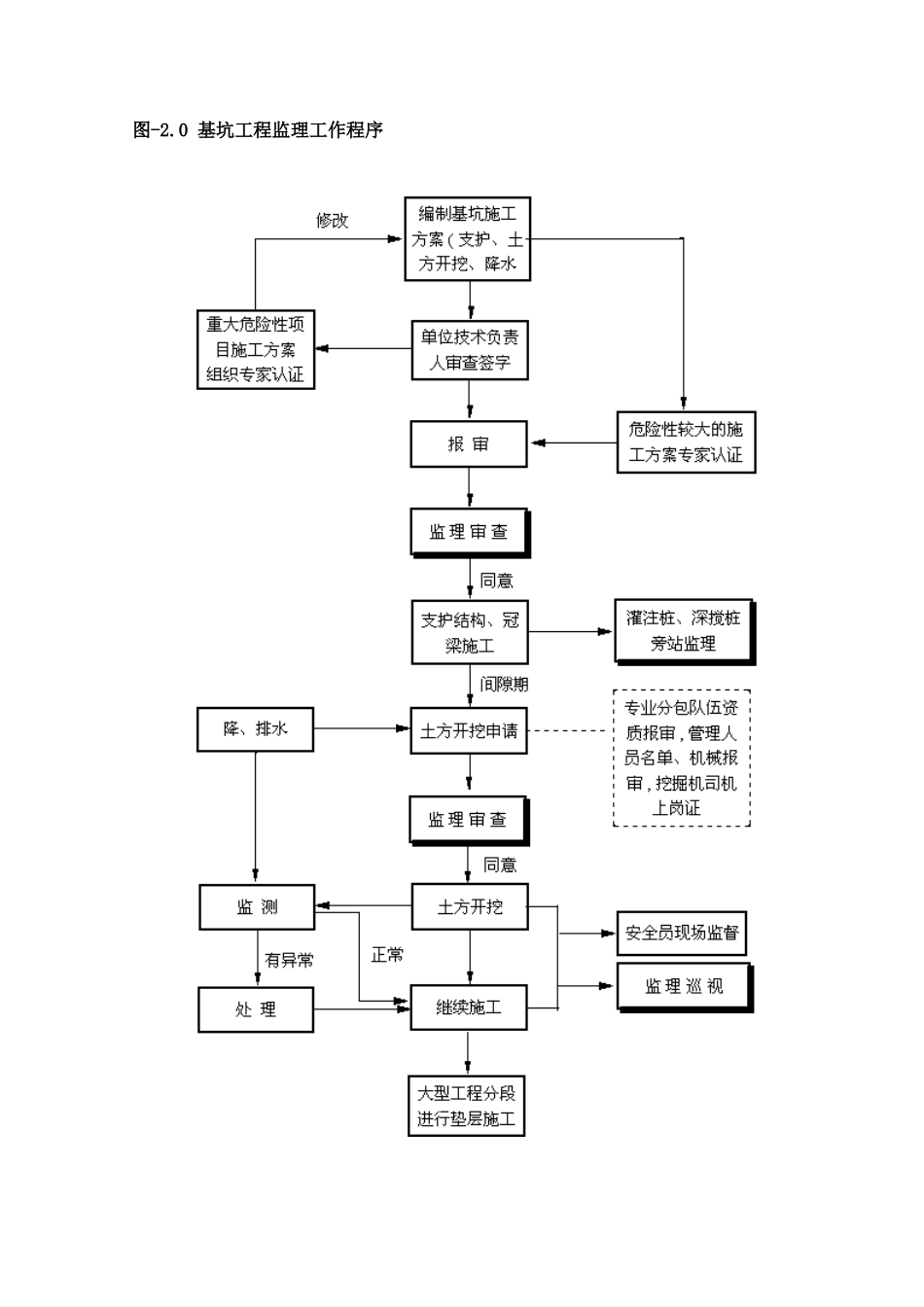

基坑工程进度计划 图-2

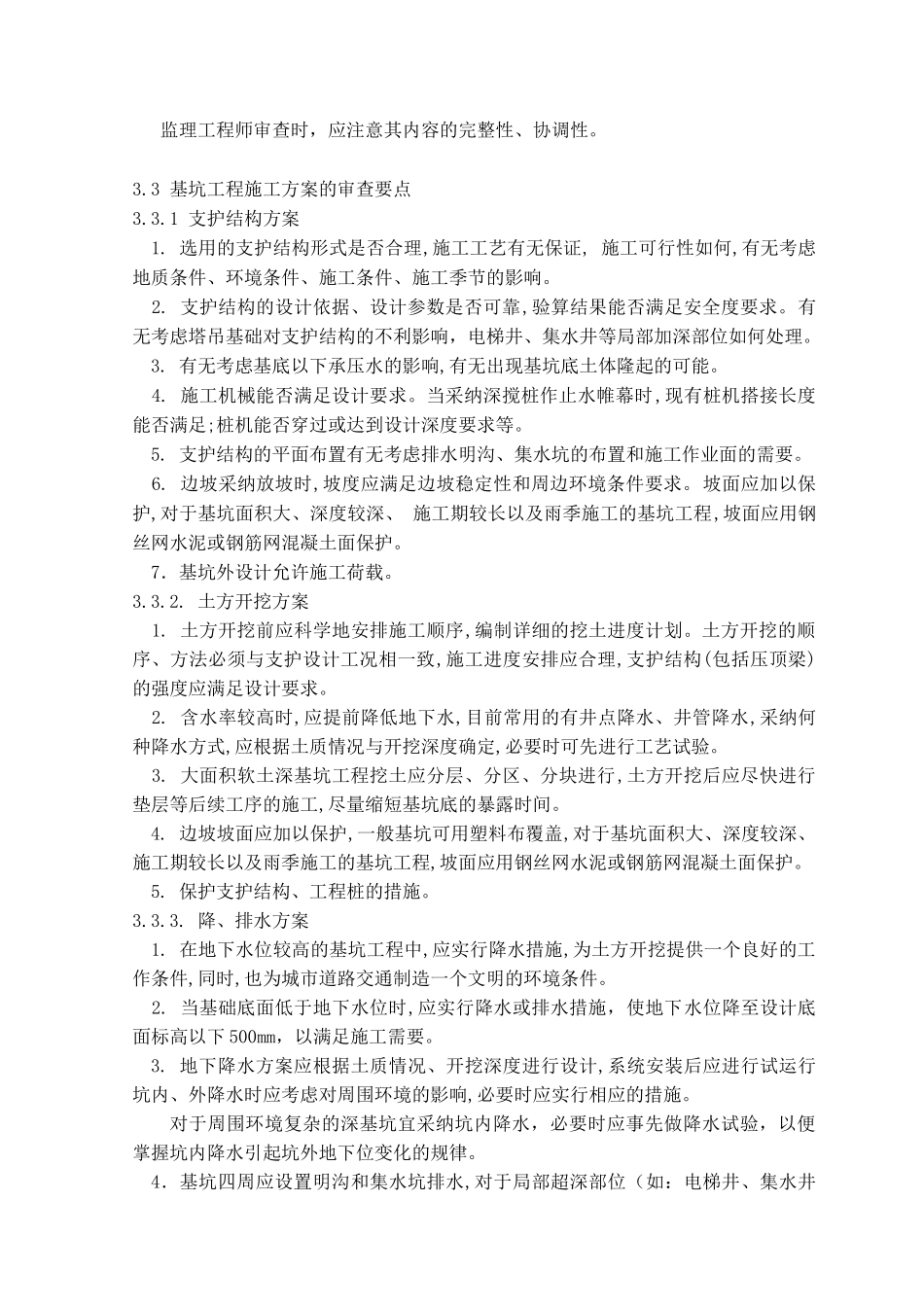

0 基坑工程监理工作程序 监理工程师审查时,应注意其内容的完整性、协调性
3 基坑工程施工方案的审查要点3
1 支护结构方案 1
选用的支护结构形式是否合理,施工工艺有无保证, 施工可行性如何,有无考虑地质条件、环境条件、施工条件、施工季节的影响
支护结构的设计依据、设计参数是否可靠,验算结果能否满足安全度要求
有无考虑塔吊基础对支护结构的不利影响,电梯井、集水井等局部加深部位如何处理
