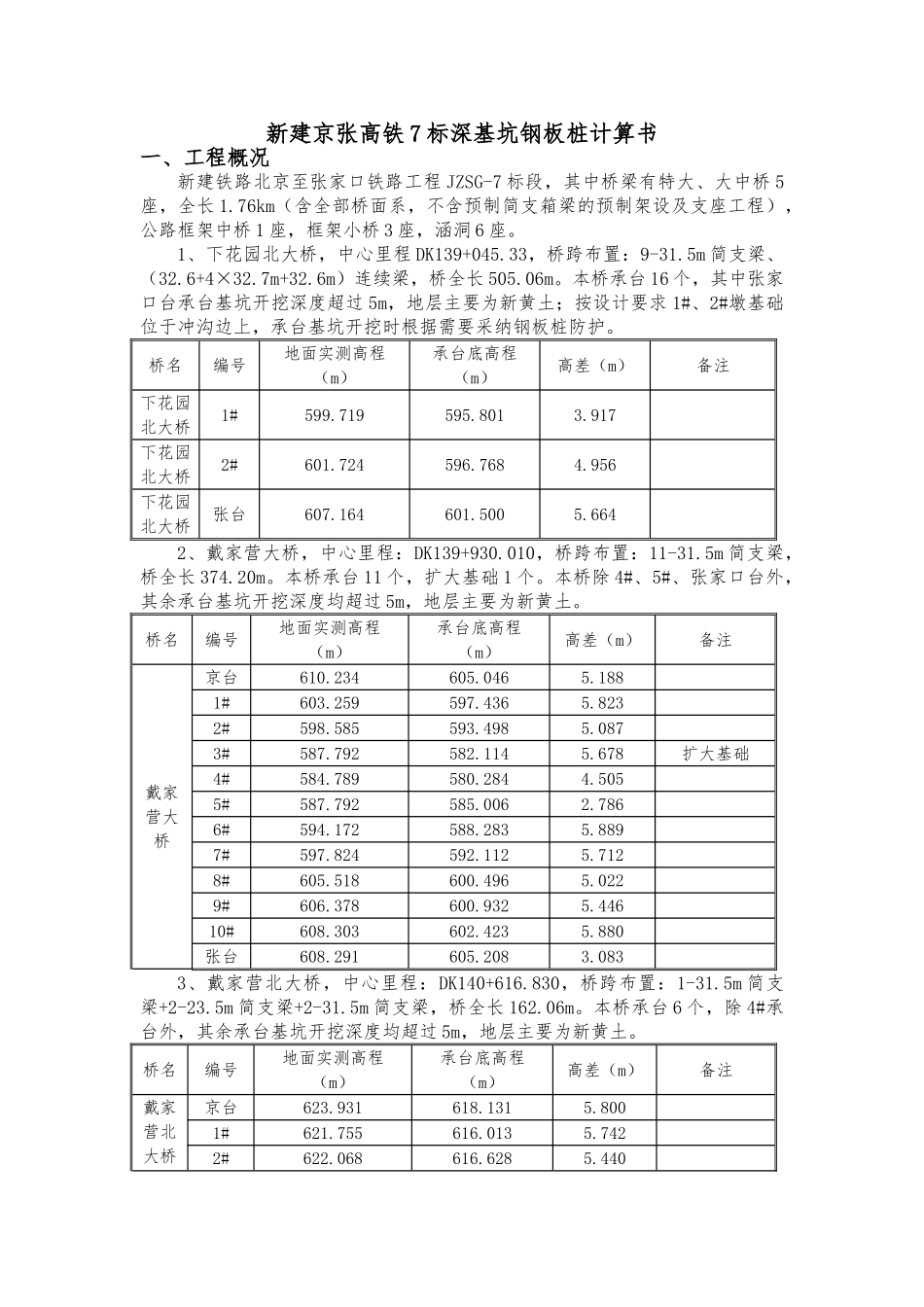

新建京张高铁 7 标深基坑钢板桩计算书一、工程概况新建铁路北京至张家口铁路工程 JZSG-7 标段,其中桥梁有特大、大中桥 5座,全长 1
76km(含全部桥面系,不含预制简支箱梁的预制架设及支座工程),公路框架中桥 1 座,框架小桥 3 座,涵洞 6 座
1、下花园北大桥,中心里程 DK139+045
33,桥跨布置:9-31
5m 简支梁、(32
6+4×32
6m)连续梁,桥全长 505
本桥承台 16 个,其中张家口台承台基坑开挖深度超过 5m,地层主要为新黄土;按设计要求 1#、2#墩基础位于冲沟边上,承台基坑开挖时根据需要采纳钢板桩防护

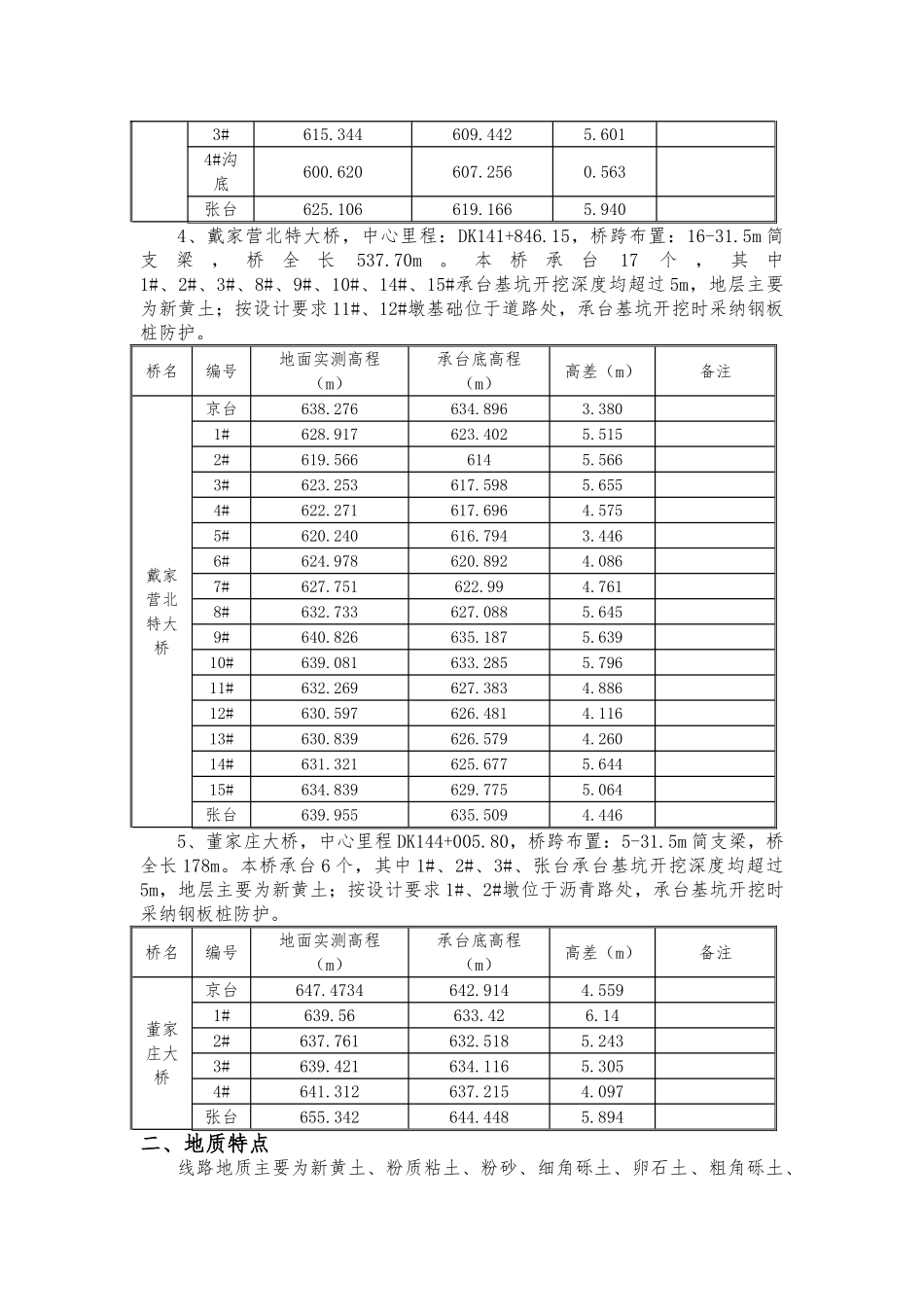

桥名编号地面实测高程(m)承台底高程(m)高差(m)备注下花园北大桥1#599
719 595
917 下花园北大桥2#601
724 596
956 下花园北大桥张台607
164 601
664 2、戴家营大桥,中心里程:DK139+930
010,桥跨布置:11-31
5m 简支梁,桥全长 374
本桥承台 11 个,扩大基础 1 个
本桥除 4#、5#、张家口台外,其余承台基坑开挖深度均超过 5m,地层主要为新黄土
桥名编号地面实测高程(m)承台底高程(m)高差(m)备注戴家营大桥京台610
234 605
188 1#603
259 597
823 2#598
585 593
087 3#587
792 582
678 扩大基础4#584
789 580
505 5#587
792 585
786 6#594
172 588
889 7#597
824 592
712 8#605
518 600
022 9#606
378 600
446 10#608
