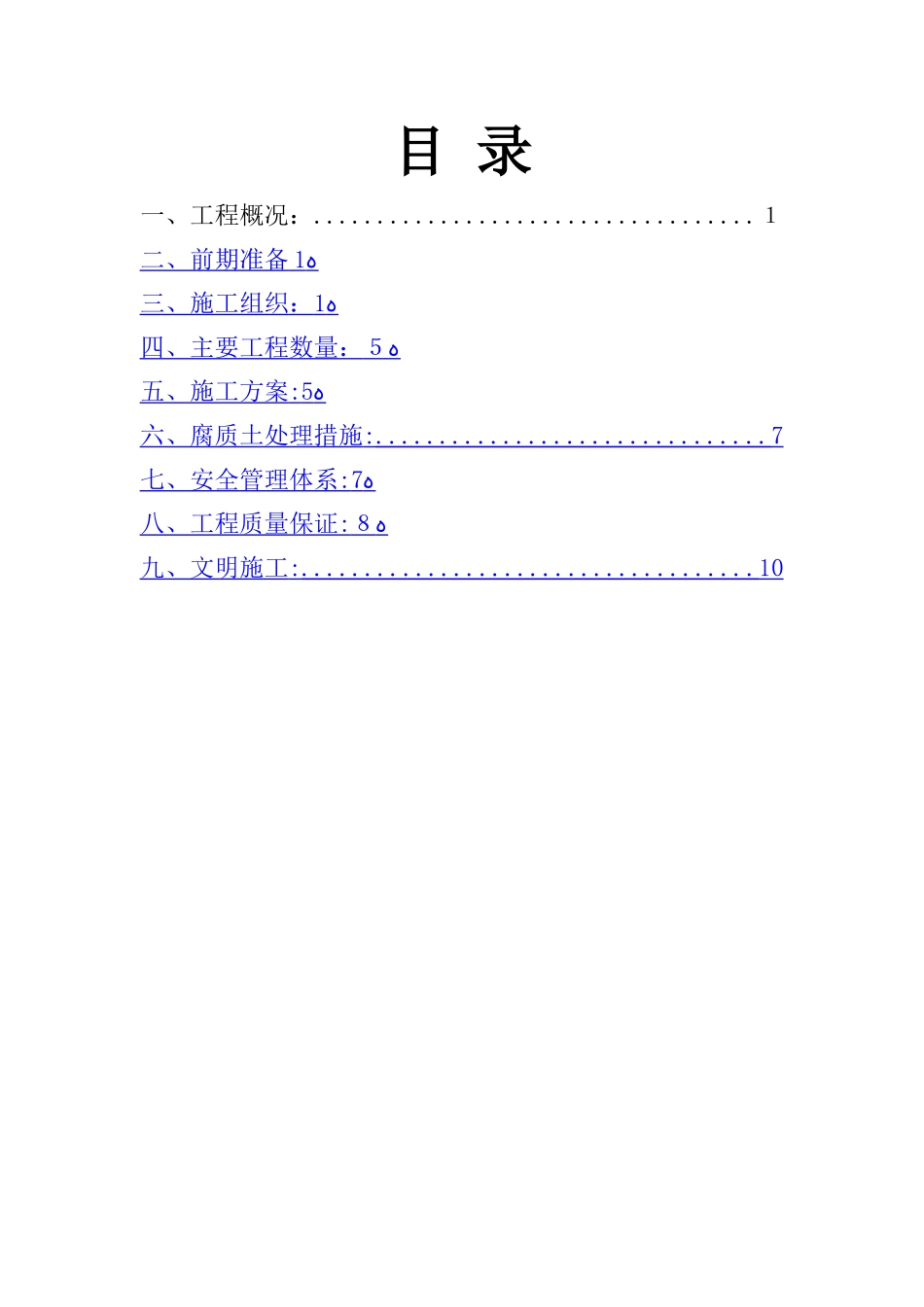

目 录一、工程概况:
1二、前期准备 ﻩ 1 三、施工组织 : ﻩ 1 四、主要工程数量 : ﻩ 5 五、施工方案 : ﻩ 5 六、腐质土处理措施 :
7 七、安全管理体系 : ﻩ 7 八、工程质量保证 : ﻩ 8 九、文明施工 :

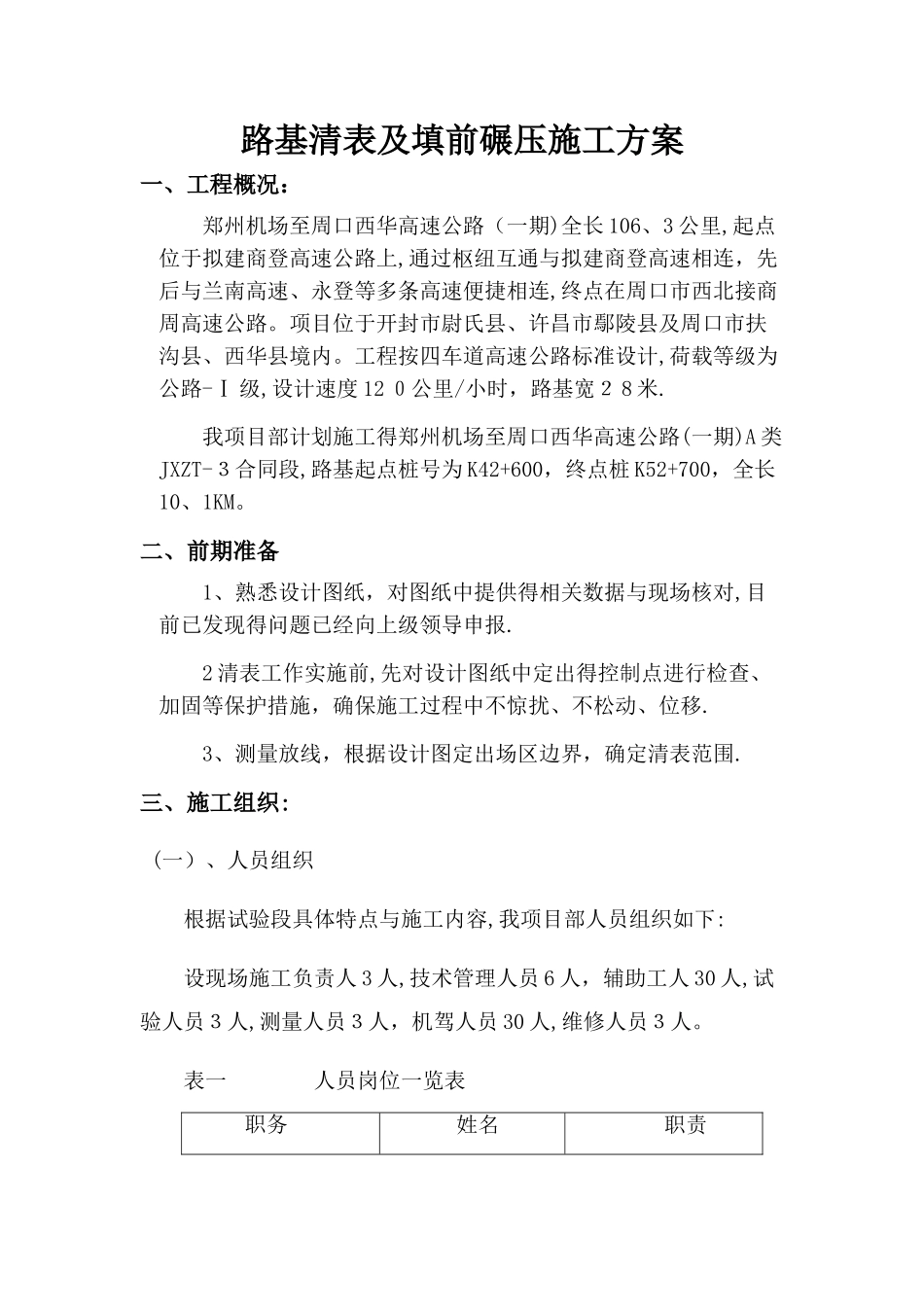

10 路基清表及填前碾压施工方案一、工程概况:郑州机场至周口西华高速公路(一期)全长 106、3 公里,起点位于拟建商登高速公路上,通过枢纽互通与拟建商登高速相连,先后与兰南高速、永登等多条高速便捷相连,终点在周口市西北接商周高速公路
项目位于开封市尉氏县、许昌市鄢陵县及周口市扶沟县、西华县境内
工程按四车道高速公路标准设计,荷载等级为公路-Ⅰ 级,设计速度 12 0公里/小时,路基宽2 8 米
我项目部计划施工得郑州机场至周口西华高速公路(一期)A 类JXZT-3合同段,路基起点桩号为 K42+600,终点桩 K52+700,全长10、1KM
二、前期准备1、熟悉设计图纸,对图纸中提供得相关数据与现场核对,目前已发现得问题已经向上级领导申报
2 清表工作实施前,先对设计图纸中定出得控制点进行检查、加固等保护措施,确保施工过程中不惊扰、不松动、位移
3、测量放线,根据设计图定出场区边界,确定清表范围
三、施工组织:(一)、人员组织根据试验段具体特点与施工内容,我项目部人员组织如下:设现场施工负责人 3 人,技术管理人员 6 人,辅助工人 30 人,试验人员3人,测量人员3人,机驾人员 30 人,维修人员3人

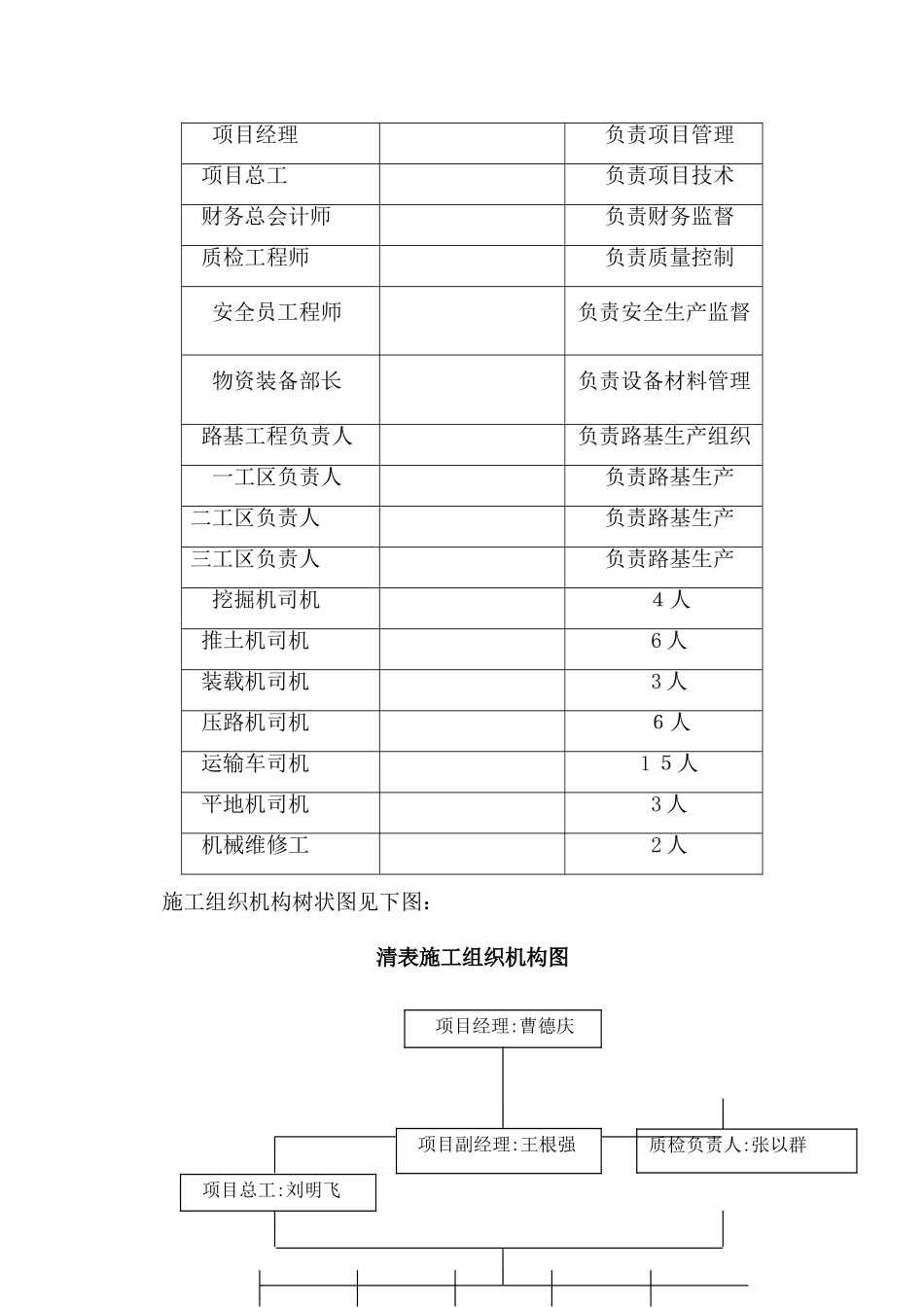

表一 人员岗位一览表职务姓名职责 项目经理负责项目管理 项目总工负责项目技术 财务总会计师负责财务监督 质检工程师负责质量控制 安全员工
