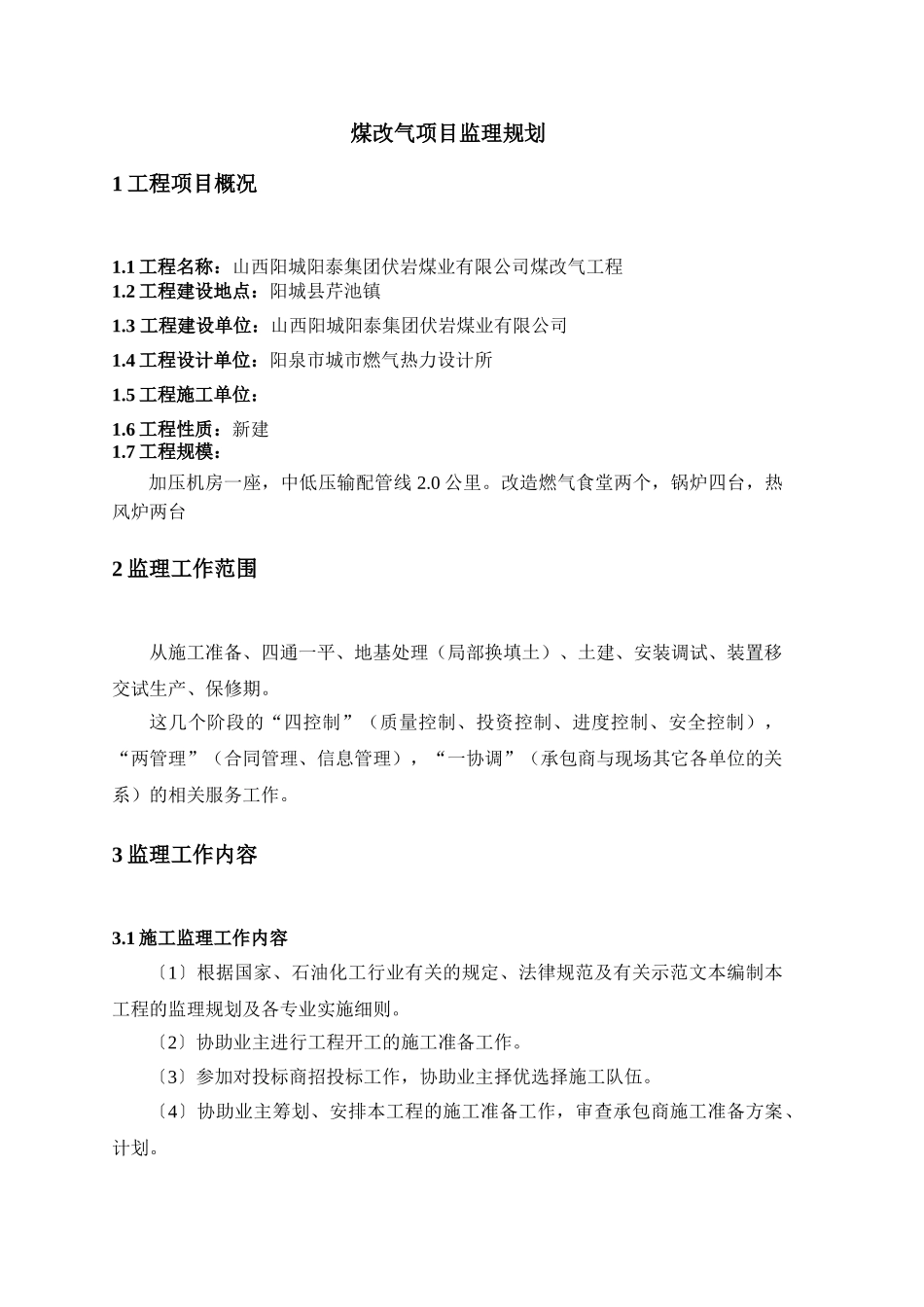

煤改气项目监理规划1 工程项目概况1.1 工程名称:山西阳城阳泰集团伏岩煤业有限公司煤改气工程1.2 工程建设地点:阳城县芹池镇1.3 工程建设单位:山西阳城阳泰集团伏岩煤业有限公司1.4 工程设计单位:阳泉市城市燃气热力设计所1.5 工程施工单位:1.6 工程性质:新建1.7 工程规模:加压机房一座,中低压输配管线 2.0 公里。改造燃气食堂两个,锅炉四台,热风炉两台2 监理工作范围从施工准备、四通一平、地基处理(局部换填土)、土建、安装调试、装置移交试生产、保修期。这几个阶段的“四控制”(质量控制、投资控制、进度控制、安全控制),“两管理”(合同管理、信息管理),“一协调”(承包商与现场其它各单位的关系)的相关服务工作。3 监理工作内容3.1 施工监理工作内容〔1〕根据国家、石油化工行业有关的规定、法律规范及有关示范文本编制本工程的监理规划及各专业实施细则。〔2〕协助业主进行工程开工的施工准备工作。〔3〕参加对投标商招投标工作,协助业主择优选择施工队伍。〔4〕协助业主筹划、安排本工程的施工准备工作,审查承包商施工准备方案、计划。〔5〕主持审查承包商提交的施工组织设计、施工技术方案、施工质量保证措施、安全文明施工措施,并提出监理意见。〔6〕组织施工图会审,审查设计变更、变更设计,组织并下发施工资料(含图纸);所有的设计变更、变更设计必须经业主审批。〔7〕主持分项、分部工程、关键工序和隐蔽工程的质量检查和验收,制定并实施重点部位的见证点(W 点)、停工待检点(H 点)、旁站点(S 点)的工程质量监理计划,监理人员要按作业程序及时跟班到位进行监督检查。停工待检点必须经监理工程师签字才能进入下一道工序。(W 点、H 点、S 点的划分见本工程的监理大纲)〔8〕审查承包商选择的分包队伍、试验单位的资质和其它能力,并经业主认可。〔9〕根据业主制定的里程碑计划编制施工一级网络计划。核查承包商编制的二级网络计划,并负责组织协调实施。〔10〕审批承包商单位工程、分部工程及分项工程的开工申请报告。〔11〕审查承包商质量管理体系、技术管理体系和质量保证体系,并监督实施。〔12〕检查现场施工人员中特别工种持证上岗情况,并监督实施。〔13〕负责审查承包商编制的“施工质量检验项目划分”并督促实施。〔14〕检查施工现场原材料、构件的质量和采购、入库、保管、领用等管理制度及其执行情况,并对原材料、构件的供应商资质进行审核、确认。〔15〕参加设备的现...
