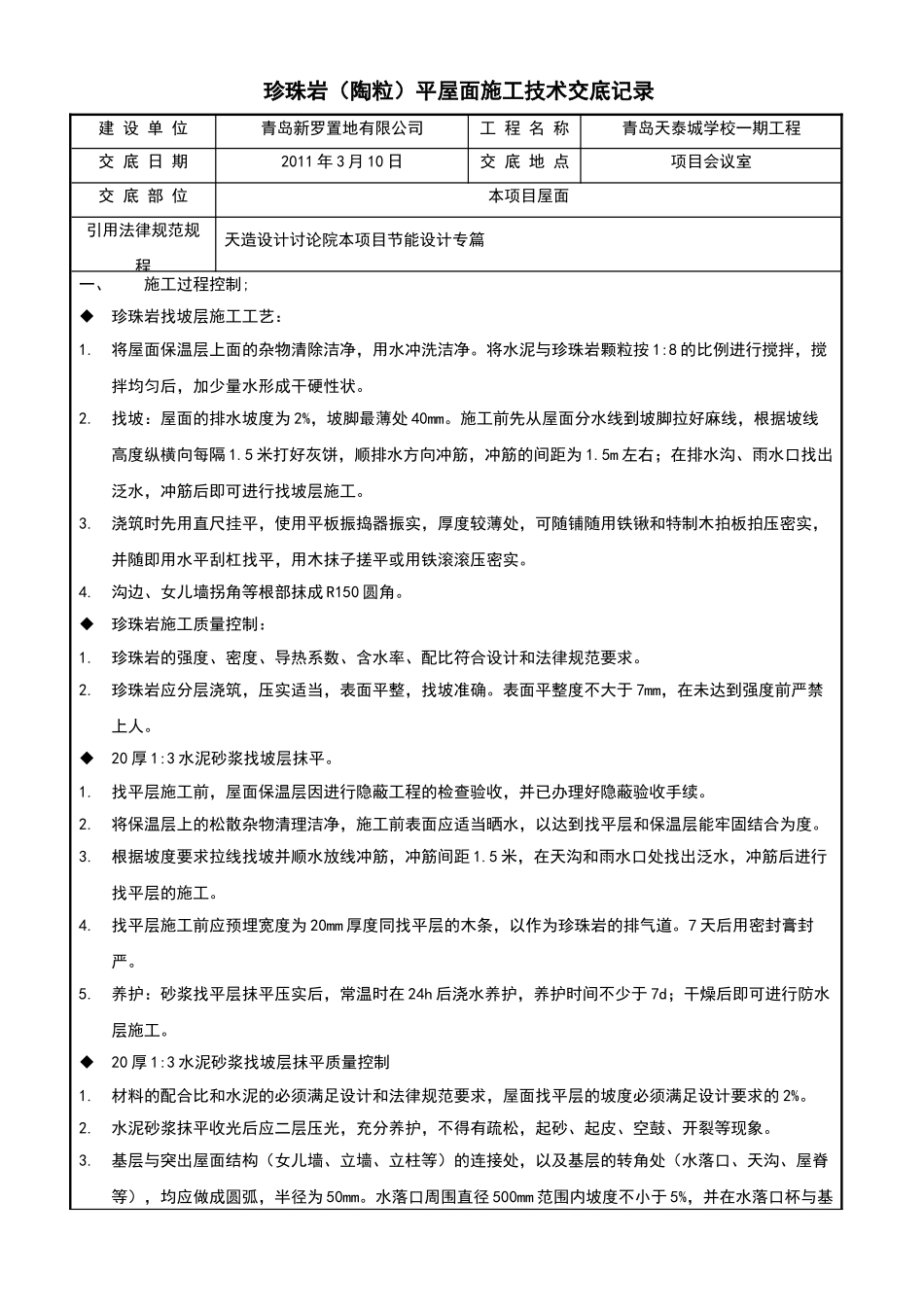

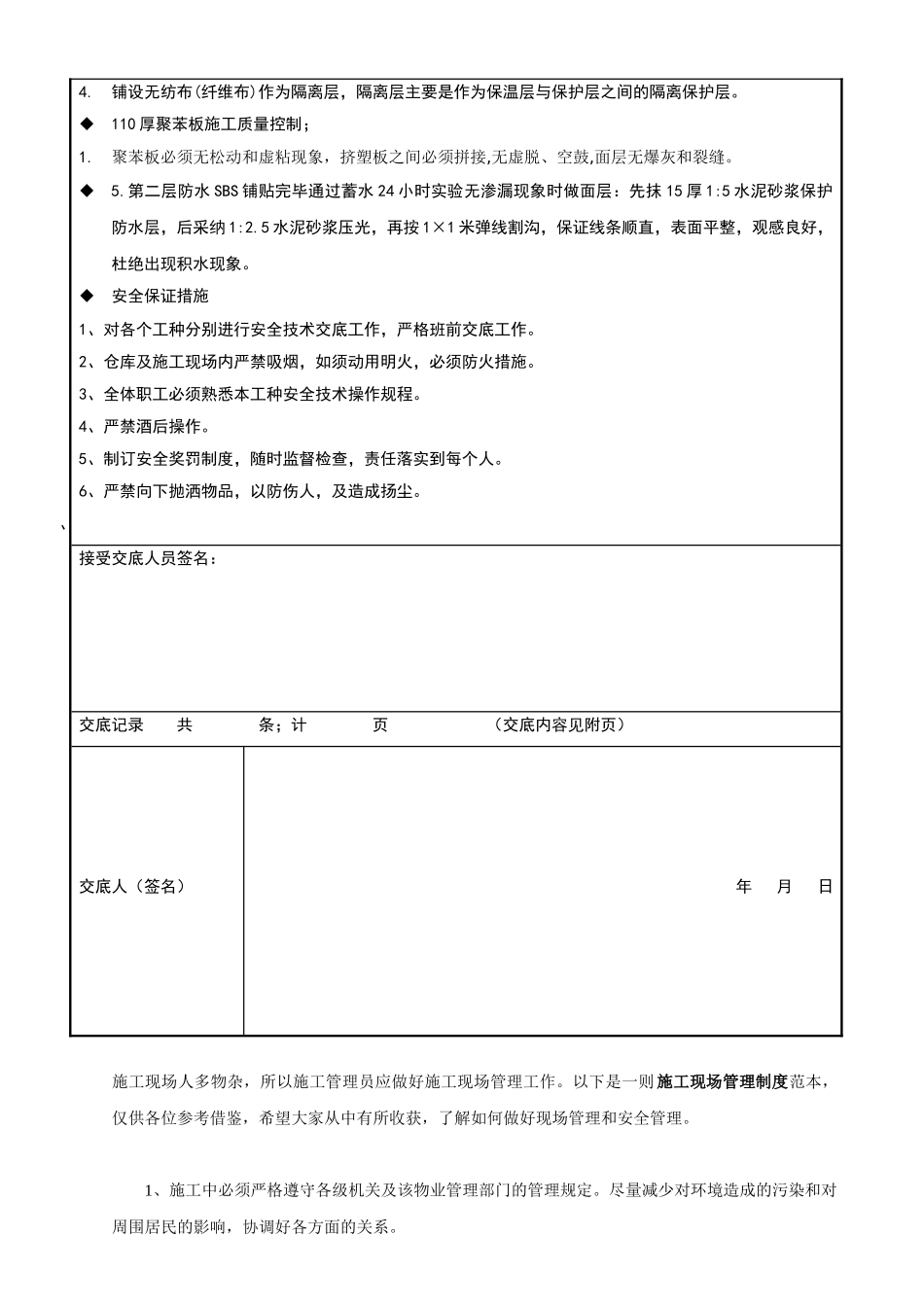

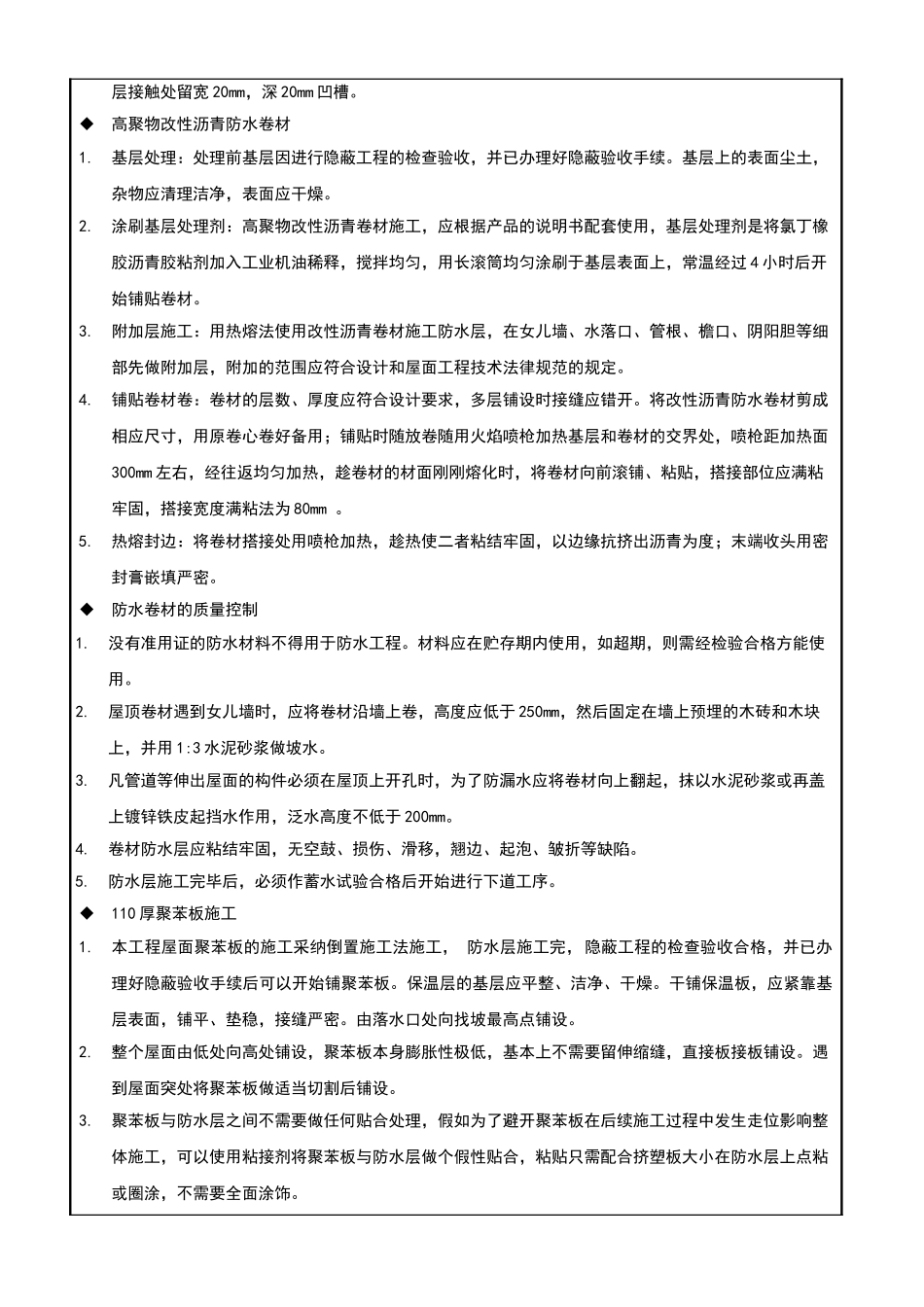

珍珠岩(陶粒)平屋面施工技术交底记录建 设 单 位青岛新罗置地有限公司工 程 名 称青岛天泰城学校一期工程交 底 日 期2011 年 3 月 10 日交 底 地 点项目会议室交 底 部 位本项目屋面引用法律规范规程天造设计讨论院本项目节能设计专篇一、施工过程控制;珍珠岩找坡层施工工艺:1
将屋面保温层上面的杂物清除洁净,用水冲洗洁净
将水泥与珍珠岩颗粒按 1:8 的比例进行搅拌,搅拌均匀后,加少量水形成干硬性状
找坡:屋面的排水坡度为 2%,坡脚最薄处 40mm
施工前先从屋面分水线到坡脚拉好麻线,根据坡线高度纵横向每隔 1
5 米打好灰饼,顺排水方向冲筋,冲筋的间距为 1
5m 左右;在排水沟、雨水口找出泛水,冲筋后即可进行找坡层施工
浇筑时先用直尺挂平,使用平板振捣器振实,厚度较薄处,可随铺随用铁锹和特制木拍板拍压密实,并随即用水平刮杠找平,用木抹子搓平或用铁滚滚压密实
沟边、女儿墙拐角等根部抹成 R150 圆角
珍珠岩施工质量控制:1
珍珠岩的强度、密度、导热系数、含水率、配比符合设计和法律规范要求
珍珠岩应分层浇筑,压实适当,表面平整,找坡准确
表面平整度不大于 7mm,在未达到强度前严禁上人
20 厚 1:3 水泥砂浆找坡层抹平
找平层施工前,屋面保温层因进行隐蔽工程的检查验收,并已办理好隐蔽验收手续
将保温层上的松散杂物清理洁净,施工前表面应适当晒水,以达到找平层和保温层能牢固结合为度
根据坡度要求拉线找坡并顺水放线冲筋,冲筋间距 1
5 米,在天沟和雨水口处找出泛水,冲筋后进行找平层的施工
找平层施工前应预埋宽度为 20mm 厚度同找平层的木条,以作为珍珠岩的排气道
7 天后用密封膏封严
养护:砂浆找平层抹平压实后,常温时在 24h 后浇水养护,养护时间不少于 7d;干燥后即可进行防水层施工
20 厚 1:3 水泥砂
