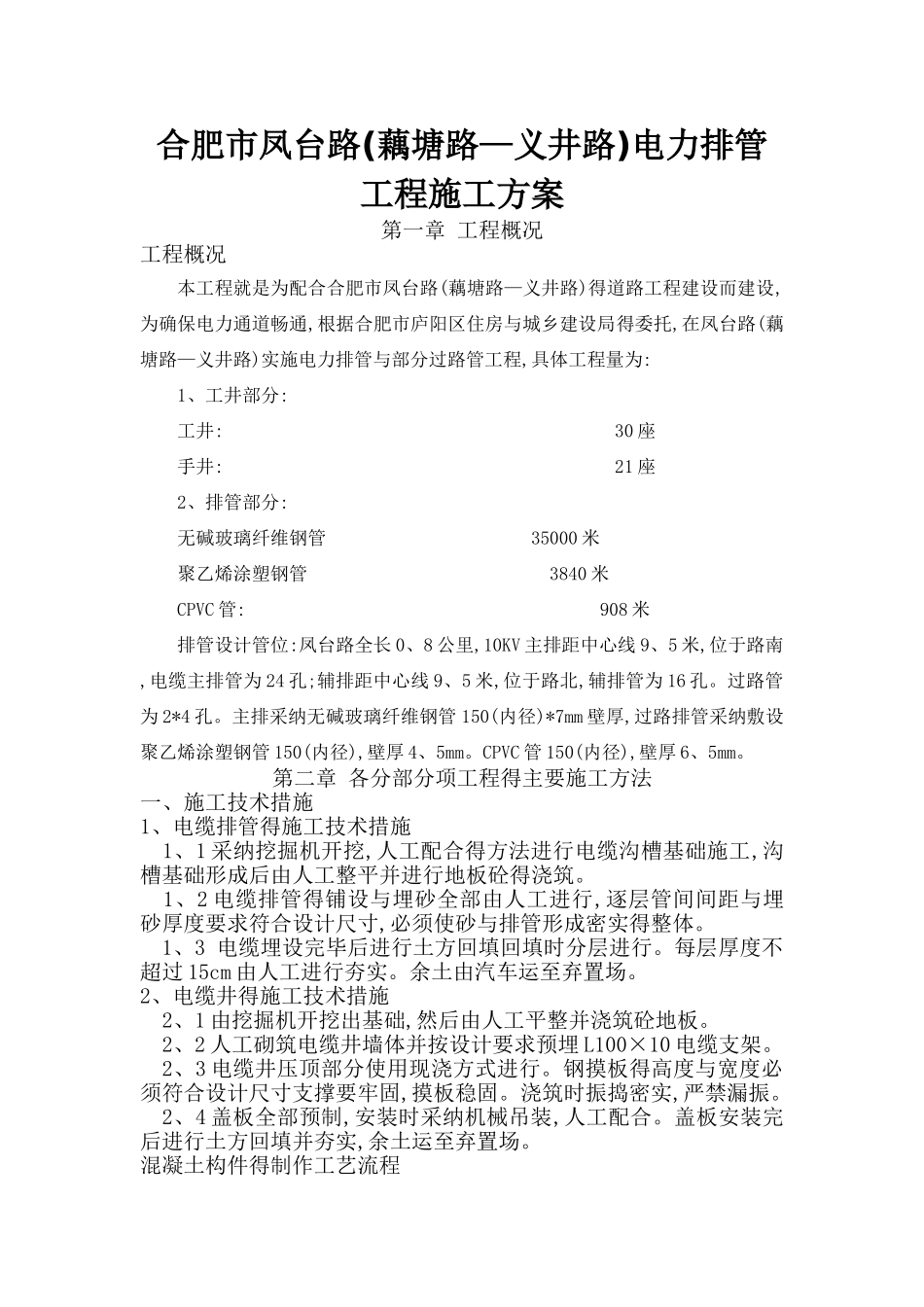

合肥市凤台路(藕塘路—义井路)电力排管工程施工方案第一章 工程概况工程概况本工程就是为配合合肥市凤台路(藕塘路—义井路)得道路工程建设而建设,为确保电力通道畅通,根据合肥市庐阳区住房与城乡建设局得委托,在凤台路(藕塘路—义井路)实施电力排管与部分过路管工程,具体工程量为:1、工井部分:工井: 30 座手井: 21 座2、排管部分:无碱玻璃纤维钢管 35000 米 聚乙烯涂塑钢管 3840 米CPVC 管: 908 米 排管设计管位:凤台路全长 0、8 公里,10KV 主排距中心线 9、5 米,位于路南,电缆主排管为 24 孔;辅排距中心线 9、5 米,位于路北,辅排管为 16 孔
过路管为 2*4 孔
主排采纳无碱玻璃纤维钢管 150(内径)*7mm 壁厚,过路排管采纳敷设聚乙烯涂塑钢管 150(内径),壁厚 4、5mm
CPVC 管 150(内径),壁厚 6、5mm
第二章 各分部分项工程得主要施工方法一、施工技术措施1、电缆排管得施工技术措施 1、1 采纳挖掘机开挖,人工配合得方法进行电缆沟槽基础施工,沟槽基础形成后由人工整平并进行地板砼得浇筑
1、2 电缆排管得铺设与埋砂全部由人工进行,逐层管间间距与埋砂厚度要求符合设计尺寸,必须使砂与排管形成密实得整体
1、3 电缆埋设完毕后进行土方回填回填时分层进行
每层厚度不超过 15cm 由人工进行夯实
余土由汽车运至弃置场
2、电缆井得施工技术措施2、1 由挖掘机开挖出基础,然后由人工平整并浇筑砼地板
2、2 人工砌筑电缆井墙体并按设计要求预埋 L100×10 电缆支架
2、3 电缆井压顶部分使用现浇方式进行
钢摸板得高度与宽度必须符合设计尺寸支撑要牢固,摸板稳固
浇筑时振捣密实,严禁漏振
2、4 盖板全部预制,安装时采纳机械吊装,人工配合
盖板安装完后进行土方回填并夯实,余土运至弃置场

混凝土构件得制作工艺流程钢模制作
