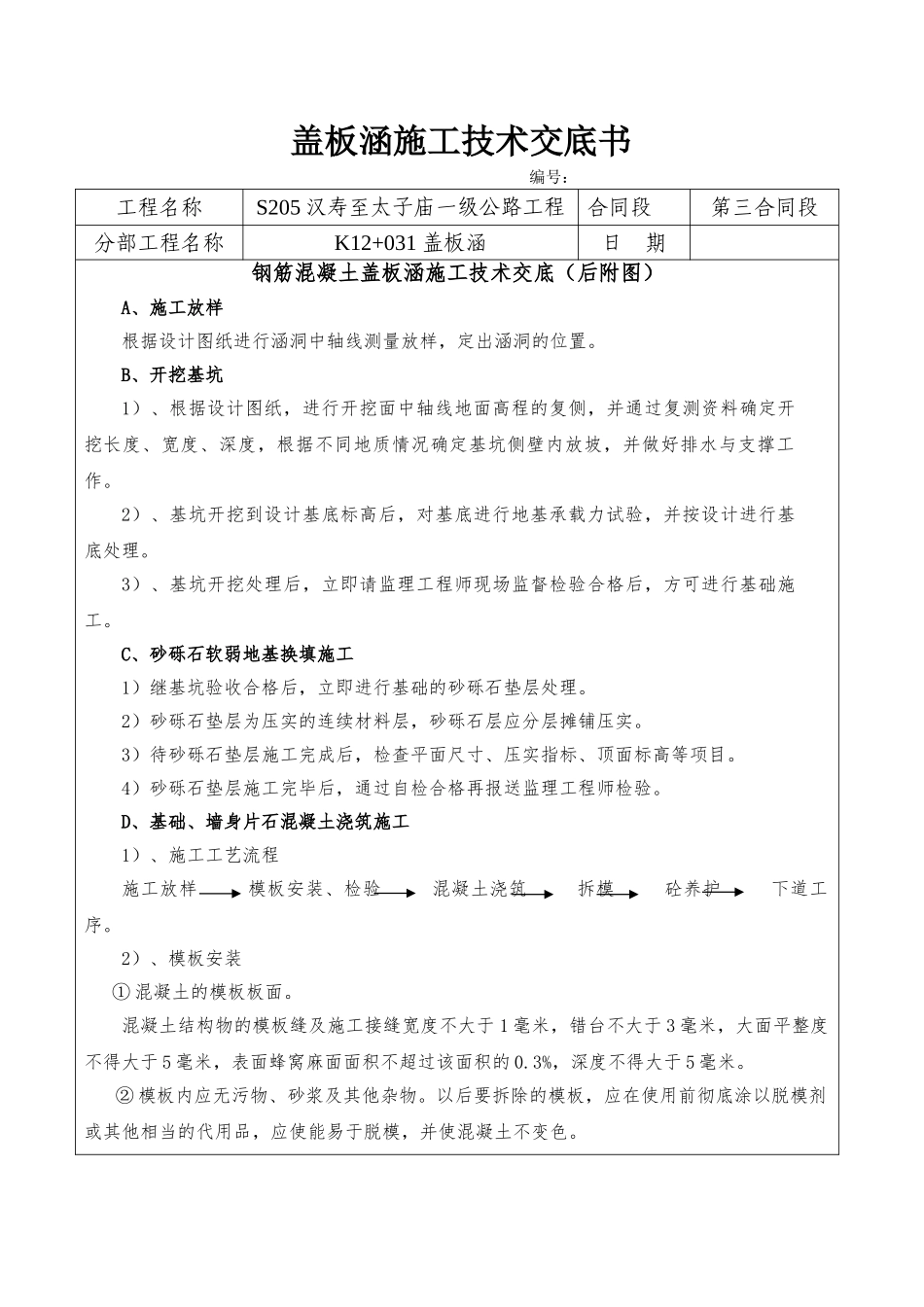

盖板涵施工技术交底书 编号:工程名称S205 汉寿至太子庙一级公路工程合同段第三合同段 分部工程名称K12+031 盖板涵日 期钢筋混凝土盖板涵施工技术交底(后附图)A、施工放样根据设计图纸进行涵洞中轴线测量放样,定出涵洞的位置
B、开挖基坑1)、根据设计图纸,进行开挖面中轴线地面高程的复侧,并通过复测资料确定开挖长度、宽度、深度,根据不同地质情况确定基坑侧壁内放坡,并做好排水与支撑工作
2)、基坑开挖到设计基底标高后,对基底进行地基承载力试验,并按设计进行基底处理
3)、基坑开挖处理后,立即请监理工程师现场监督检验合格后,方可进行基础施工
C、砂砾石软弱地基换填施工1)继基坑验收合格后,立即进行基础的砂砾石垫层处理
2)砂砾石垫层为压实的连续材料层,砂砾石层应分层摊铺压实
3)待砂砾石垫层施工完成后,检查平面尺寸、压实指标、顶面标高等项目
4)砂砾石垫层施工完毕后,通过自检合格再报送监理工程师检验

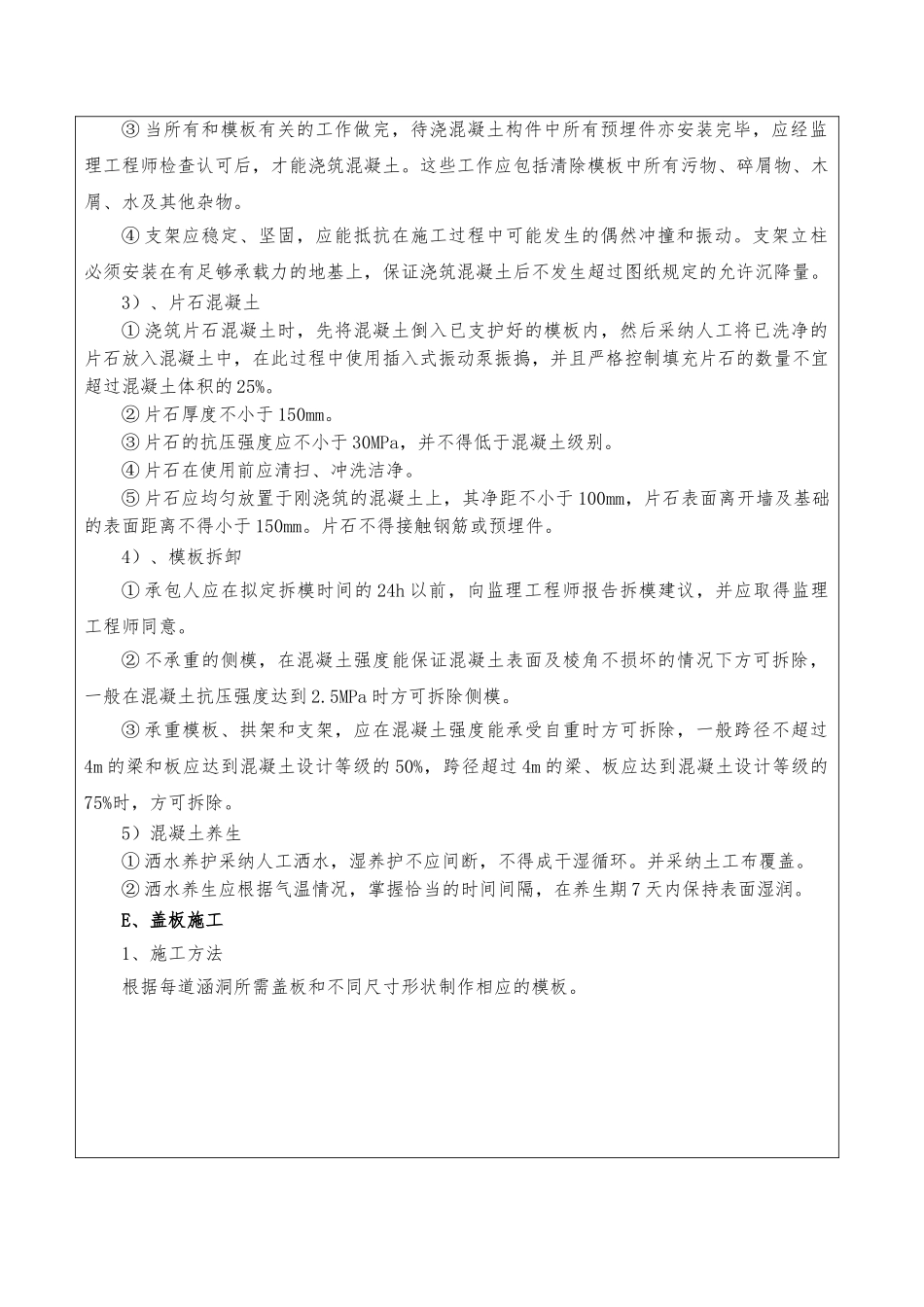

D、基础、墙身片石混凝土浇筑施工1)、施工工艺流程施工放样 模板安装、检验 混凝土浇筑 拆模 砼养护 下道工序
2)、模板安装 ① 混凝土的模板板面
混凝土结构物的模板缝及施工接缝宽度不大于 1 毫米,错台不大于 3 毫米,大面平整度不得大于 5 毫米,表面蜂窝麻面面积不超过该面积的 0
3%,深度不得大于 5 毫米
② 模板内应无污物、砂浆及其他杂物
以后要拆除的模板,应在使用前彻底涂以脱模剂或其他相当的代用品,应使能易于脱模,并使混凝土不变色
③ 当所有和模板有关的工作做完,待浇混凝土构件中所有预埋件亦安装完毕,应经监理工程师检查认可后,才能浇筑混凝土
这些工作应包括清除模板中所有污物、碎屑物、木屑、水及其他杂物
④ 支架应稳定、坚固,应能抵抗在施工过程中可能发生的偶然冲撞和振动
支架立柱必须安装在有足够承载力的地基上,保证浇筑混凝土后不发生超过图纸规定的允许沉降量
