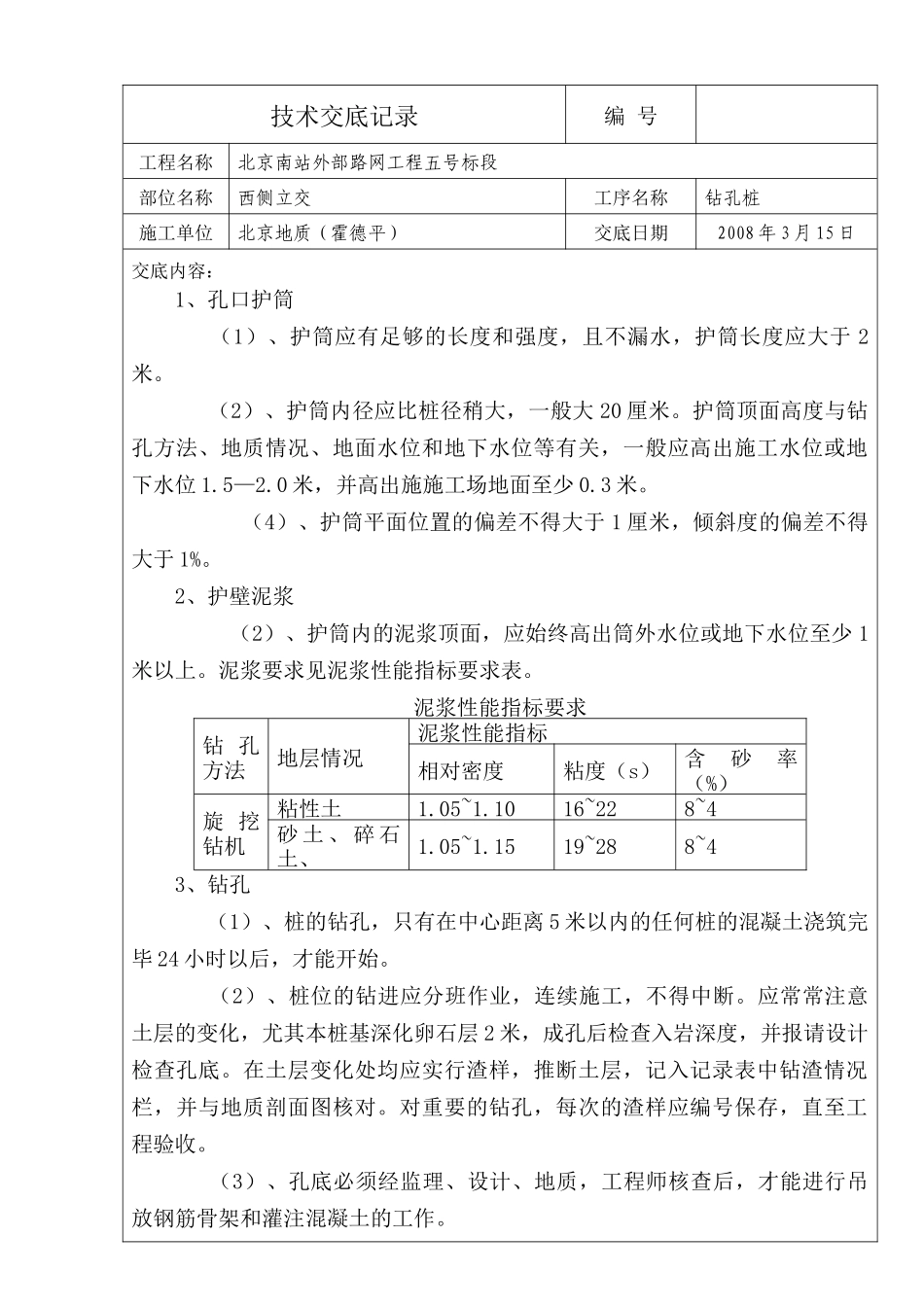

技术交底记录编 号工程名称北京南站外部路网工程五号标段部位名称西侧立交工序名称钻孔桩施工单位北京地质(霍德平)交底日期2008 年 3 月 15 日交底内容: 1、孔口护筒 (1)、护筒应有足够的长度和强度,且不漏水,护筒长度应大于 2米
(2)、护筒内径应比桩径稍大,一般大 20 厘米
护筒顶面高度与钻孔方法、地质情况、地面水位和地下水位等有关,一般应高出施工水位或地下水位 1
0 米,并高出施施工场地面至少 0
(4)、护筒平面位置的偏差不得大于 1 厘米,倾斜度的偏差不得大于 1%
2、护壁泥浆 (2)、护筒内的泥浆顶面,应始终高出筒外水位或地下水位至少 1米以上
泥浆要求见泥浆性能指标要求表
泥浆性能指标要求钻 孔方法地层情况泥浆性能指标相对密度粘度(s)含砂率(%)旋 挖钻机粘性土1
1016~228~4砂 土 、 碎 石土、1
1519~288~43、钻孔 (1)、桩的钻孔,只有在中心距离 5 米以内的任何桩的混凝土浇筑完毕 24 小时以后,才能开始
(2)、桩位的钻进应分班作业,连续施工,不得中断
应常常注意土层的变化,尤其本桩基深化卵石层 2 米,成孔后检查入岩深度,并报请设计检查孔底
在土层变化处均应实行渣样,推断土层,记入记录表中钻渣情况栏,并与地质剖面图核对
对重要的钻孔,每次的渣样应编号保存,直至工程验收
(3)、孔底必须经监理、设计、地质,工程师核查后,才能进行吊放钢筋骨架和灌注混凝土的工作

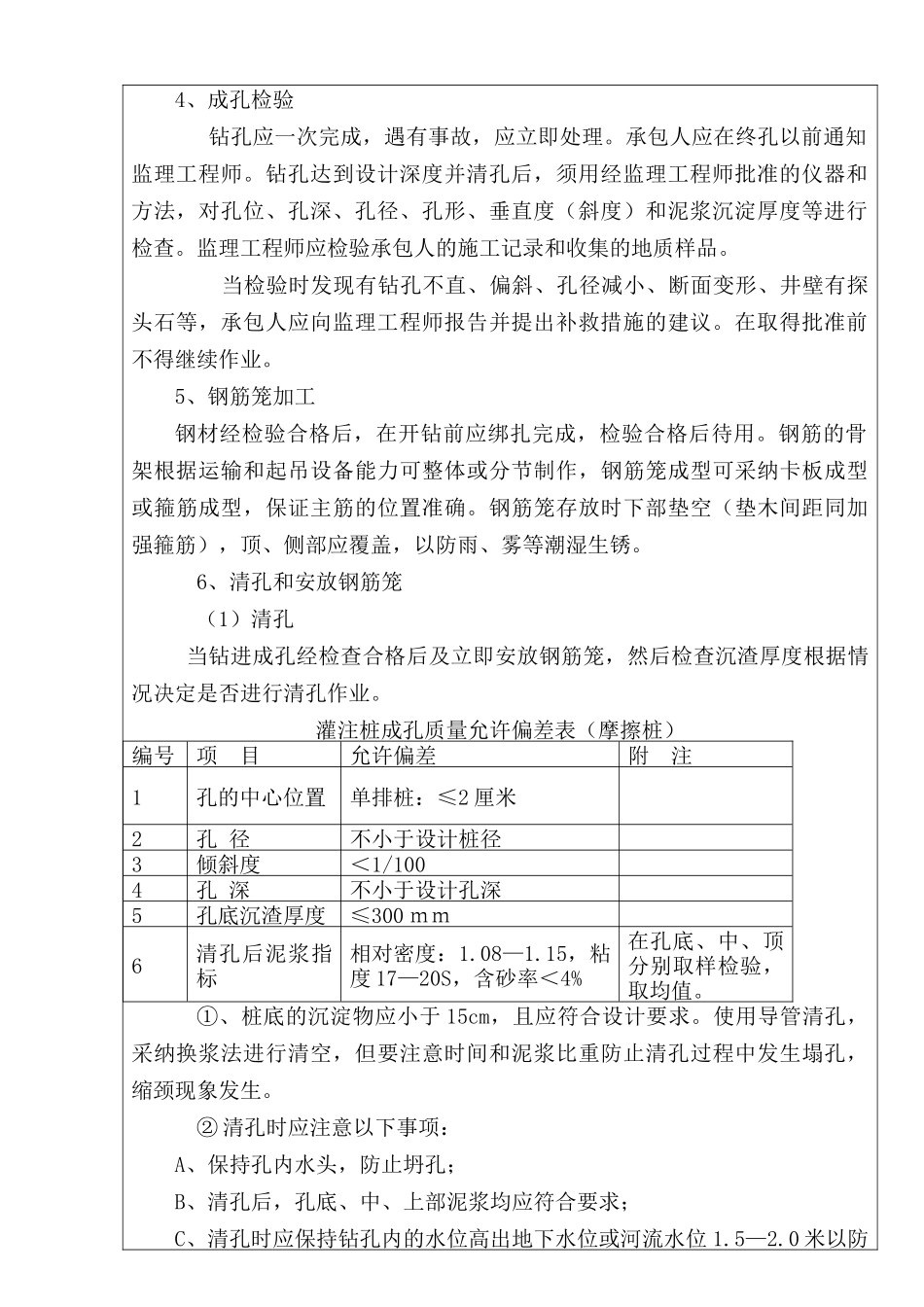

4、成孔检验 钻孔应一次完成,遇有事故,应立即处理
承包人应在终孔以前通知监理工程师
钻孔达到设计深度并清孔后,须用经监理工程师批准的仪器和方法,对孔位、孔深、孔径、孔形、垂直度(斜度)和泥浆沉淀厚度等进行检查
监理工程师应检验承包人的施工记录和收集的地质样品

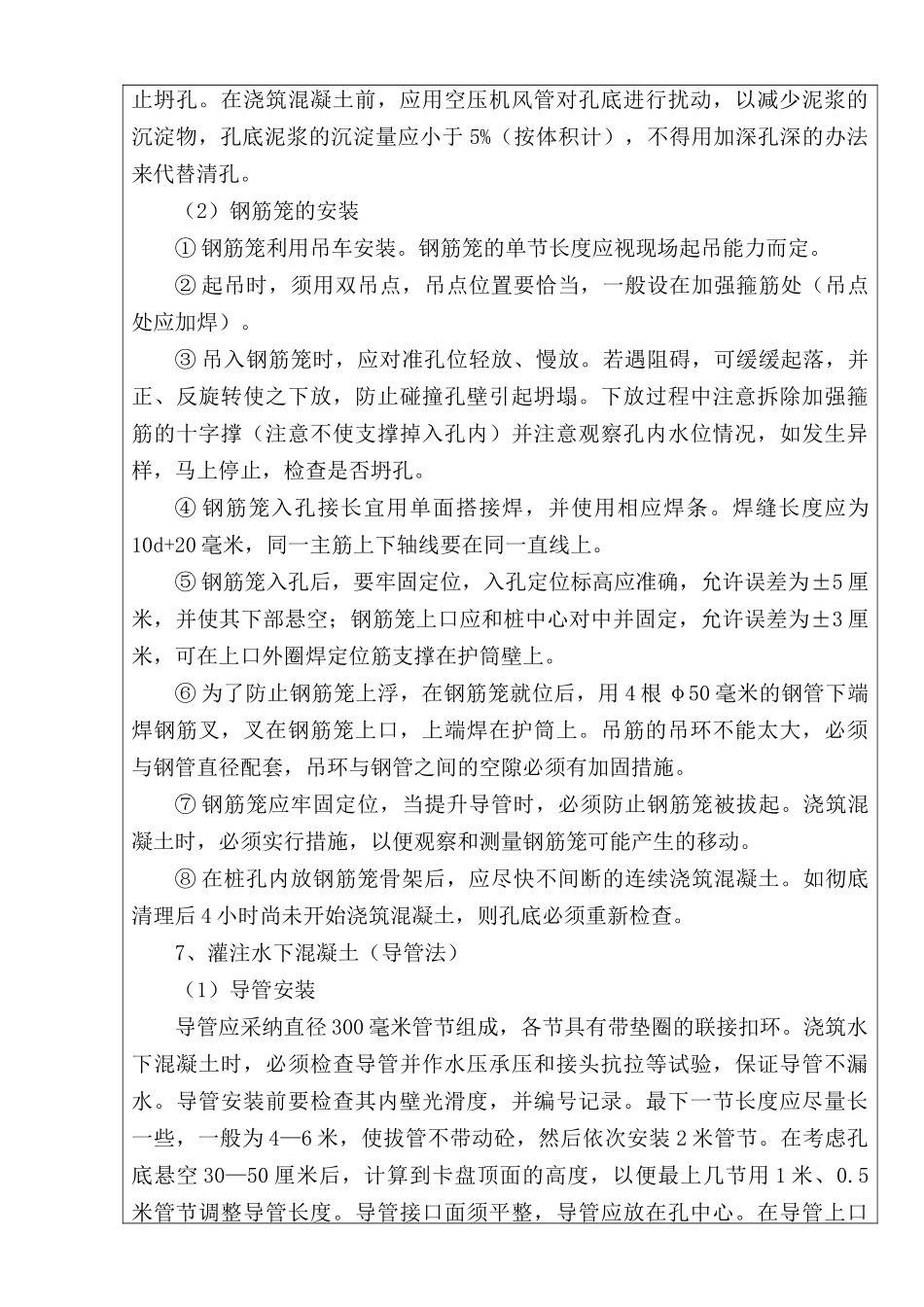

当检验时发现有钻孔不直、偏斜、孔径减小、断面变形、井壁
