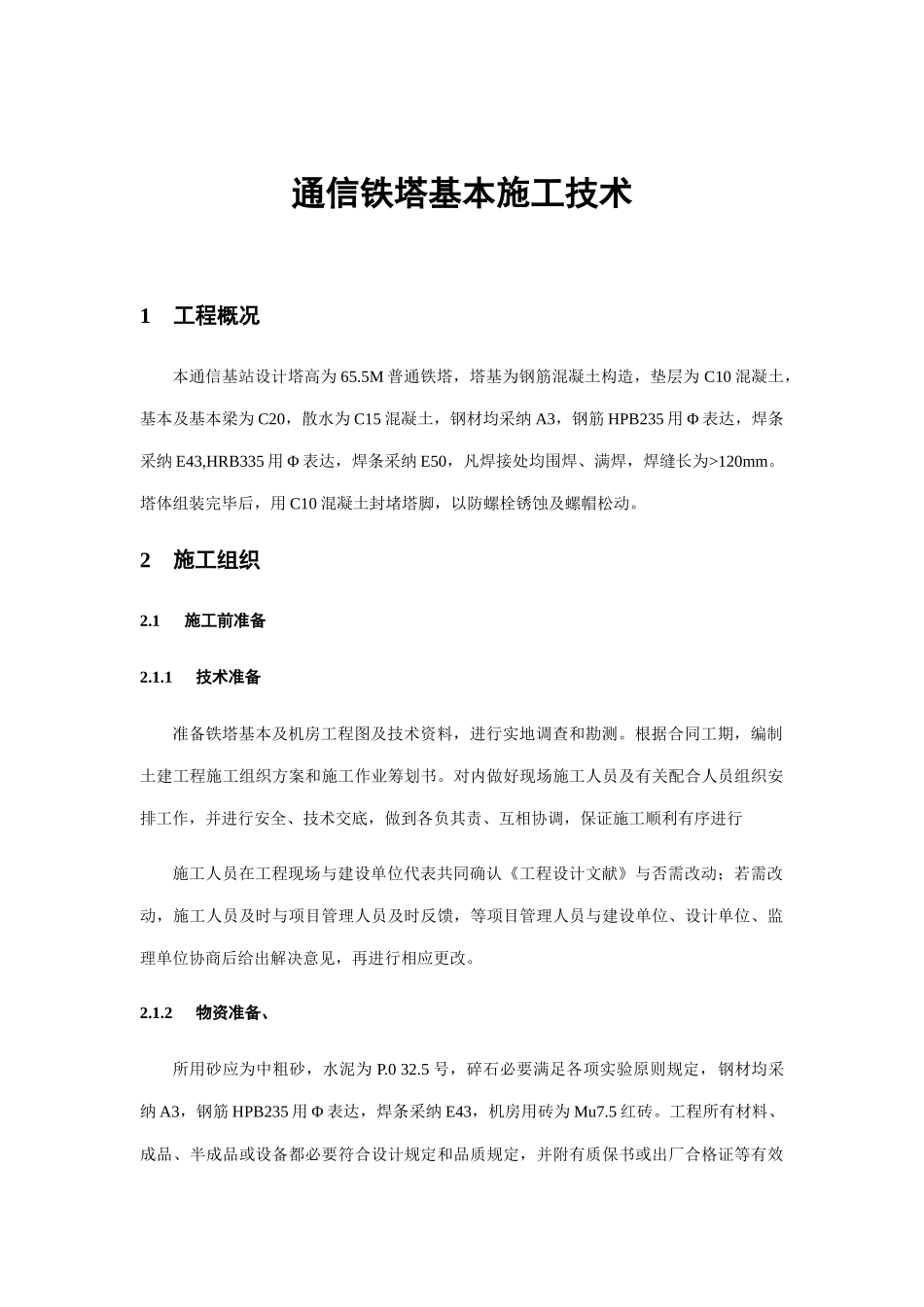

通信铁塔基本施工技术1工程概况本通信基站设计塔高为 65
5M 普通铁塔,塔基为钢筋混凝土构造,垫层为 C10 混凝土,基本及基本梁为 C20,散水为 C15 混凝土,钢材均采纳 A3,钢筋 HPB235 用 Φ 表达,焊条采纳 E43,HRB335 用 Φ 表达,焊条采纳 E50,凡焊接处均围焊、满焊,焊缝长为>120mm
塔体组装完毕后,用 C10 混凝土封堵塔脚,以防螺栓锈蚀及螺帽松动
2施工组织2
1施工前准备2
1技术准备准备铁塔基本及机房工程图及技术资料,进行实地调查和勘测
根据合同工期,编制土建工程施工组织方案和施工作业筹划书
对内做好现场施工人员及有关配合人员组织安排工作,并进行安全、技术交底,做到各负其责、互相协调,保证施工顺利有序进行施工人员在工程现场与建设单位代表共同确认《工程设计文献》与否需改动;若需改动,施工人员及时与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出解决意见,再进行相应更改
2物资准备、所用砂应为中粗砂,水泥为 P
5 号,碎石必要满足各项实验原则规定,钢材均采纳 A3,钢筋 HPB235 用 Φ 表达,焊条采纳 E43,机房用砖为 Mu7
工程所有材料、成品、半成品或设备都必要符合设计规定和品质规定,并附有质保书或出厂合格证等有效证明
3施工现场准备、清除障碍物、修建临时设施,同步还应做好现场供水、供电,以及施工机具和材料等准备工作
2施工机械混凝土搅拌机、插入式振动器、蛙式打夯机、钢筋拉直机、钢筋弯曲机、钢筋切断机、平板振动器、砂浆搅拌机、电焊机、双轮手拉车等
3施工方案3
1定位放线放灰线时,一方面应进行建筑定位和标高引测,然后依照基本底面尺寸、埋置深度、土质好坏等不同状况,考虑施工需要,从而定出挖土边线和进行放灰线工作
可用装有石灰粉末长柄勺靠着木质板侧
