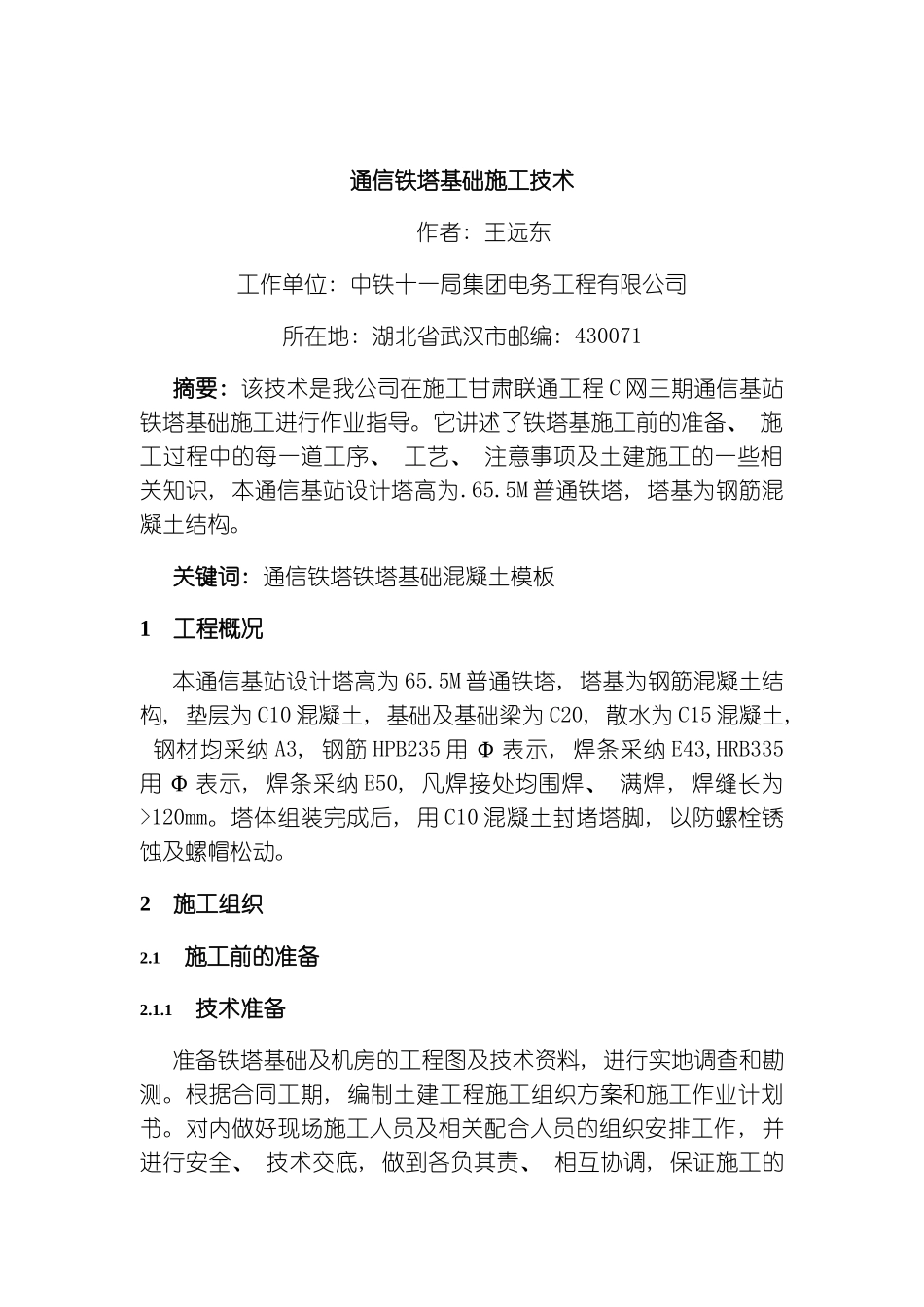

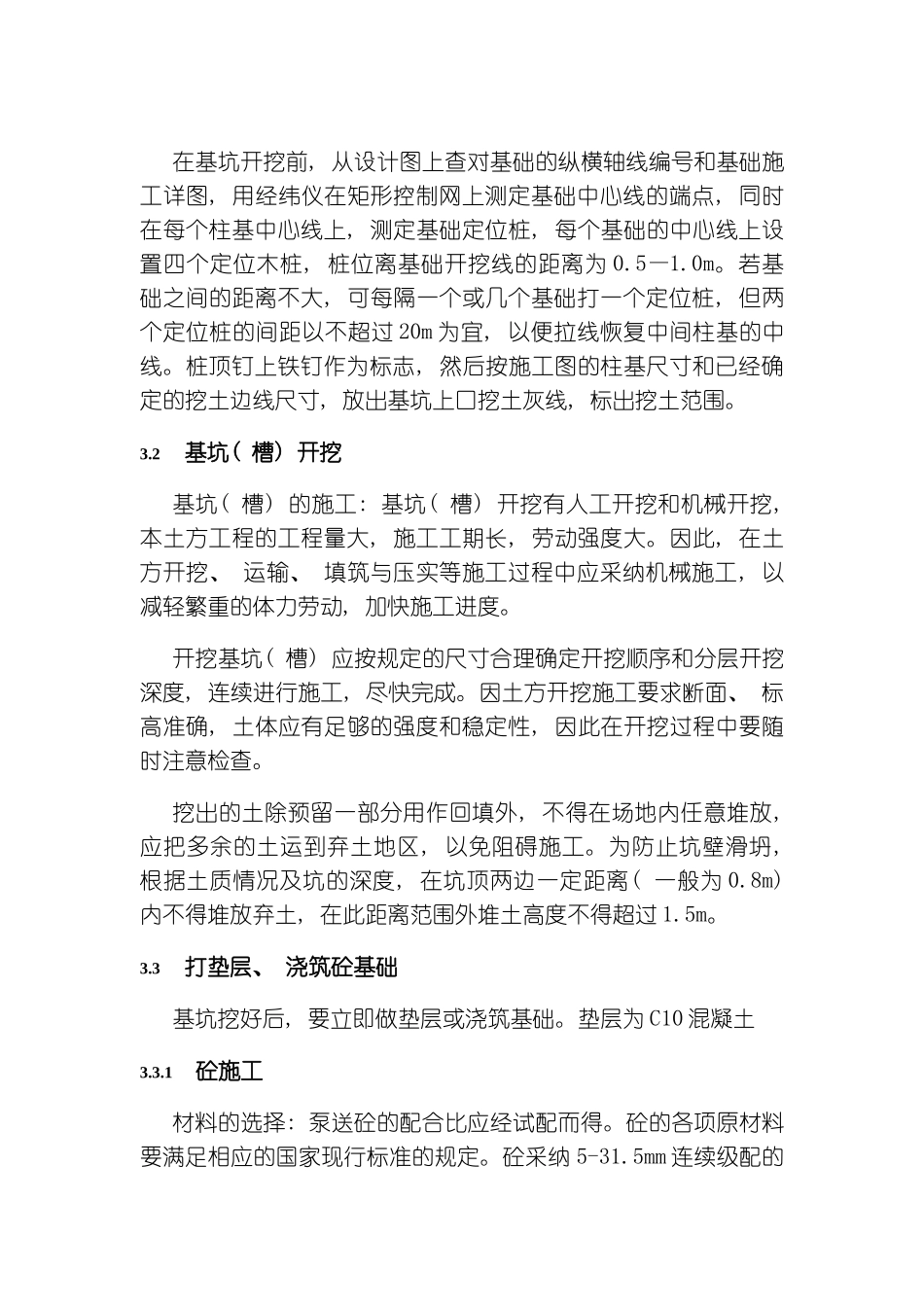

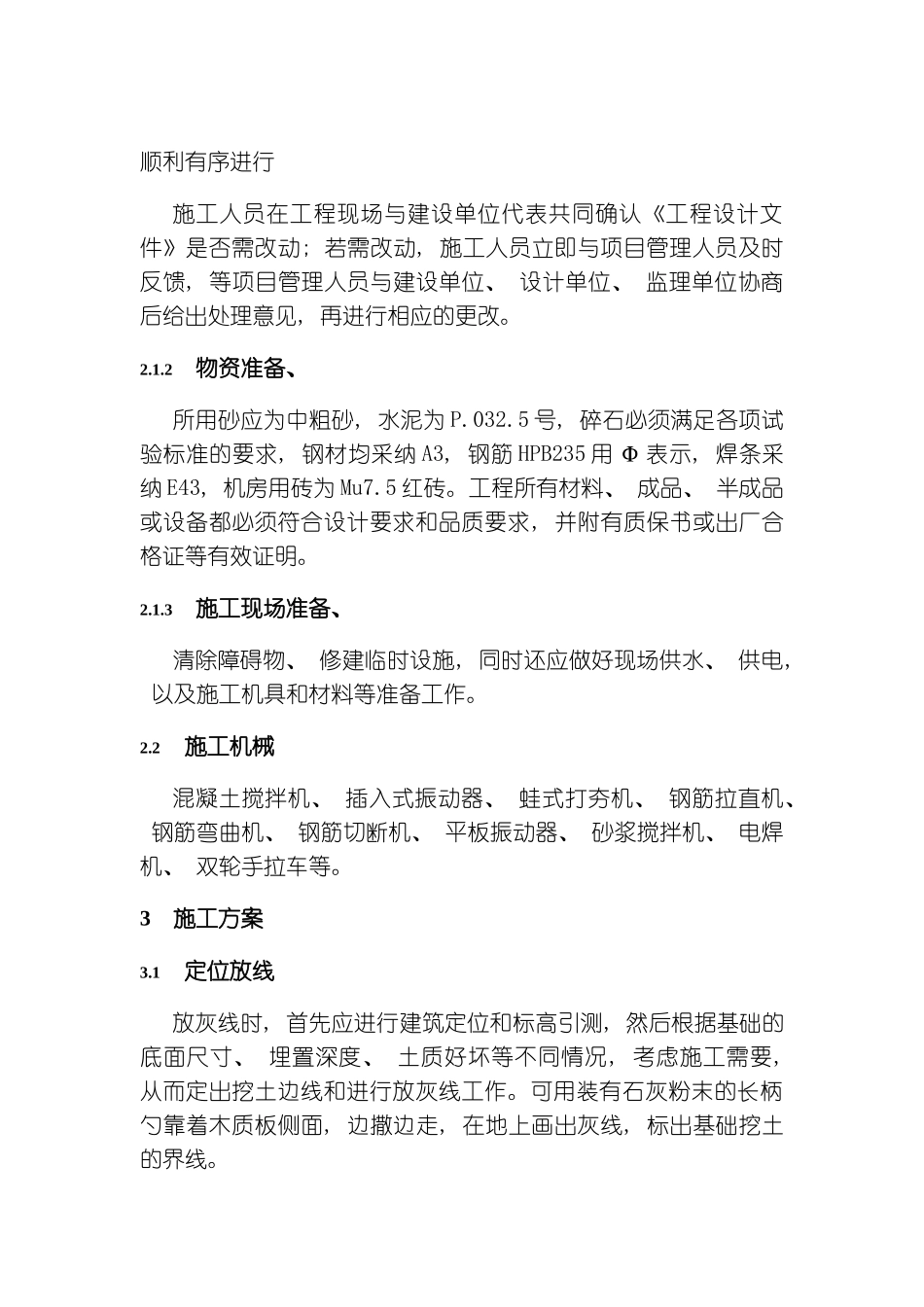

通信铁塔基础施工技术作者: 王远东工作单位: 中铁十一局集团电务工程有限公司所在地: 湖北省武汉市邮编: 430071摘要: 该技术是我公司在施工甘肃联通工程 C 网三期通信基站铁塔基础施工进行作业指导
它讲述了铁塔基施工前的准备、 施工过程中的每一道工序、 工艺、 注意事项及土建施工的一些相关知识, 本通信基站设计塔高为
5M 普通铁塔, 塔基为钢筋混凝土结构
关键词: 通信铁塔铁塔基础混凝土模板1工程概况本通信基站设计塔高为 65
5M 普通铁塔, 塔基为钢筋混凝土结构, 垫层为 C10 混凝土, 基础及基础梁为 C20, 散水为 C15 混凝土, 钢材均采纳 A3, 钢筋 HPB235 用 Φ 表示, 焊条采纳 E43,HRB335用 Φ 表示, 焊条采纳 E50, 凡焊接处均围焊、 满焊, 焊缝长为>120mm
塔体组装完成后, 用 C10 混凝土封堵塔脚, 以防螺栓锈蚀及螺帽松动
2施工组织2
1施工前的准备2
1技术准备准备铁塔基础及机房的工程图及技术资料, 进行实地调查和勘测
根据合同工期, 编制土建工程施工组织方案和施工作业计划书
对内做好现场施工人员及相关配合人员的组织安排工作, 并进行安全、 技术交底, 做到各负其责、 相互协调, 保证施工的顺利有序进行施工人员在工程现场与建设单位代表共同确认《工程设计文件》是否需改动; 若需改动, 施工人员立即与项目管理人员及时反馈, 等项目管理人员与建设单位、 设计单位、 监理单位协商后给出处理意见, 再进行相应的更改
2物资准备、 所用砂应为中粗砂, 水泥为 P
5 号, 碎石必须满足各项试验标准的要求, 钢材均采纳 A3, 钢筋 HPB235 用 Φ 表示, 焊条采纳 E43, 机房用砖为 Mu7
工程所有材料、 成品、 半成品或设备都必须符合设计要求和品质要求, 并附有质保书
