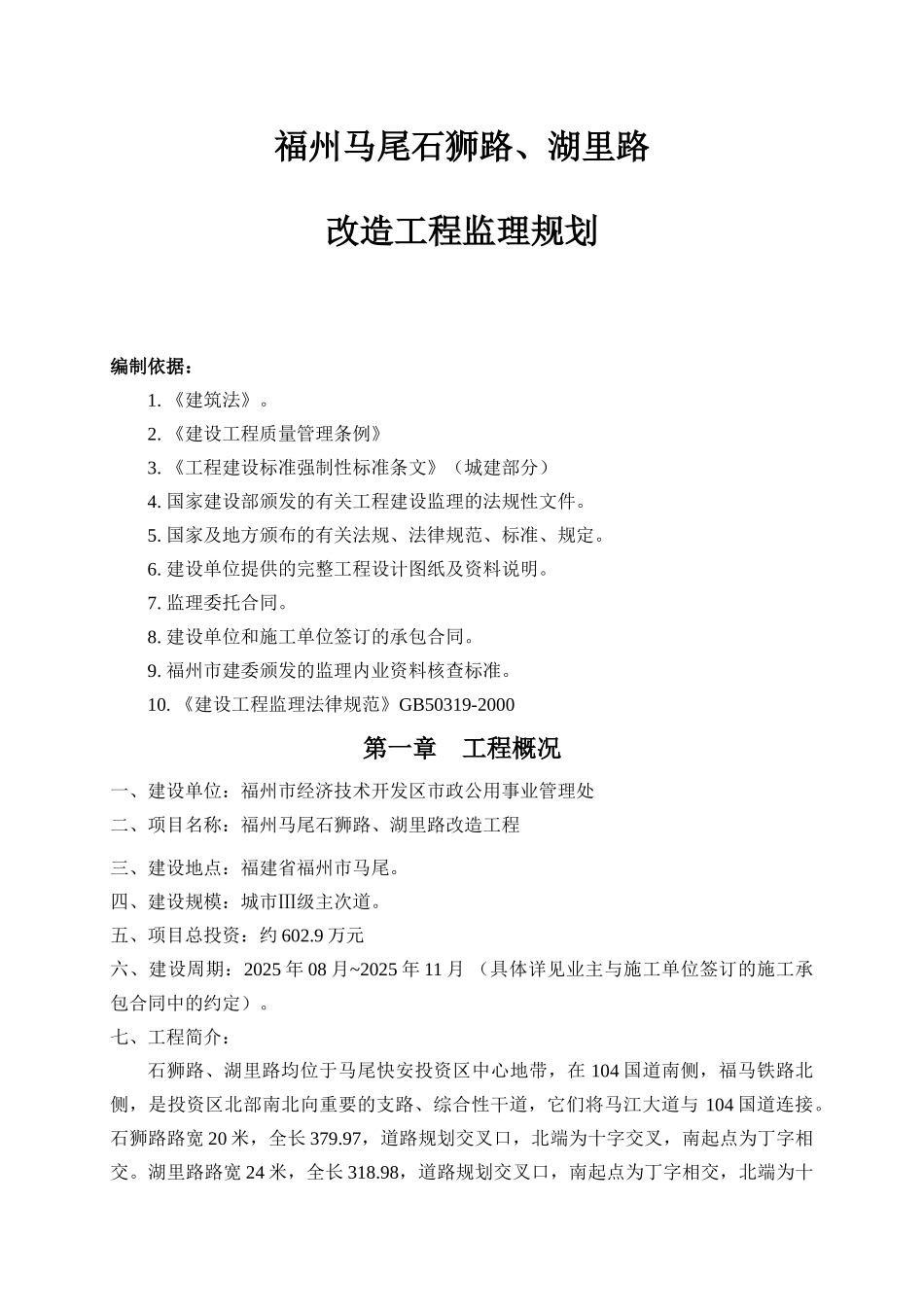

福州马尾石狮路、湖里路改造工程监理规划福州市汇龙建设工程管理有限公司2025 年 07 月目 录第一章工程概况第二章监理范围及控制目标第三章项目监理部组织机构第四章监理依据第五章监理人员职责第六章监理工作流程及管理制度第七章造价、工期、质量控制目标及措施第八章合同管理、信息管理、组织协调的措施和方法第九章监理过程所用各类表格及资料管理第十章拟用设备福州马尾石狮路、湖里路改造工程监理规划编制依据:1. 《建筑法》。2. 《建设工程质量管理条例》3. 《工程建设标准强制性标准条文》(城建部分)4. 国家建设部颁发的有关工程建设监理的法规性文件。5. 国家及地方颁布的有关法规、法律规范、标准、规定。6. 建设单位提供的完整工程设计图纸及资料说明。7. 监理委托合同。8. 建设单位和施工单位签订的承包合同。9. 福州市建委颁发的监理内业资料核查标准。10. 《建设工程监理法律规范》GB50319-2000第一章 工程概况一、建设单位:福州市经济技术开发区市政公用事业管理处二、项目名称:福州马尾石狮路、湖里路改造工程三、建设地点:福建省福州市马尾。四、建设规模:城市Ⅲ级主次道。五、项目总投资:约 602.9 万元六、建设周期:2025 年 08 月~2025 年 11 月 (具体详见业主与施工单位签订的施工承包合同中的约定)。七、工程简介:石狮路、湖里路均位于马尾快安投资区中心地带,在 104 国道南侧,福马铁路北侧,是投资区北部南北向重要的支路、综合性干道,它们将马江大道与 104 国道连接。石狮路路宽 20 米,全长 379.97,道路规划交叉口,北端为十字交叉,南起点为丁字相交。湖里路路宽 24 米,全长 318.98,道路规划交叉口,南起点为丁字相交,北端为十字交叉。目前南、北端规划路均未修建,仅有南起点的东侧,有 8.5 米的湖里支路接入。石狮路、湖里路建于上世纪九十年代初期,沥青砼路面,由于超过设计使用年限,路面破损严重,急需进行改造。八、工程项目特点:(1)具有重大社会效应。(2)工程质量要求高,工期短。第二章 监理范围及控制目标一、监理范围:石狮路、湖里路的施工阶段监理。二、监理工作内容:1. 质量控制:根据合同要求制订质量监理程序,开展工程的材料检验与批准、设备与工艺审批、工程跟踪监理、缺陷工程处理、成品验收及竣工验收等方面的工作。2. 进度控制:根据业主的进度要求编制监理控制进度计划,分阶段检查分析施工进度,及时提交各种进度报表。3. 投资...
