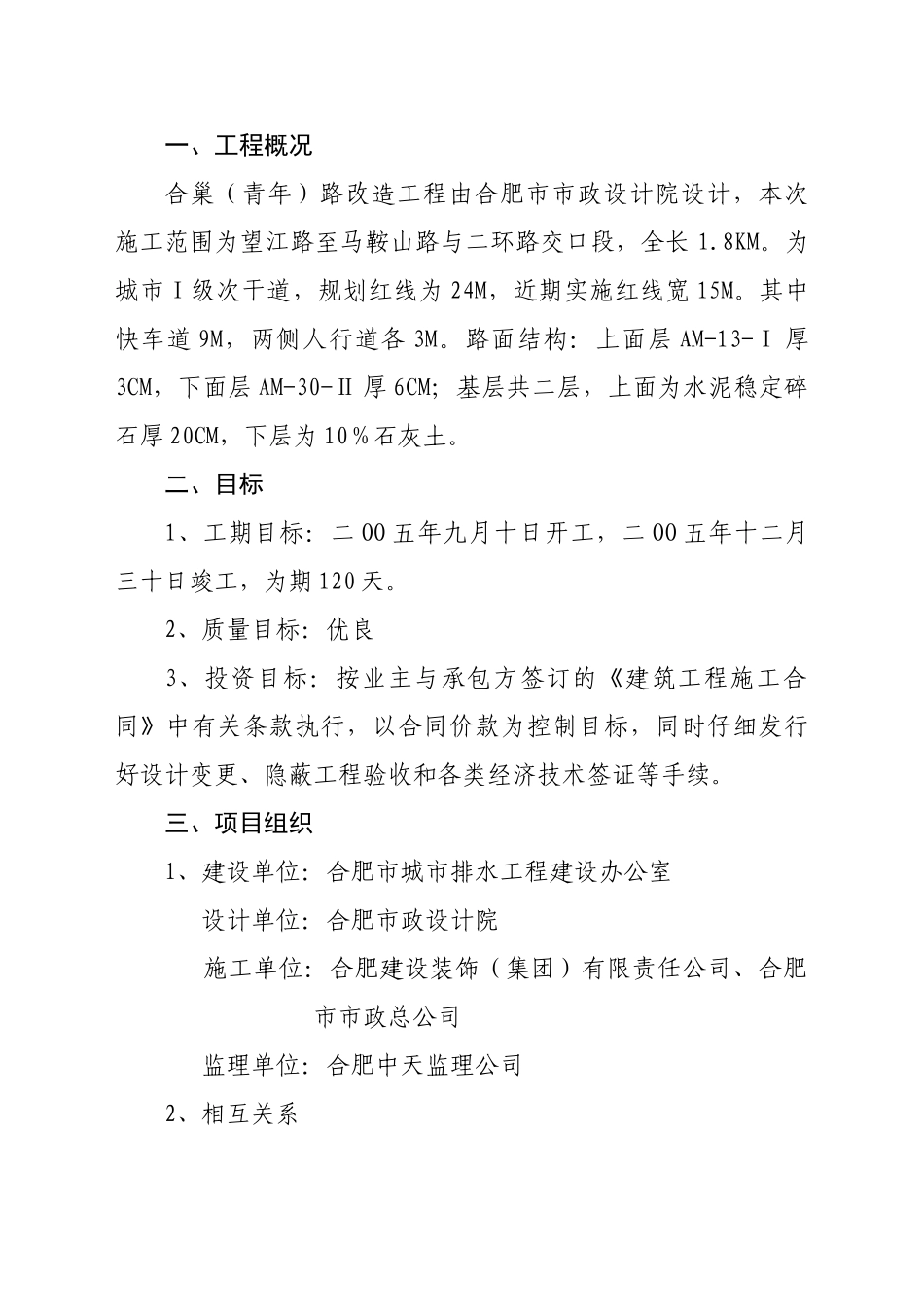

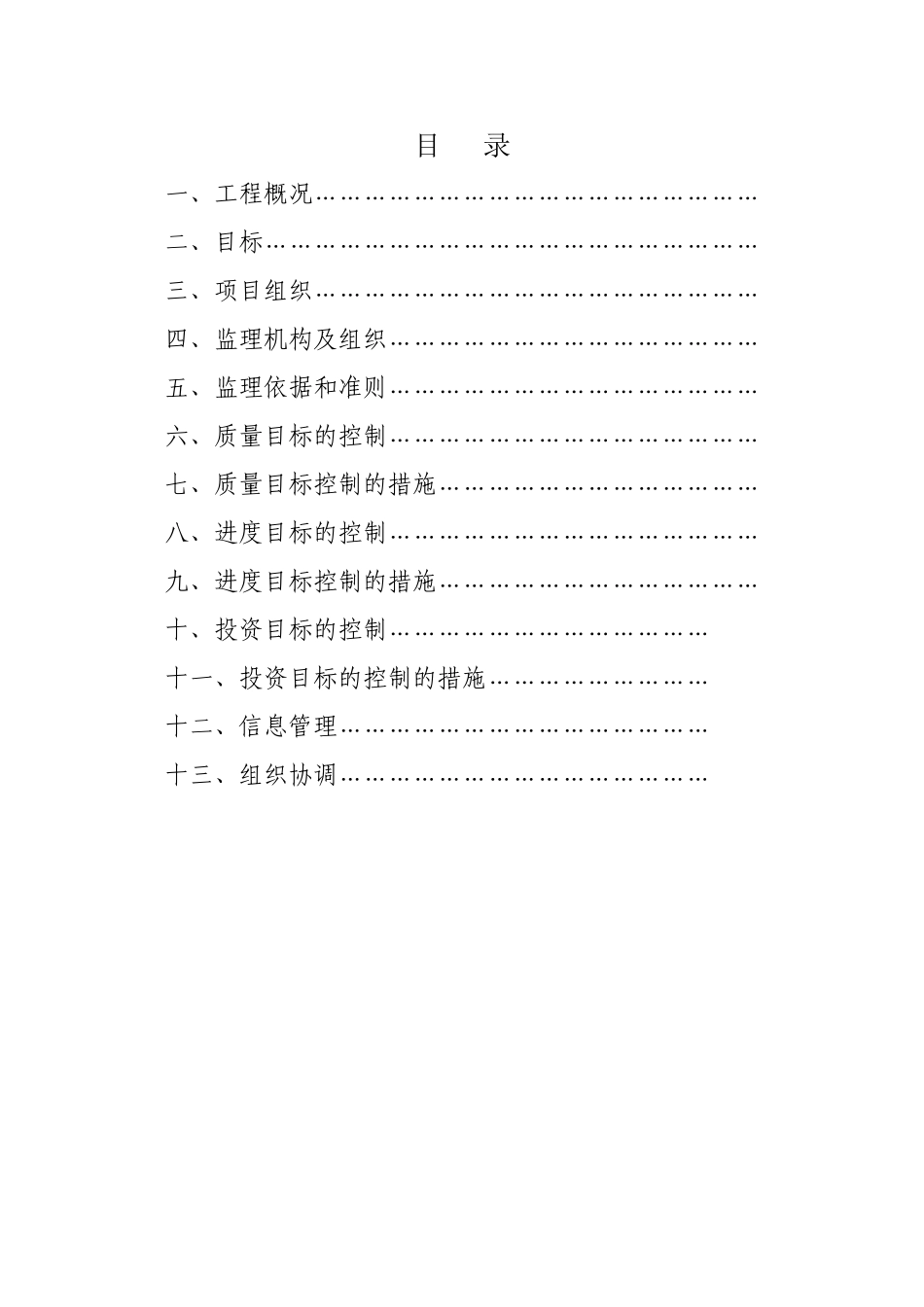

合巢(青年)路改造工程监 理 规 划编制: 审核: 批准: 合肥市中天监理公司 二 OO 五年八月三十日目 录一、工程概况………………………………………………二、目标……………………………………………………三、项目组织………………………………………………四、监理机构及组织………………………………………五、监理依据和准则………………………………………六、质量目标的控制………………………………………七、质量目标控制的措施…………………………………八、进度目标的控制………………………………………九、进度目标控制的措施…………………………………十、投资目标的控制…………………………………十一、投资目标的控制的措施………………………十二、信息管理………………………………………十三、组织协调………………………………………一、工程概况合巢(青年)路改造工程由合肥市市政设计院设计,本次施工范围为望江路至马鞍山路与二环路交口段,全长 1
为城市Ⅰ级次干道,规划红线为 24M,近期实施红线宽 15M
其中快车道 9M,两侧人行道各 3M
路面结构:上面层 AM-13-Ⅰ 厚3CM,下面层 AM-30-Ⅱ 厚 6CM;基层共二层,上面为水泥稳定碎石厚 20CM,下层为 10%石灰土
二、目标1、工期目标:二 OO 五年九月十日开工,二 OO 五年十二月三十日竣工,为期 120 天
2、质量目标:优良3、投资目标:按业主与承包方签订的《建筑工程施工合同》中有关条款执行,以合同价款为控制目标,同时仔细发行好设计变更、隐蔽工程验收和各类经济技术签证等手续
三、项目组织1、建设单位:合肥市城市排水工程建设办公室 设计单位:合肥市政设计院 施工单位:合肥建设装饰(集团)有限责任公司、合肥市市政总公司 监理单位:合肥中天监理公司2、相互关系 包 包 监 理 被监理3、施工单位组织机构:详见施工单位施
