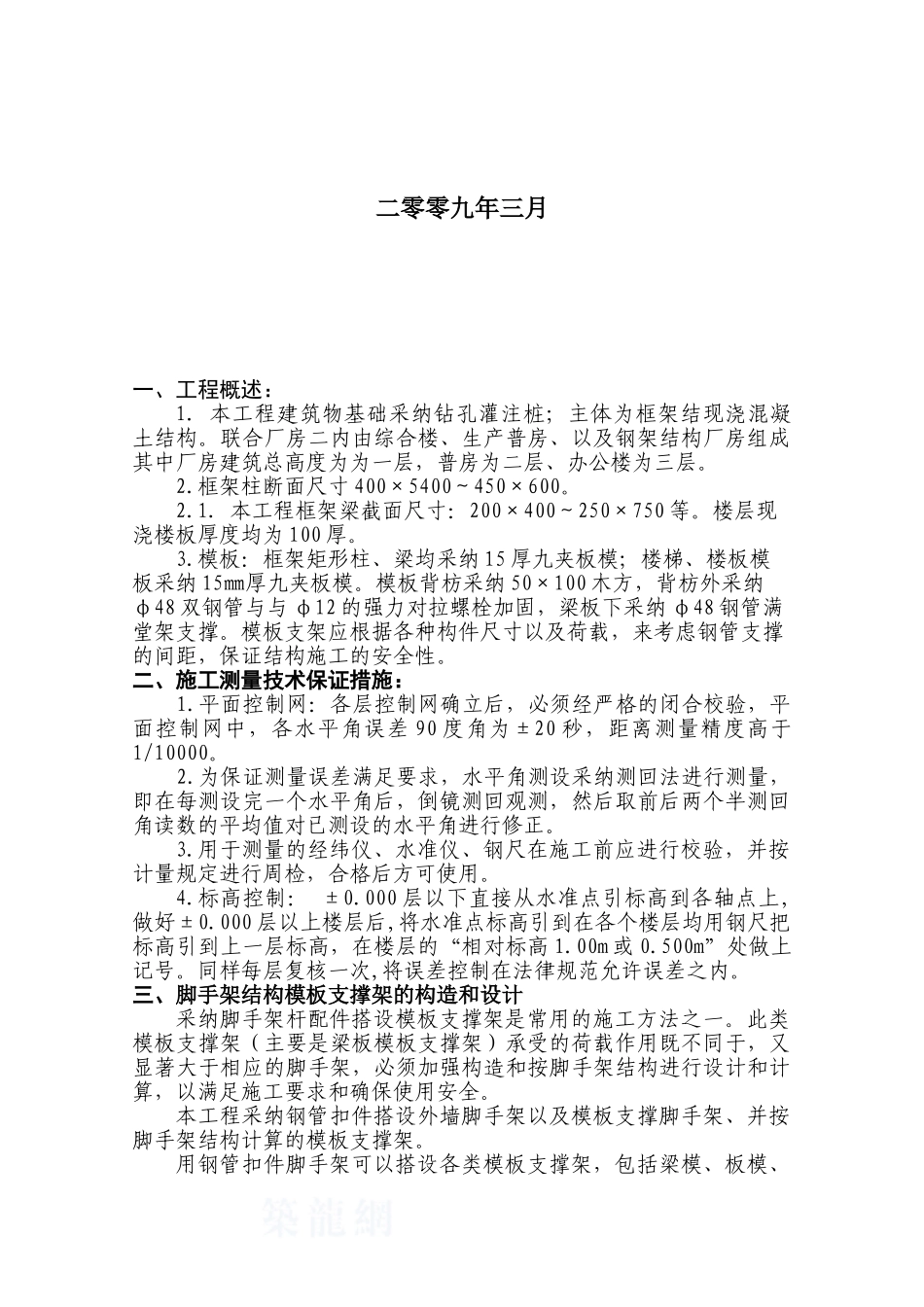

模板工程、满堂脚手架、外脚手架技术交底二零零九年三月一、工程概述:1. 本工程建筑物基础采纳钻孔灌注桩;主体为框架结现浇混凝土结构。联合厂房二内由综合楼、生产普房、以及钢架结构厂房组成其中厂房建筑总高度为为一层,普房为二层、办公楼为三层。 2.框架柱断面尺寸 400×5400~450×600。 2.1.本工程框架梁截面尺寸:200×400~250×750 等。楼层现浇楼板厚度均为 100 厚。3.模板:框架矩形柱、梁均采纳 15 厚九夹板模;楼梯、楼板模板采纳 15㎜厚九夹板模。模板背枋采纳 50×100 木方,背枋外采纳φ48 双钢管与与 φ12 的强力对拉螺栓加固,梁板下采纳 φ48 钢管满堂架支撑。模板支架应根据各种构件尺寸以及荷载,来考虑钢管支撑的间距,保证结构施工的安全性。二、施工测量技术保证措施:1.平面控制网:各层控制网确立后,必须经严格的闭合校验,平面控制网中,各水平角误差 90 度角为±20 秒,距离测量精度高于1/10000。2.为保证测量误差满足要求,水平角测设采纳测回法进行测量,即在每测设完一个水平角后,倒镜测回观测,然后取前后两个半测回角读数的平均值对已测设的水平角进行修正。3.用于测量的经纬仪、水准仪、钢尺在施工前应进行校验,并按计量规定进行周检,合格后方可使用。4.标高控制: ±0.000 层以下直接从水准点引标高到各轴点上,做好±0.000 层以上楼层后,将水准点标高引到在各个楼层均用钢尺把标高引到上一层标高,在楼层的“相对标高 1.00m 或 0.500m”处做上记号。同样每层复核一次,将误差控制在法律规范允许误差之内。三、脚手架结构模板支撑架的构造和设计采纳脚手架杆配件搭设模板支撑架是常用的施工方法之一。此类模板支撑架(主要是梁板模板支撑架)承受的荷载作用既不同于,又显著大于相应的脚手架,必须加强构造和按脚手架结构进行设计和计算,以满足施工要求和确保使用安全。本工程采纳钢管扣件搭设外墙脚手架以及模板支撑脚手架、并按脚手架结构计算的模板支撑架。用钢管扣件脚手架可以搭设各类模板支撑架,包括梁模、板模、梁板模和筒体模板等支撑架脚手架,当支撑高度>4.0m 者,称为“高支撑架”,应对支撑脚手架进行加固处理;当主体结构的后浇带部位支撑体系必须搭设为独立的支撑模板体系支撑架”。1.设置要求支撑架的设置应满足可靠承受模板荷载、确保沉降、变形、位移均符合规定、绝对避开出现坍塌和垮架的要求,并应特别注意确保以下三点:(1)承力点应设在支柱或靠近...
