技 术 交 底 书ZT1502CX15-单位:中铁十五局集团沪昆客专江西段 HKJX-1 段项目部二分部 编号:HKJX-1-2-工程名称DK311+062
93~DK317+186编 制交底项目钻 孔复 核一、适用范围 适用于卵石、坚硬漂石、岩层及各种复杂地质的桥梁桩基施工
二.作业内容 场地平整—施工放样—护筒埋设—造浆—开钻—钻进清碴—成孔三.作业程序施工准备→测量放线→埋设护筒→钻机就位→制备泥浆→钻进→测量钻孔深度、斜度、直径及地质情况→清孔四.施工方案1、施工准备 钻孔场地应清除杂物、换除软土、平整压实
场地位于浅水、陡坡、淤泥中时,可采纳筑岛、或用枕木或型钢等搭设工作平台;当位于深水时,可插打临时桩搭设固定工作平台
工作平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场
2、埋设钢护筒 护筒内径比桩径大 40cm,护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于 2m
当表层土松软时将护筒埋置到较坚硬密实的土层中至少 0
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%

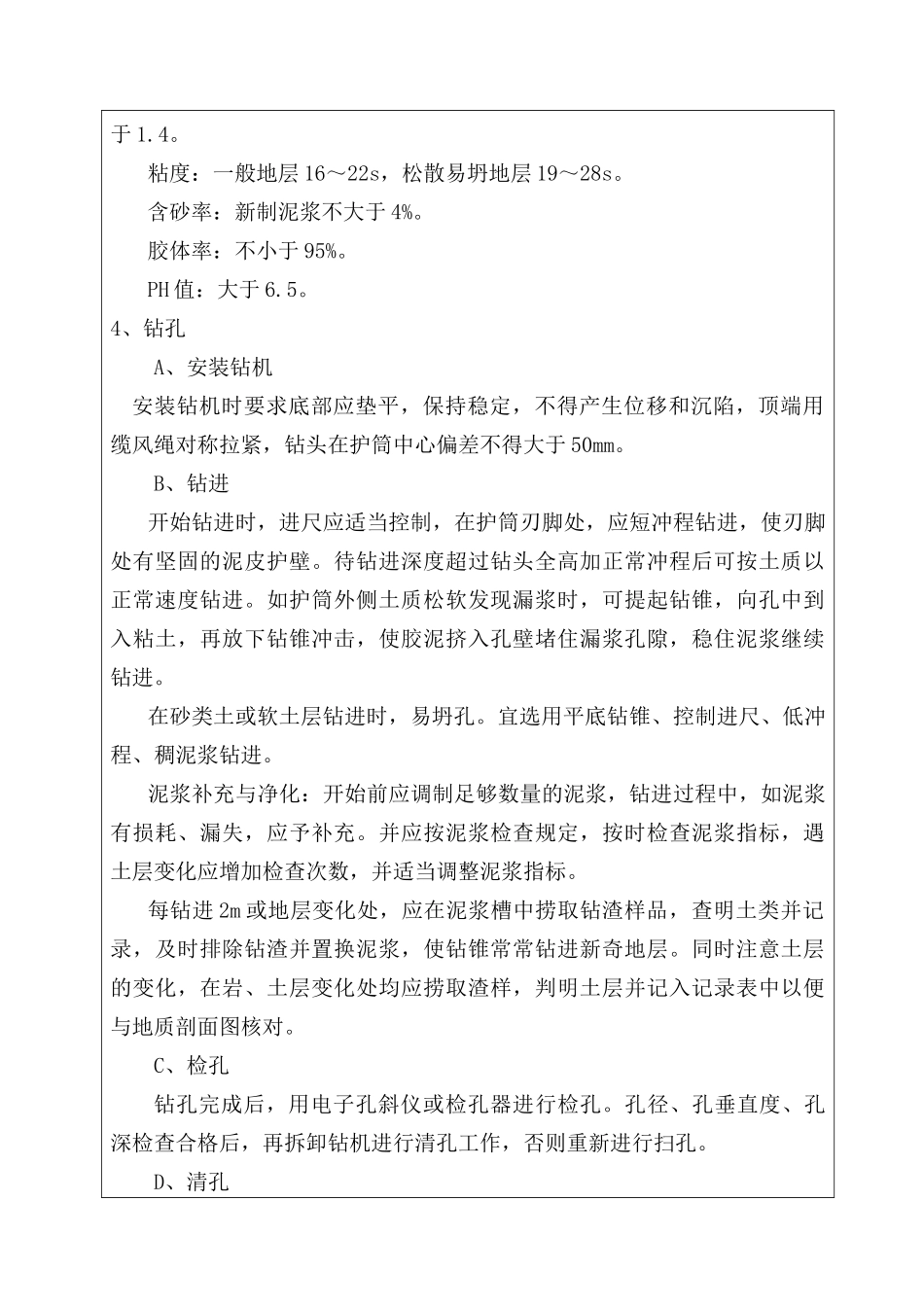

钻孔时孔内水位高出护筒底面 0
5m 或地下水位以上 1
3、开挖泥浆池,选择和备足良好的造浆粘土或膨润土,造浆量为 2 倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整
泥浆性能指标如下:泥浆比重:岩石不大于 1
2,砂黏土不大于 1
3,坚硬大漂石、卵石夹粗砂不宜大于 1
粘度:一般地层 16~22s,松散易坍地层 19~28s
含砂率:新制泥浆不大于 4%
胶体率:不小于 95%
PH 值:大于 6
4、钻孔 A、安装钻机安装钻机时要求底部应垫平,保持稳定,不得产生位移和沉陷,顶端用缆风绳对称拉紧,钻头在护筒中心偏差不得大于 50mm

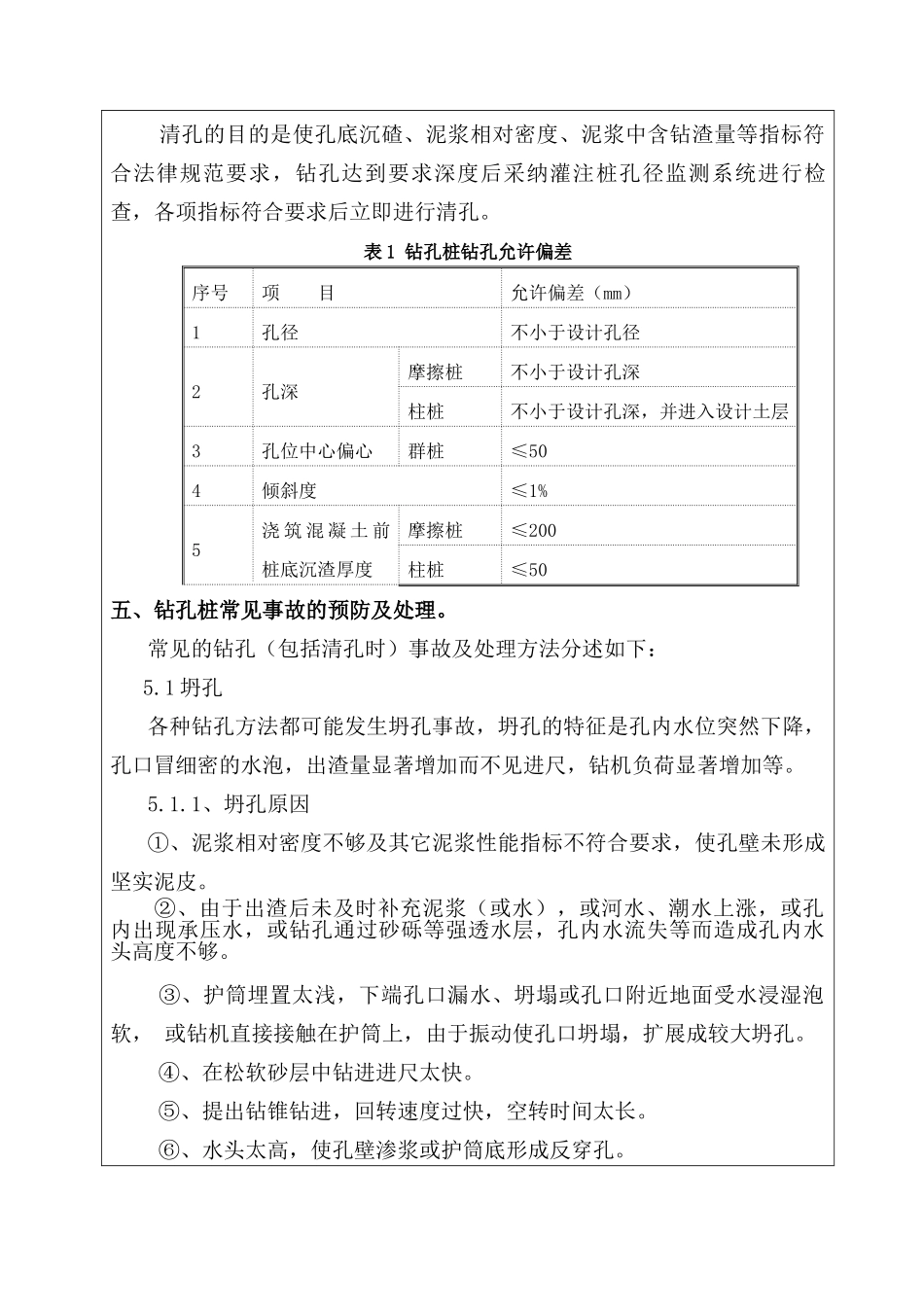

B、钻进开始
