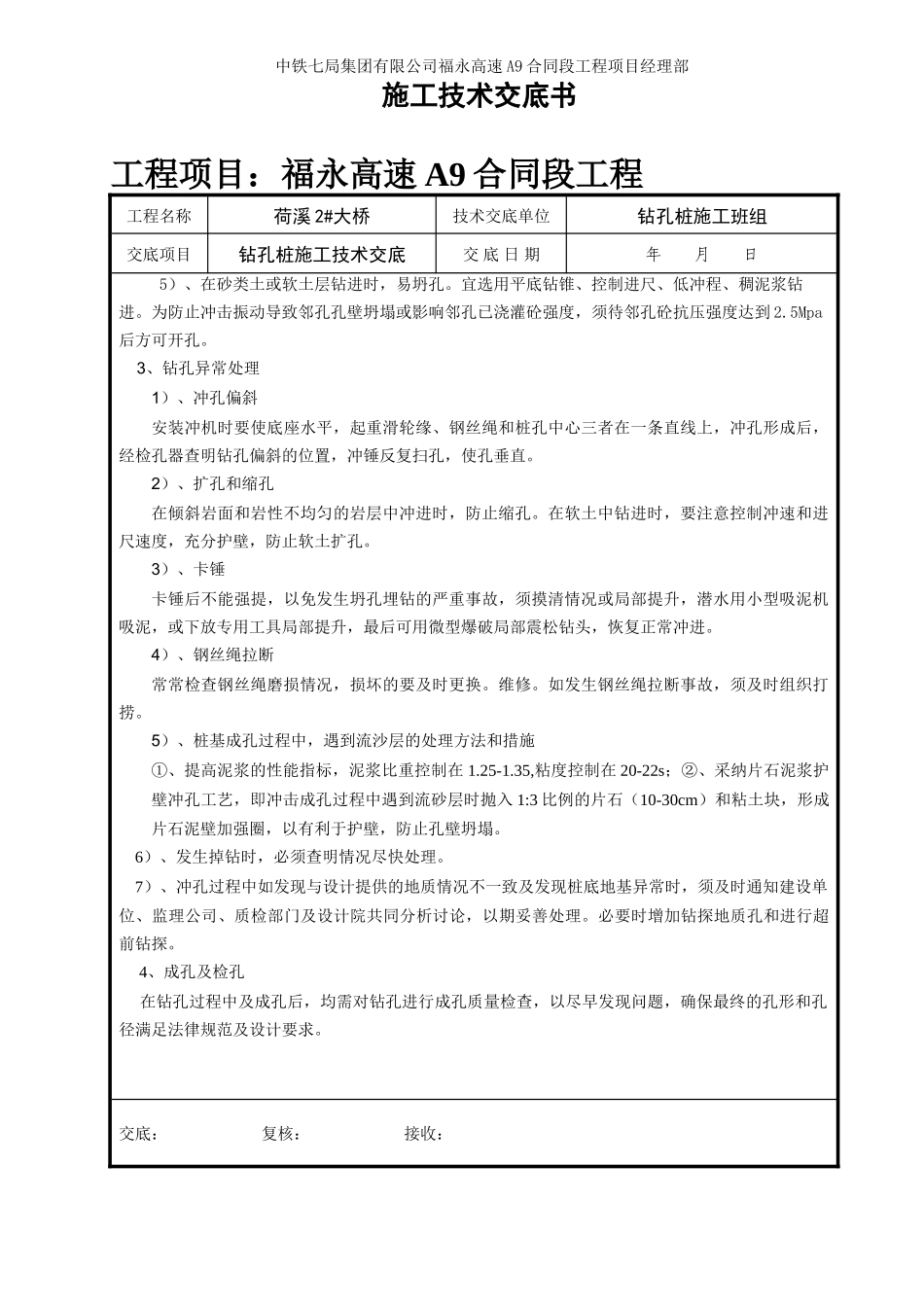

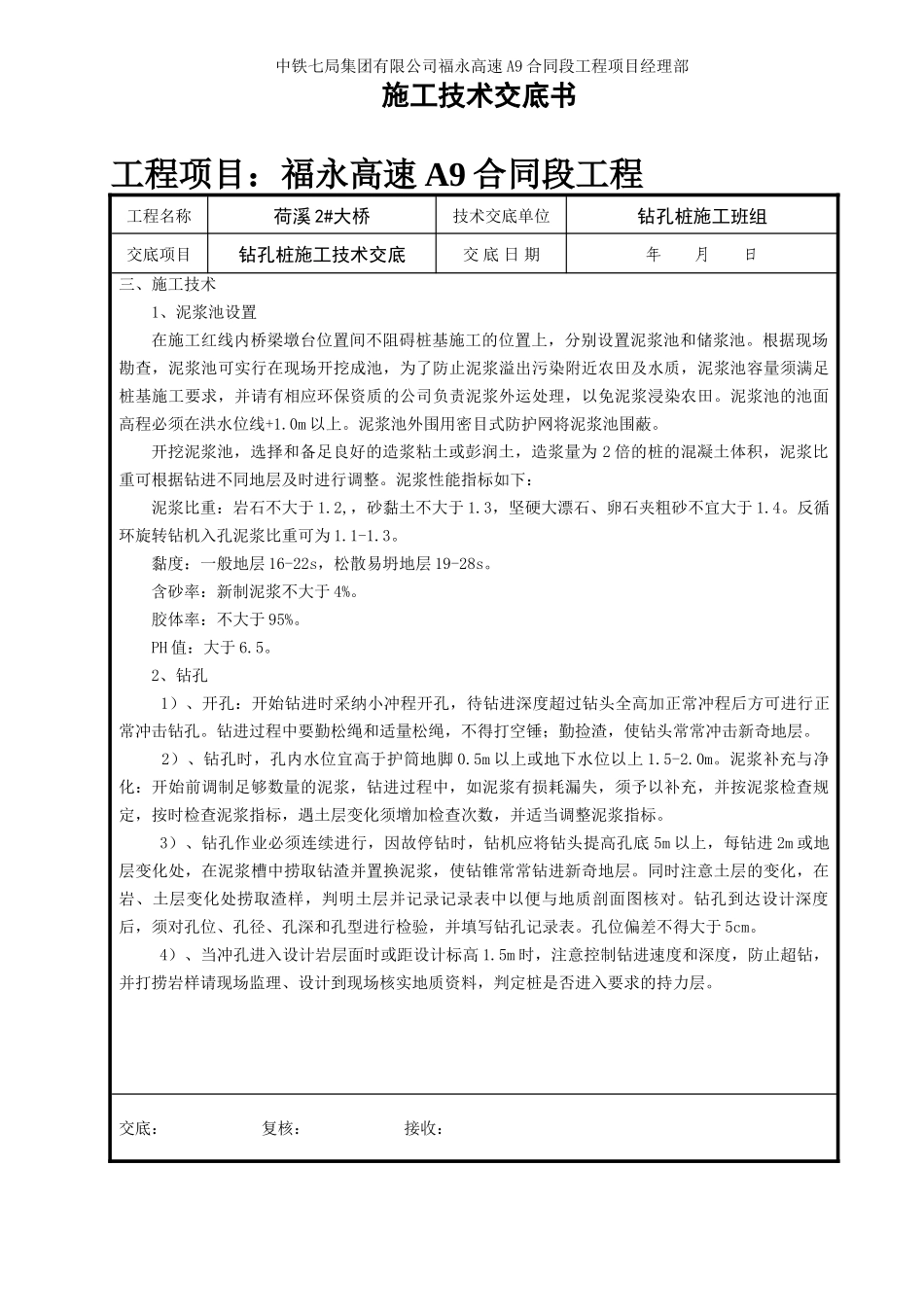

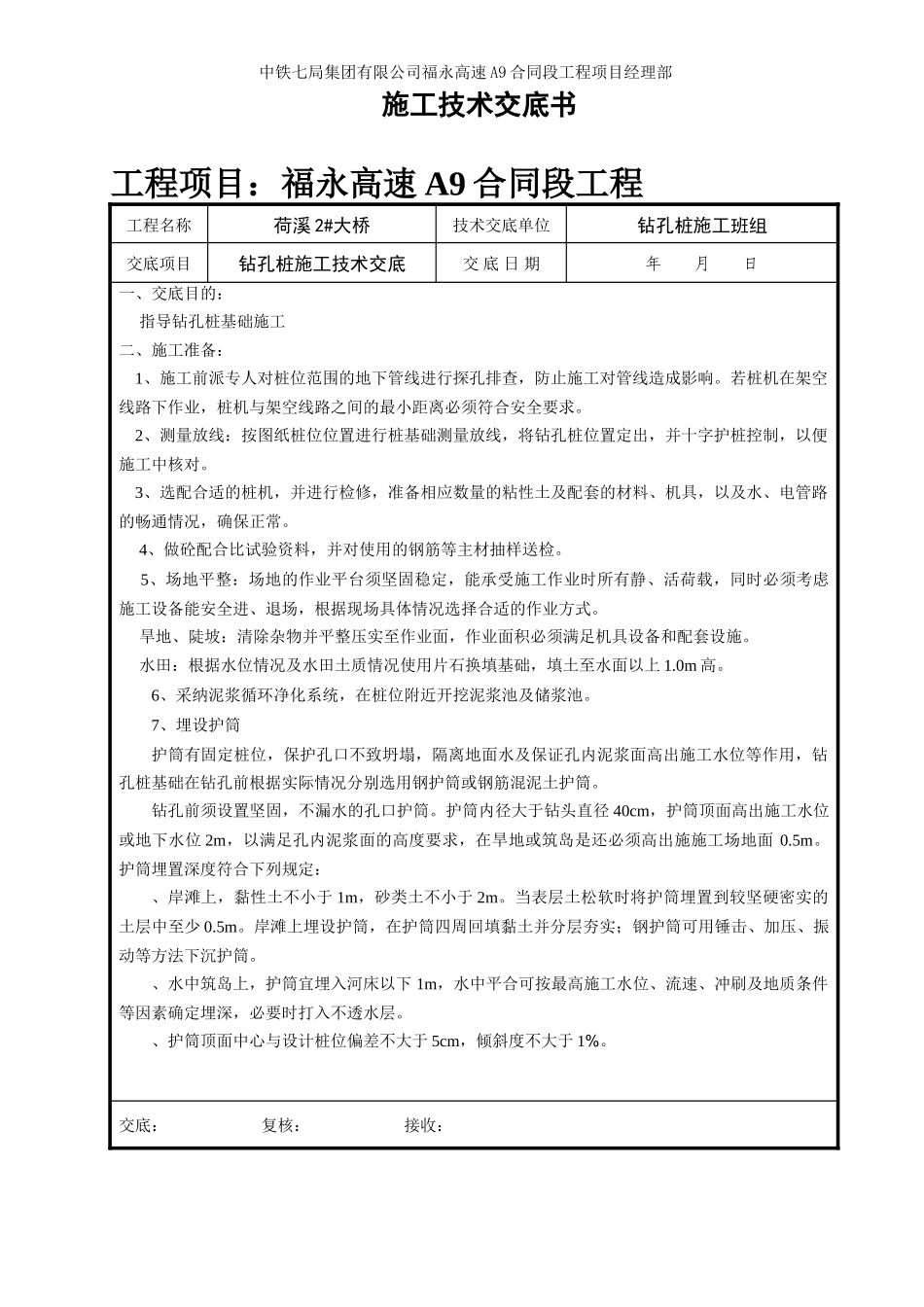

中铁七局集团有限公司福永高速 A9 合同段工程项目经理部 施工技术交底书工程项目:福永高速 A9 合同段工程工程名称荷溪 2#大桥技术交底单位钻孔桩施工班组交底项目钻孔桩施工技术交底交 底 日 期年 月 日一、交底目的: 指导钻孔桩基础施工二、施工准备: 1、施工前派专人对桩位范围的地下管线进行探孔排查,防止施工对管线造成影响。若桩机在架空线路下作业,桩机与架空线路之间的最小距离必须符合安全要求。 2、测量放线:按图纸桩位位置进行桩基础测量放线,将钻孔桩位置定出,并十字护桩控制,以便施工中核对。 3、选配合适的桩机,并进行检修,准备相应数量的粘性土及配套的材料、机具,以及水、电管路的畅通情况,确保正常。 4、做砼配合比试验资料,并对使用的钢筋等主材抽样送检。 5、场地平整:场地的作业平台须坚固稳定,能承受施工作业时所有静、活荷载,同时必须考虑施工设备能安全进、退场,根据现场具体情况选择合适的作业方式。 旱地、陡坡:清除杂物并平整压实至作业面,作业面积必须满足机具设备和配套设施。 水田:根据水位情况及水田土质情况使用片石换填基础,填土至水面以上 1.0m 高。6、采纳泥浆循环净化系统,在桩位附近开挖泥浆池及储浆池。7、埋设护筒护筒有固定桩位,保护孔口不致坍塌,隔离地面水及保证孔内泥浆面高出施工水位等作用,钻孔桩基础在钻孔前根据实际情况分别选用钢护筒或钢筋混泥土护筒。钻孔前须设置坚固,不漏水的孔口护筒。护筒内径大于钻头直径 40cm,护筒顶面高出施工水位或地下水位 2m,以满足孔内泥浆面的高度要求,在旱地或筑岛是还必须高出施施工场地面 0.5m。护筒埋置深度符合下列规定:、岸滩上,黏性土不小于 1m,砂类土不小于 2m。当表层土松软时将护筒埋置到较坚硬密实的土层中至少 0.5m。岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;钢护筒可用锤击、加压、振动等方法下沉护筒。、水中筑岛上,护筒宜埋入河床以下 1m,水中平合可按最高施工水位、流速、冲刷及地质条件等因素确定埋深,必要时打入不透水层。、护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%。交底: 复核: 接收:中铁七局集团有限公司福永高速 A9 合同段工程项目经理部 施工技术交底书工程项目:福永高速 A9 合同段工程工程名称荷溪 2#大桥技术交底单位钻孔桩施工班组交底项目钻孔桩施工技术交底交 底 日 期年 月 日三、施工技术1、泥浆池设置在施工红线内桥梁墩...
