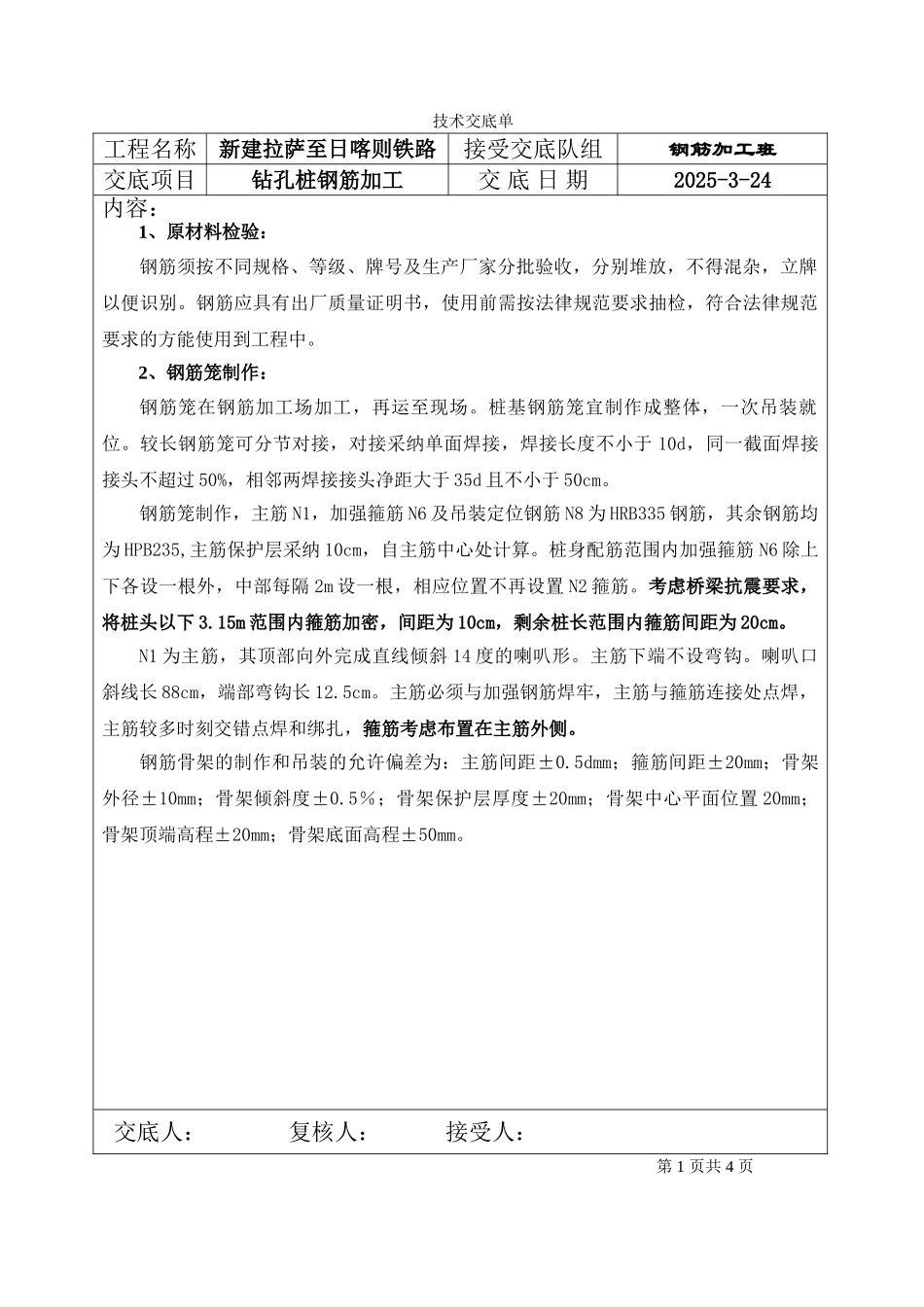

技术交底单工程名称新建拉萨至日喀则铁路接受交底队组钢筋加工班交底项目钻孔桩钢筋加工交 底 日 期2025-3-24内容:1、原材料检验:钢筋须按不同规格、等级、牌号及生产厂家分批验收,分别堆放,不得混杂,立牌以便识别
钢筋应具有出厂质量证明书,使用前需按法律规范要求抽检,符合法律规范要求的方能使用到工程中
2、钢筋笼制作:钢筋笼在钢筋加工场加工,再运至现场
桩基钢筋笼宜制作成整体,一次吊装就位
较长钢筋笼可分节对接,对接采纳单面焊接,焊接长度不小于 10d,同一截面焊接接头不超过 50%,相邻两焊接接头净距大于 35d 且不小于 50cm
钢筋笼制作,主筋 N1,加强箍筋 N6 及吊装定位钢筋 N8 为 HRB335 钢筋,其余钢筋均为 HPB235,主筋保护层采纳 10cm,自主筋中心处计算
桩身配筋范围内加强箍筋 N6 除上下各设一根外,中部每隔 2m 设一根,相应位置不再设置 N2 箍筋
考虑桥梁抗震要求,将桩头以下 3
15m 范围内箍筋加密,间距为 10cm,剩余桩长范围内箍筋间距为 20cm
N1 为主筋,其顶部向外完成直线倾斜 14 度的喇叭形
主筋下端不设弯钩
喇叭口斜线长 88cm,端部弯钩长 12
主筋必须与加强钢筋焊牢,主筋与箍筋连接处点焊,主筋较多时刻交错点焊和绑扎,箍筋考虑布置在主筋外侧
钢筋骨架的制作和吊装的允许偏差为:主筋间距±0
5dmm;箍筋间距±20mm;骨架外径±10mm;骨架倾斜度±0
5%;骨架保护层厚度±20mm;骨架中心平面位置 20mm;骨架顶端高程±20mm;骨架底面高程±50mm

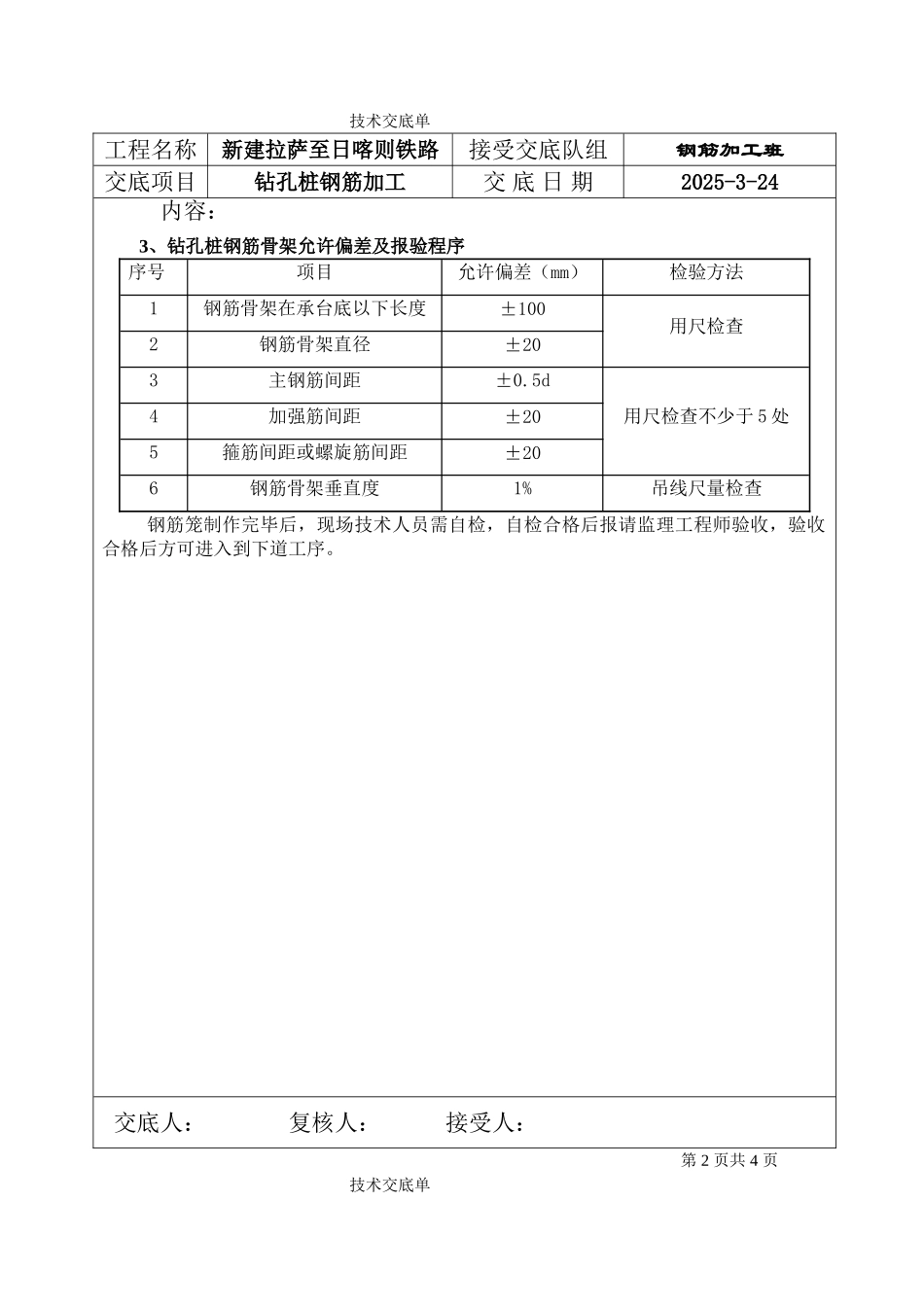

交底人: 复核人: 接受人:第 1 页共 4 页技术交底单工程名称新建拉萨至日喀则铁路接受交底队组钢筋加工班交底项目钻孔桩钢筋加工交 底 日 期2025-3-24内容: 3、钻孔桩钢筋骨架允许偏差及报验程序序号项目允许偏差(mm)检验方
