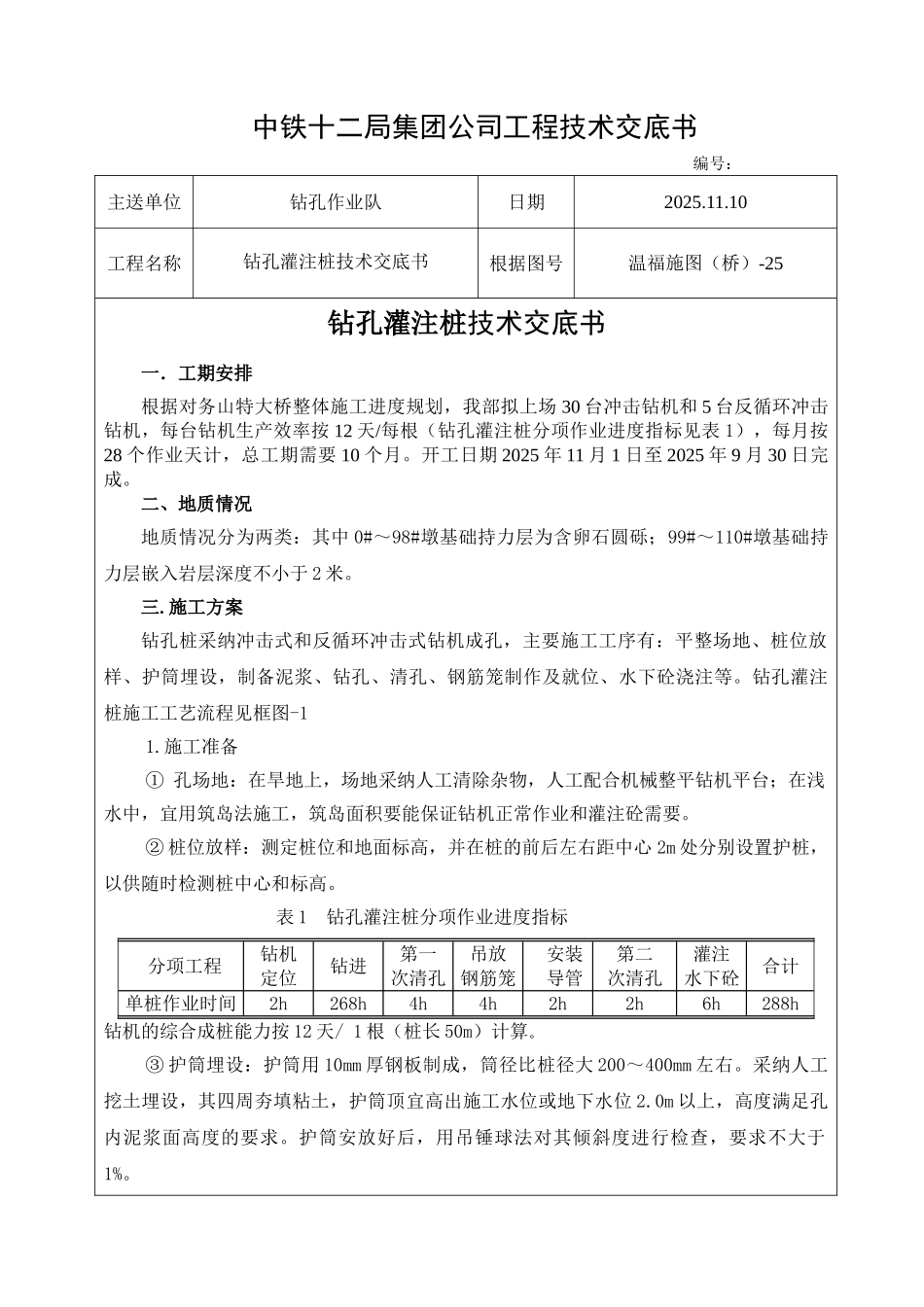

中铁十二局集团公司工程技术交底书 编号:主送单位钻孔作业队日期2025
10工程名称钻孔灌注桩技术交底书根据图号温福施图(桥)-25钻孔灌注桩技术交底书一.工期安排根据对务山特大桥整体施工进度规划,我部拟上场 30 台冲击钻机和 5 台反循环冲击钻机,每台钻机生产效率按 12 天/每根(钻孔灌注桩分项作业进度指标见表 1),每月按28 个作业天计,总工期需要 10 个月
开工日期 2025 年 11 月 1 日至 2025 年 9 月 30 日完成
二、地质情况地质情况分为两类:其中 0#~98#墩基础持力层为含卵石圆砾;99#~110#墩基础持力层嵌入岩层深度不小于 2 米
施工方案钻孔桩采纳冲击式和反循环冲击式钻机成孔,主要施工工序有:平整场地、桩位放样、护筒埋设,制备泥浆、钻孔、清孔、钢筋笼制作及就位、水下砼浇注等

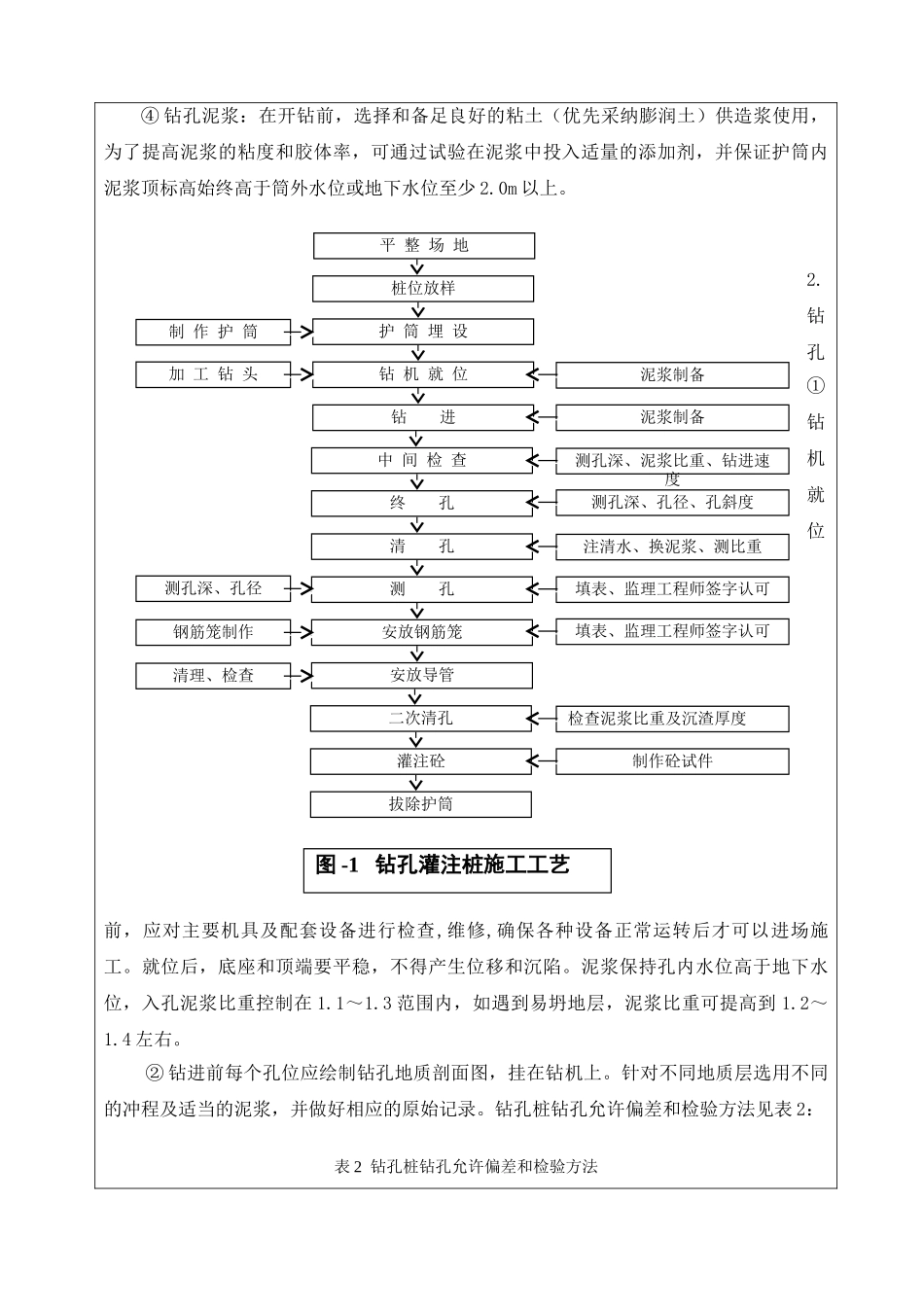

钻孔灌注桩施工工艺流程见框图-11
施工准备① 孔场地:在旱地上,场地采纳人工清除杂物,人工配合机械整平钻机平台;在浅水中,宜用筑岛法施工,筑岛面积要能保证钻机正常作业和灌注砼需要
② 桩位放样:测定桩位和地面标高,并在桩的前后左右距中心 2m 处分别设置护桩,以供随时检测桩中心和标高

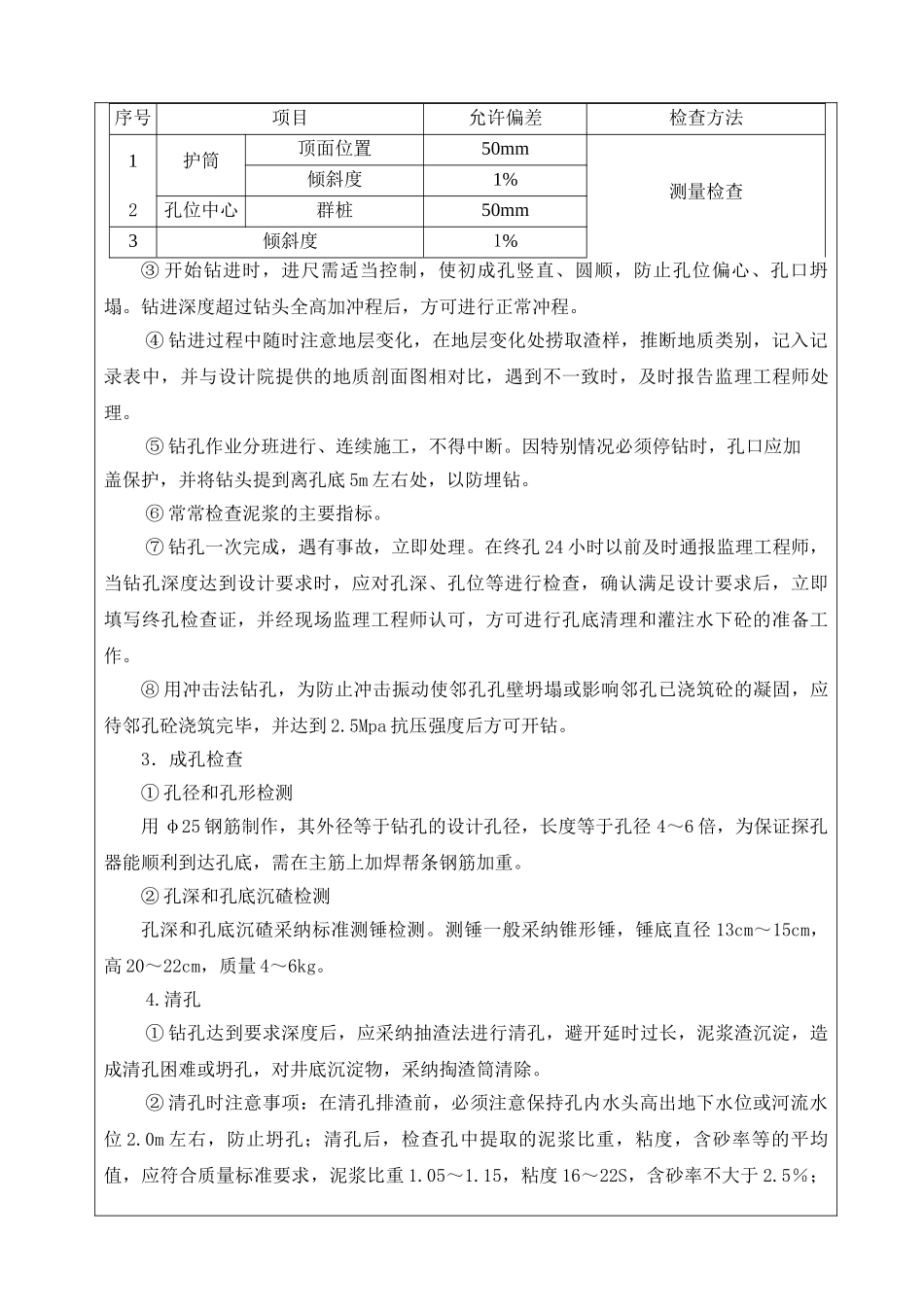

表 1 钻孔灌注桩分项作业进度指标分项工程钻机定位钻进第一次清孔吊放钢筋笼安装导管第二次清孔灌注水下砼合计单桩作业时间2h268h4h4h2h2h6h288h钻机的综合成桩能力按 12 天/ 1 根(桩长 50m)计算
③ 护筒埋设:护筒用 10mm 厚钢板制成,筒径比桩径大 200~400mm 左右
采纳人工挖土埋设,其四周夯填粘土,护筒顶宜高出施工水位或地下水位 2
0m 以上,高度满足孔内泥浆面高度的要求
护筒安放好后,用吊锤球法对其倾斜度进行检查,要求不大于1%
④ 钻孔泥浆:在开钻前,选择和备足良好的粘土(优先采纳膨润土)供造浆使用,为了提高泥浆的粘度和
