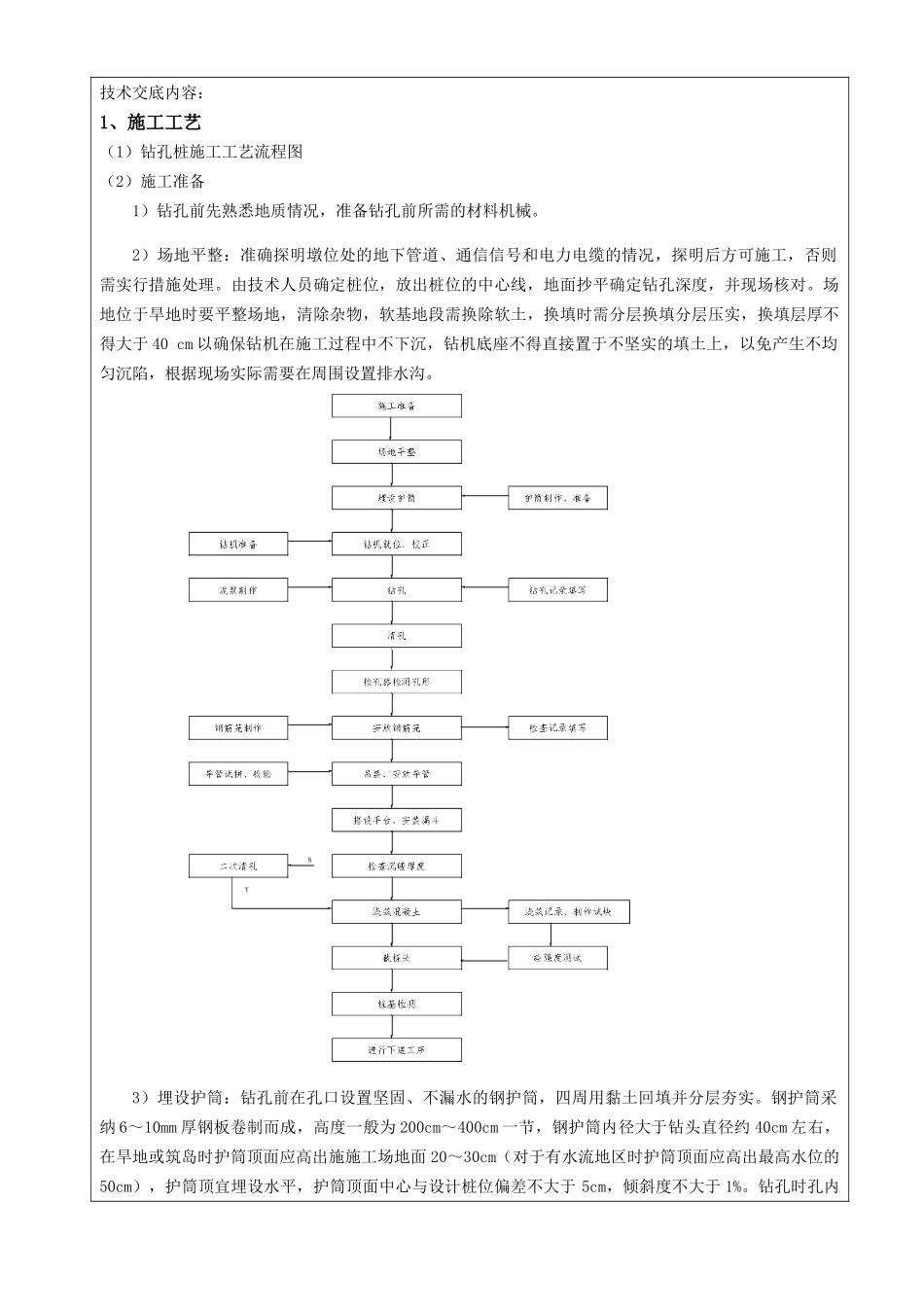

钻孔灌注桩 技术交底 编号:德上 A4-003 2025 年 11 月 02 日工程名称 桥梁工程 里 程 K12+940 ~ K15+400 设计图号 施工部位 桩基础 技术交底内容:1、施工工艺(1)钻孔桩施工工艺流程图(2)施工准备1)钻孔前先熟悉地质情况,准备钻孔前所需的材料机械
2)场地平整:准确探明墩位处的地下管道、通信信号和电力电缆的情况,探明后方可施工,否则需实行措施处理
由技术人员确定桩位,放出桩位的中心线,地面抄平确定钻孔深度,并现场核对
场地位于旱地时要平整场地,清除杂物,软基地段需换除软土,换填时需分层换填分层压实,换填层厚不得大于 40 cm 以确保钻机在施工过程中不下沉,钻机底座不得直接置于不坚实的填土上,以免产生不均匀沉陷,根据现场实际需要在周围设置排水沟
3)埋设护筒:钻孔前在孔口设置坚固、不漏水的钢护筒,四周用黏土回填并分层夯实
钢护筒采纳 6~10mm 厚钢板卷制而成,高度一般为 200cm~400cm 一节,钢护筒内径大于钻头直径约 40cm 左右,在旱地或筑岛时护筒顶面应高出施施工场地面 20~30cm(对于有水流地区时护筒顶面应高出最高水位的50cm),护筒顶宜埋设水平,护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%

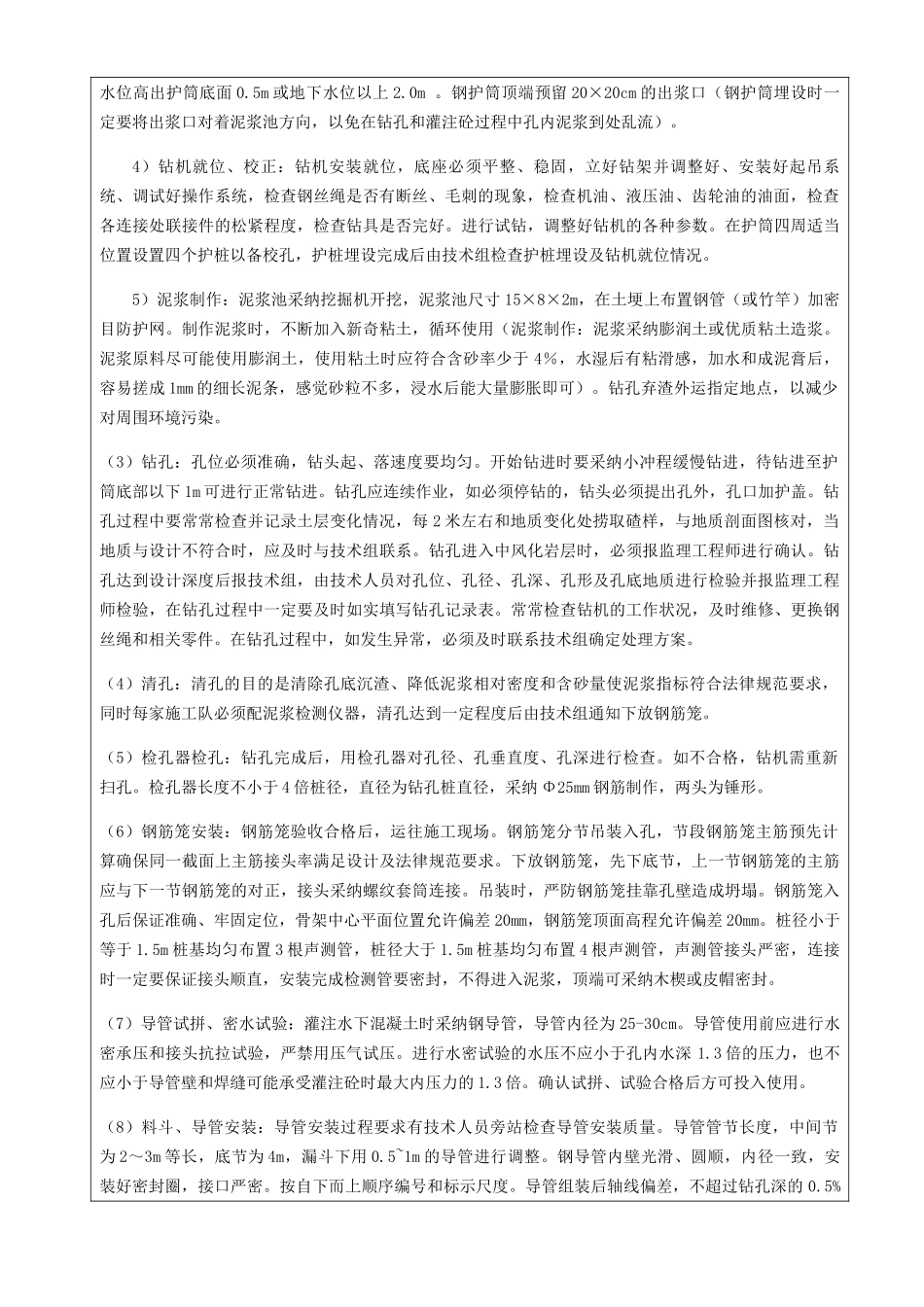

钻孔时孔内水位高出护筒底面 0
5m 或地下水位以上 2
钢护筒顶端预留 20×20cm 的出浆口(钢护筒埋设时一定要将出浆口对着泥浆池方向,以免在钻孔和灌注砼过程中孔内泥浆到处乱流)
4)钻机就位、校正:钻机安装就位,底座必须平整、稳固,立好钻架并调整好、安装好起吊系统、调试好操作系统,检查钢丝绳是否有断丝、毛刺的现象,检查机油、液压油、齿轮油的油面,检查各连接处联接件的松紧程度,检查钻具是否完好
进行试钻,调整好钻机的各种参数
在护筒四周适当位置设置四个护桩以备校孔,护桩埋设完成后由技术组检查
