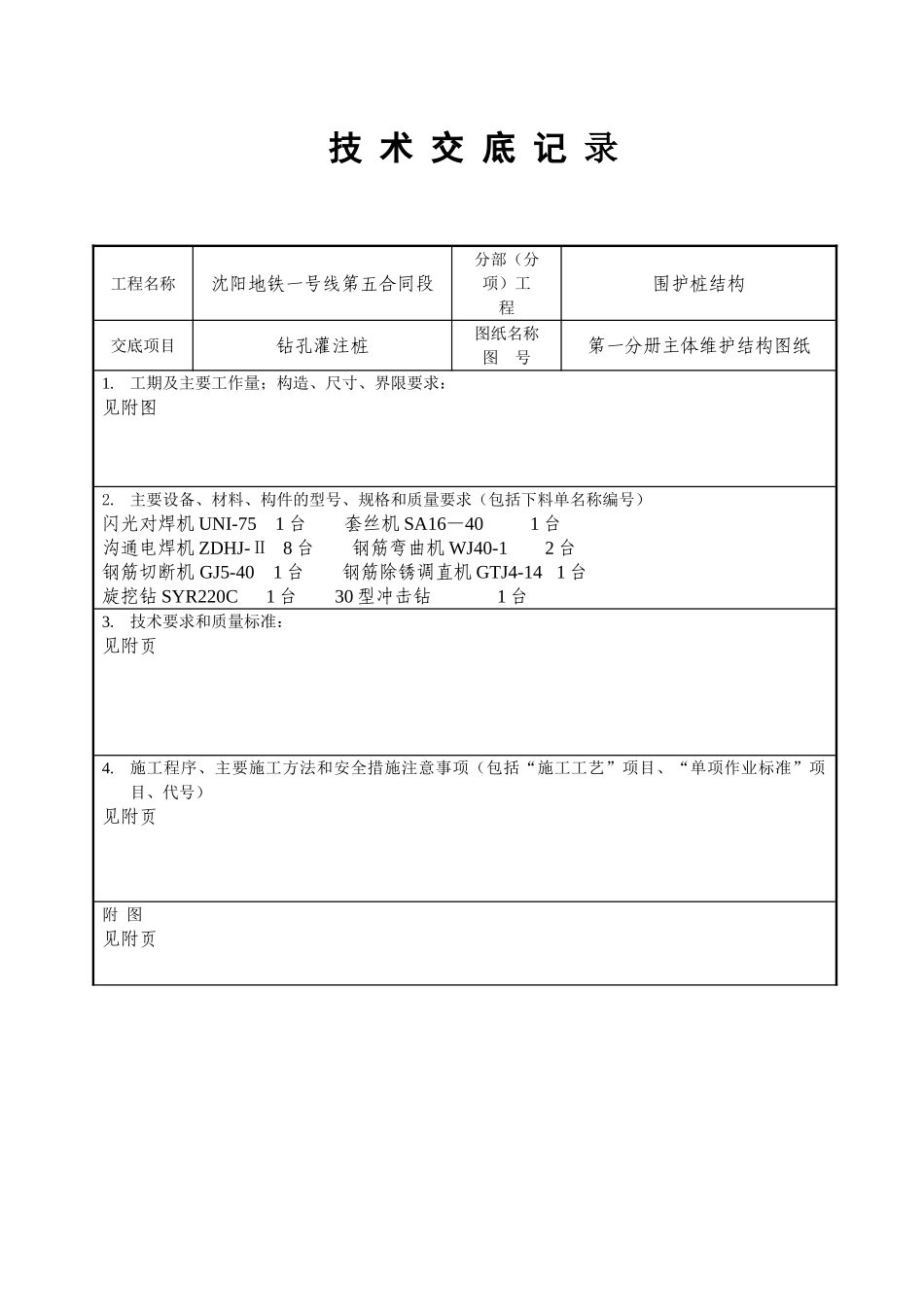

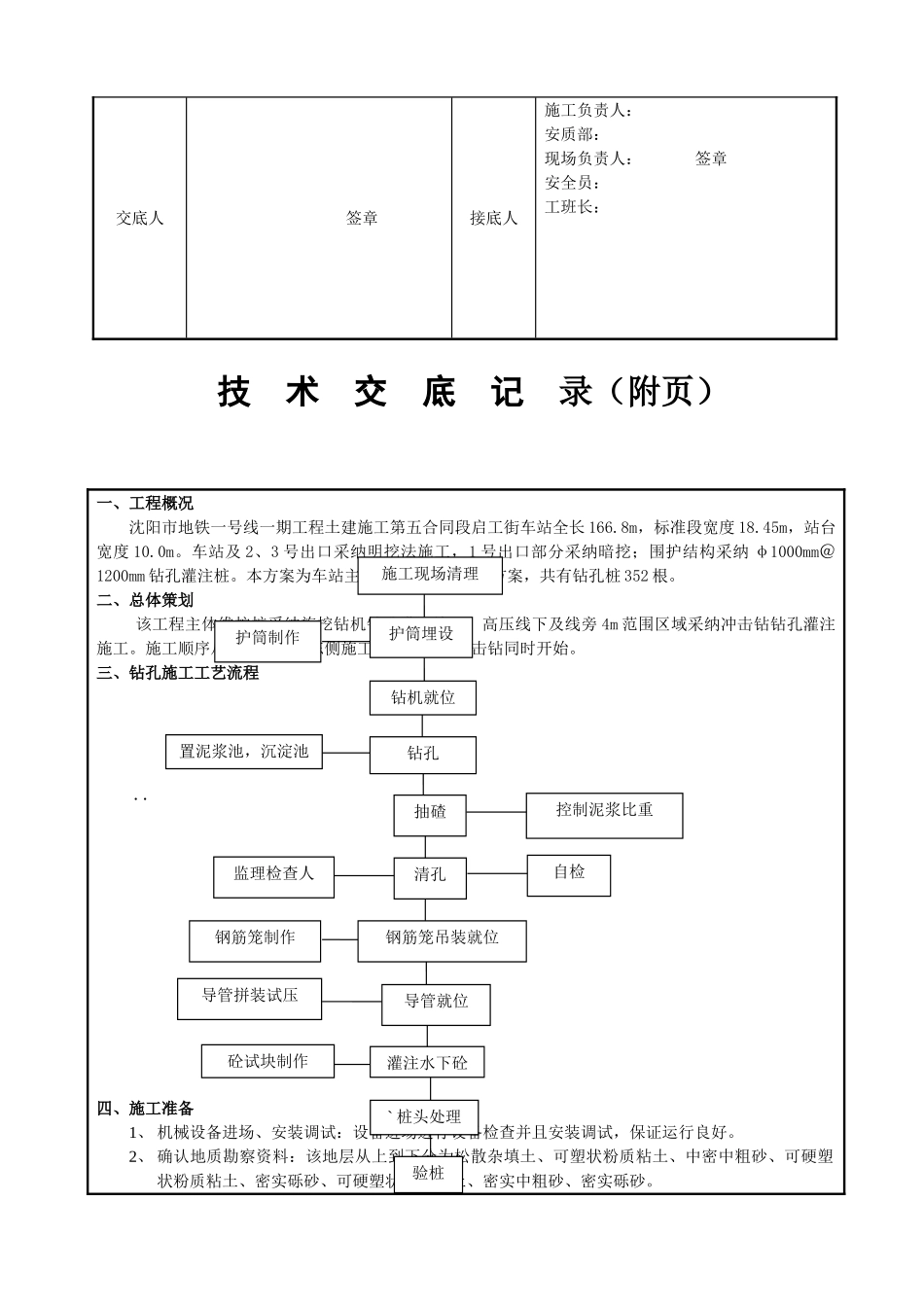

技 术 交 底 记 录工程名称沈阳地铁一号线第五合同段分部(分项)工 程围护桩结构交底项目钻孔灌注桩图纸名称图 号第一分册主体维护结构图纸1.工期及主要工作量;构造、尺寸、界限要求:见附图2. 主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)闪光对焊机 UNI-75 1 台 套丝机 SA16—40 1 台沟通电焊机 ZDHJ-Ⅱ 8 台 钢筋弯曲机 WJ40-1 2 台 钢筋切断机 GJ5-40 1 台 钢筋除锈调直机 GTJ4-14 1 台旋挖钻 SYR220C 1 台 30 型冲击钻 1 台3.技术要求和质量标准:见附页4.施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号)见附页附 图见附页交底人 签章接底人施工负责人:安质部:现场负责人: 签章安全员:工班长: 技 术 交 底 记 录(附页)一、工程概况沈阳市地铁一号线一期工程土建施工第五合同段启工街车站全长 166.8m,标准段宽度 18.45m,站台宽度 10.0m。车站及 2、3 号出口采纳明挖法施工,1 号出口部分采纳暗挖;围护结构采纳 φ1000mm@1200mm 钻孔灌注桩。本方案为车站主体围护结构段施工方案,共有钻孔桩 352 根。二、总体策划该工程主体维护桩采纳旋挖钻机钻孔灌注施工,高压线下及线旁 4m 范围区域采纳冲击钻钻孔灌注施工。施工顺序从车站西侧向东侧施工。旋挖钻和冲击钻同时开始。三、钻孔施工工艺流程..四、施工准备1、 机械设备进场、安装调试:设备进场进行设备检查并且安装调试,保证运行良好。2、 确认地质勘察资料:该地层从上到下分为松散杂填土、可塑状粉质粘土、中密中粗砂、可硬塑状粉质粘土、密实砾砂、可硬塑状粉质粘土、密实中粗砂、密实砾砂。施工现场清理护筒制作护筒埋设钻机就位钻孔置泥浆池,沉淀池抽碴清孔控制泥浆比重自检钢筋笼吊装就位钢筋笼制作导管就位导管拼装试压砼试块制作灌注水下砼` 桩头处理验桩监理检查人3、 钻机选择:根据施工图纸要求确定钻头直径一般比钻孔规定直径小 1cm—2cm。确保不会有过大充盈系数。据土质的松软程度选用不同类型的钻机。该工程选短螺旋钻头和捞砂钻头。4、 施工用的泥浆池、泥浆管、泥浆比重计、探孔仪、钢尺等准备好。五、施工方法1、场地清理:场地平整,清理洁净,满足机械顺畅施工。2、桩位放线、浆池开挖:依据设计文件对桩位进行放样,并仔细核对复查。同时,制作泥浆池:泥浆池采纳钢板制作,尺寸为深 1m,长 9m,宽 5m,。3、...
