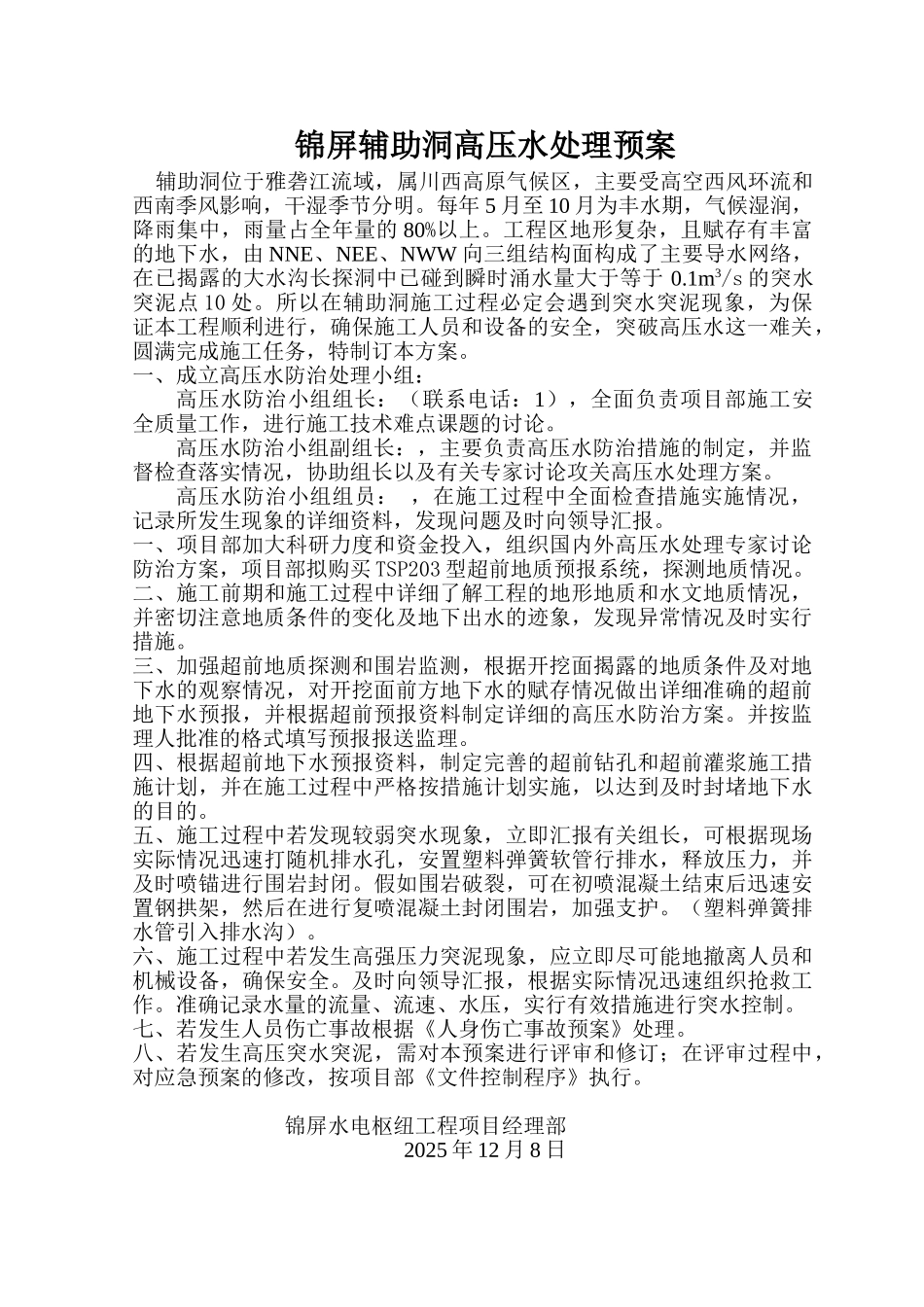

锦屏水电枢纽辅助洞工程 高压水处理预案编制: 复核: 审批: 锦屏项目经理部二○○三年十二月锦屏辅助洞高压水处理预案 辅助洞位于雅砻江流域,属川西高原气候区,主要受高空西风环流和西南季风影响,干湿季节分明
每年 5 月至 10 月为丰水期,气候湿润,降雨集中,雨量占全年量的 80%以上
工程区地形复杂,且赋存有丰富的地下水,由 NNE、NEE、NWW 向三组结构面构成了主要导水网络,在已揭露的大水沟长探洞中已碰到瞬时涌水量大于等于 0
1m3/s 的突水突泥点 10 处
所以在辅助洞施工过程必定会遇到突水突泥现象,为保证本工程顺利进行,确保施工人员和设备的安全,突破高压水这一难关,圆满完成施工任务,特制订本方案
一、成立高压水防治处理小组:高压水防治小组组长:(联系电话:1),全面负责项目部施工安全质量工作,进行施工技术难点课题的讨论
高压水防治小组副组长:,主要负责高压水防治措施的制定,并监督检查落实情况,协助组长以及有关专家讨论攻关高压水处理方案
高压水防治小组组员: ,在施工过程中全面检查措施实施情况,记录所发生现象的详细资料,发现问题及时向领导汇报
一、项目部加大科研力度和资金投入,组织国内外高压水处理专家讨论防治方案,项目部拟购买 TSP203 型超前地质预报系统,探测地质情况
二、施工前期和施工过程中详细了解工程的地形地质和水文地质情况,并密切注意地质条件的变化及地下出水的迹象,发现异常情况及时实行措施
三、加强超前地质探测和围岩监测,根据开挖面揭露的地质条件及对地下水的观察情况,对开挖面前方地下水的赋存情况做出详细准确的超前地下水预报,并根据超前预报资料制定详细的高压水防治方案
并按监理人批准的格式填写预报报送监理
四、根据超前地下水预报资料,制定完善的超前钻孔和超前灌浆施工措施计划,并在施工过程中严格按措施计划实施,以达到及时封堵地下水的目的
五、施工过程中
