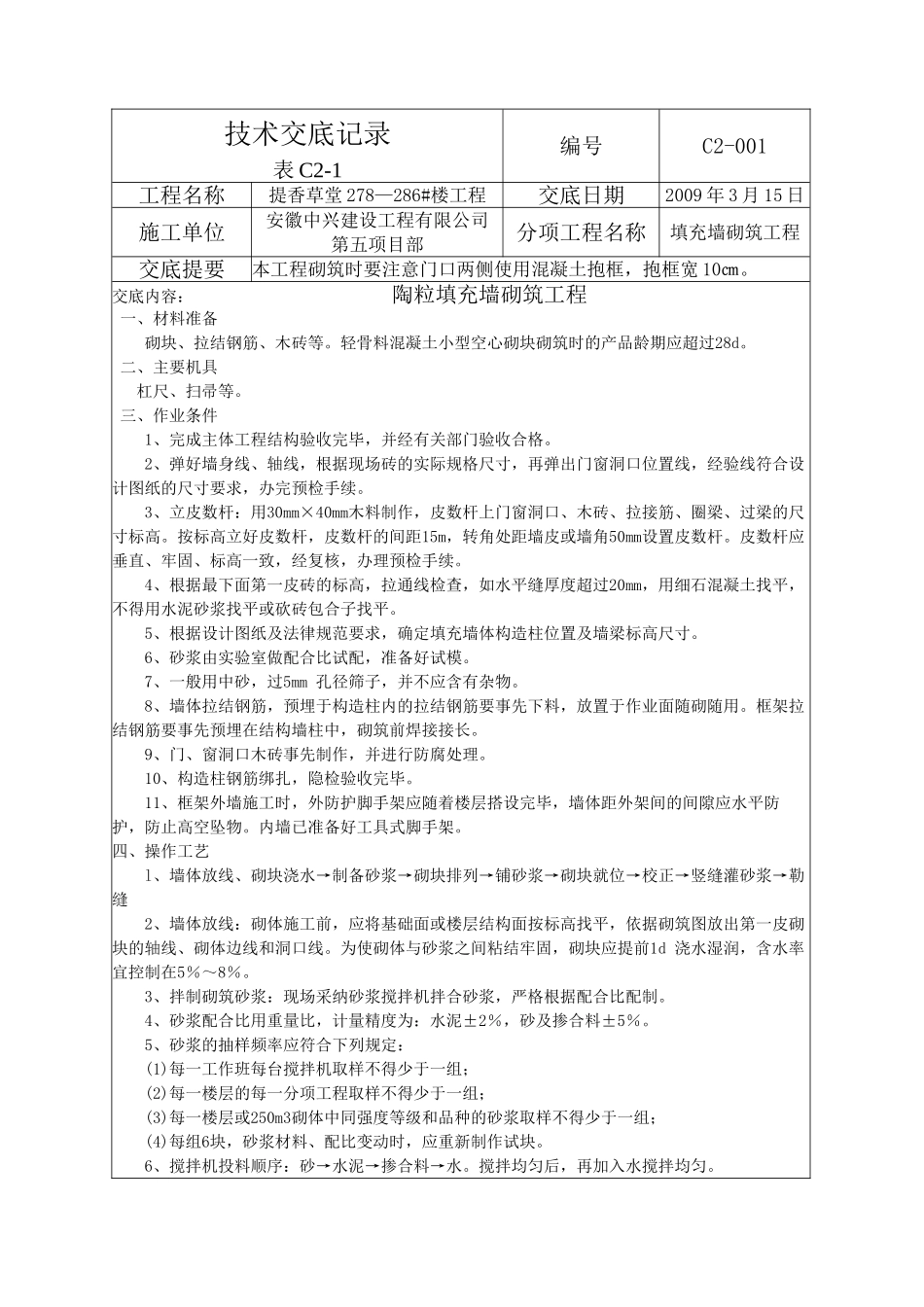

技术交底记录表 C2-1编号C2-001工程名称提香草堂 278—286#楼工程交底日期2009 年 3 月 15 日施工单位安徽中兴建设工程有限公司第五项目部分项工程名称填充墙砌筑工程交底提要本工程砌筑时要注意门口两侧使用混凝土抱框,抱框宽 10㎝
交底内容: 陶粒填充墙砌筑工程 一、材料准备 砌块、拉结钢筋、木砖等
轻骨料混凝土小型空心砌块砌筑时的产品龄期应超过28d
二、主要机具 杠尺、扫帚等
三、作业条件 1、完成主体工程结构验收完毕,并经有关部门验收合格
2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续
3、立皮数杆:用30mm×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高

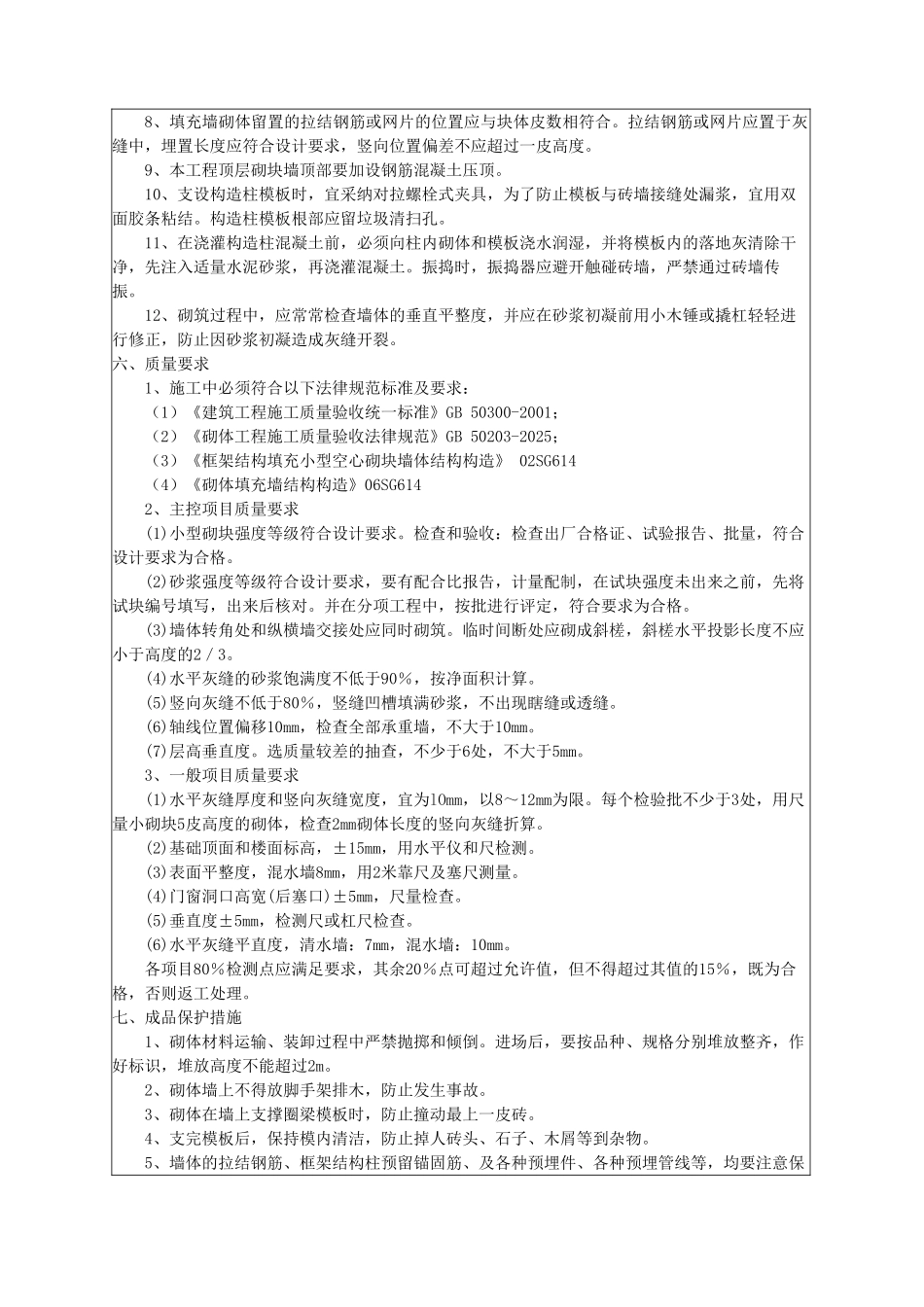

按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续
4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平或砍砖包合子找平
5、根据设计图纸及法律规范要求,确定填充墙体构造柱位置及墙梁标高尺寸
6、砂浆由实验室做配合比试配,准备好试模
7、一般用中砂,过5mm 孔径筛子,并不应含有杂物
8、墙体拉结钢筋,预埋于构造柱内的拉结钢筋要事先下料,放置于作业面随砌随用
框架拉结钢筋要事先预埋在结构墙柱中,砌筑前焊接接长
9、门、窗洞口木砖事先制作,并进行防腐处理
10、构造柱钢筋绑扎,隐检验收完毕
11、框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应水平防护,防止高空坠物
内墙已准备好工具式脚手架
四、操作工艺 l、墙体放线、砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→竖缝灌砂浆→勒缝 2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据
