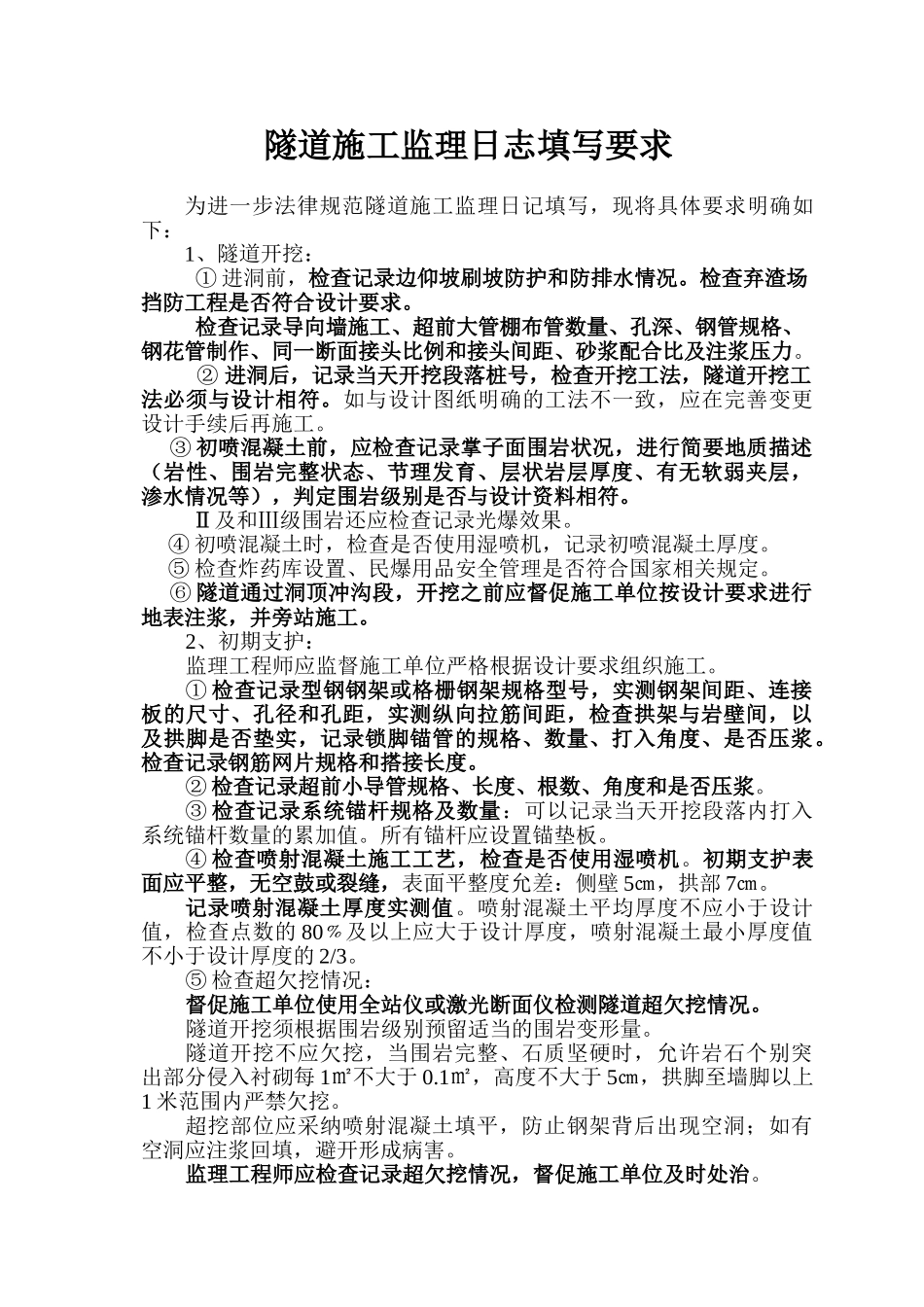

隧道施工监理日志填写要求为进一步法律规范隧道施工监理日记填写,现将具体要求明确如下:1、隧道开挖:① 进洞前,检查记录边仰坡刷坡防护和防排水情况
检查弃渣场挡防工程是否符合设计要求
检查记录导向墙施工、超前大管棚布管数量、孔深、钢管规格、钢花管制作、同一断面接头比例和接头间距、砂浆配合比及注浆压力
② 进洞后,记录当天开挖段落桩号,检查开挖工法,隧道开挖工法必须与设计相符
如与设计图纸明确的工法不一致,应在完善变更设计手续后再施工
③ 初喷混凝土前,应检查记录掌子面围岩状况,进行简要地质描述(岩性、围岩完整状态、节理发育、层状岩层厚度、有无软弱夹层,渗水情况等),判定围岩级别是否与设计资料相符
Ⅱ 及和Ⅲ级围岩还应检查记录光爆效果
④ 初喷混凝土时,检查是否使用湿喷机,记录初喷混凝土厚度
⑤ 检查炸药库设置、民爆用品安全管理是否符合国家相关规定
⑥ 隧道通过洞顶冲沟段,开挖之前应督促施工单位按设计要求进行地表注浆,并旁站施工
2、初期支护:监理工程师应监督施工单位严格根据设计要求组织施工
① 检查记录型钢钢架或格栅钢架规格型号,实测钢架间距、连接板的尺寸、孔径和孔距,实测纵向拉筋间距,检查拱架与岩壁间,以及拱脚是否垫实,记录锁脚锚管的规格、数量、打入角度、是否压浆
检查记录钢筋网片规格和搭接长度
② 检查记录超前小导管规格、长度、根数、角度和是否压浆
③ 检查记录系统锚杆规格及数量:可以记录当天开挖段落内打入系统锚杆数量的累加值
所有锚杆应设置锚垫板
④ 检查喷射混凝土施工工艺,检查是否使用湿喷机
初期支护表面应平整,无空鼓或裂缝,表面平整度允差:侧壁 5㎝,拱部 7㎝
记录喷射混凝土厚度实测值
喷射混凝土平均厚度不应小于设计值,检查点数的 80﹪及以上应大于设计厚度,喷射混凝土最小厚度值不小于设计厚度的 2/3

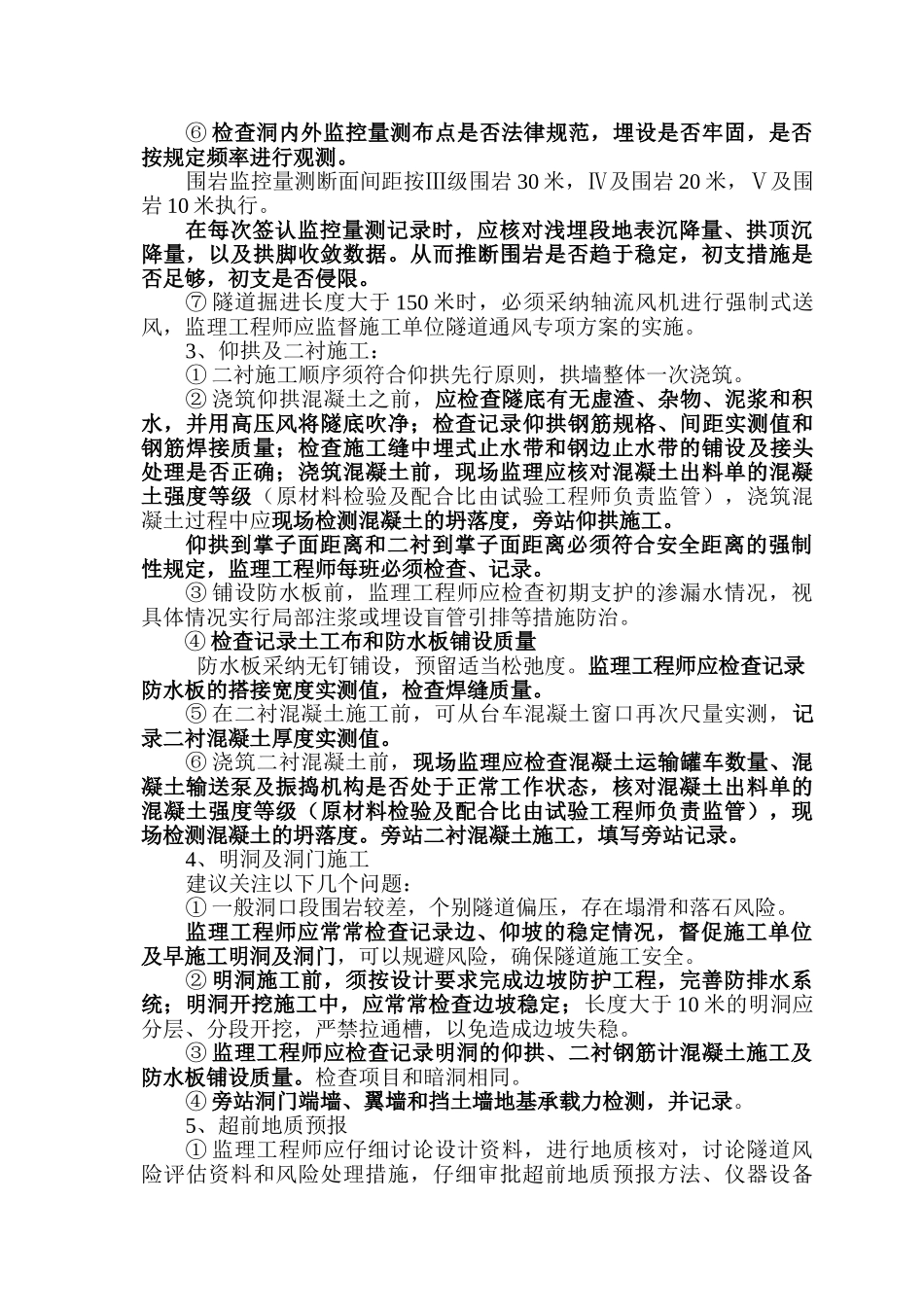

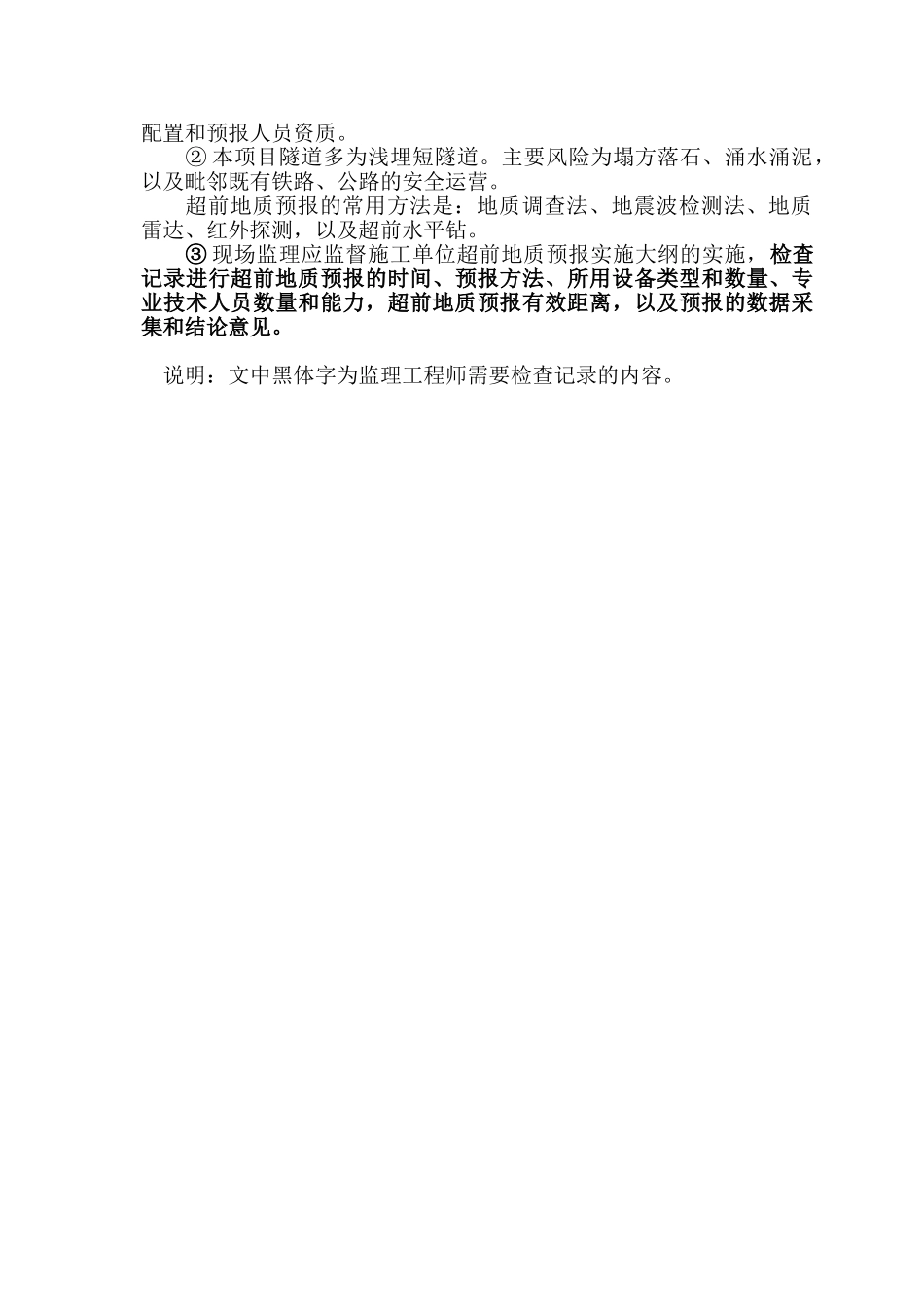

⑤ 检查超欠挖情况: 督促施工单位使用全站仪或激光断
