隧道监控量测技术交底书编制单位:中铁大桥局五公司赣龙铁路工程指挥部工序名称隧道监控量测日期2025 年 11 月 1、监控量测的目的把量测结果反映到设计施工中的目的,首先是确认施工的安全性,其次是提高工程的经济性
通过施工现场监控量测监视围岩变化,掌握支护结构在施工过程的力学状态和稳定程度,确保施工安全
为确定二次衬砌和仰拱施作时机,了解和掌握围岩变化规律, 评价和修改支护参数及施工方法
为最终稳定时间等提供信息依据,并为以后设计、施工积累资料
因此必须加强围岩及支护的施工监控量测工作,并贯穿于施工全过程
其目的是:1
1、提供监控设计的依据和信息
掌握围岩力学形态的变化和规律,掌握支护的工作状态
于了解围岩稳定状态和支护、衬砌可靠程度,确保施工安全及结构的长期稳定性
为围岩级别变更、初期支护和二次衬砌的参数调整提供依据,是实现信息化施工不可缺少的工序,是直接为设计和施工决策服务的
2、指导施工,预报险情
作出工程预报,确立施工对策,做到监视险情、安全施工
3、验证支护结构型式、支护参数的合理性,对支护结构、施工方法的合理性及其安全性作出评价及建议,为确定二次支护时间提供科学依据
2、监控量测的内容及方法2

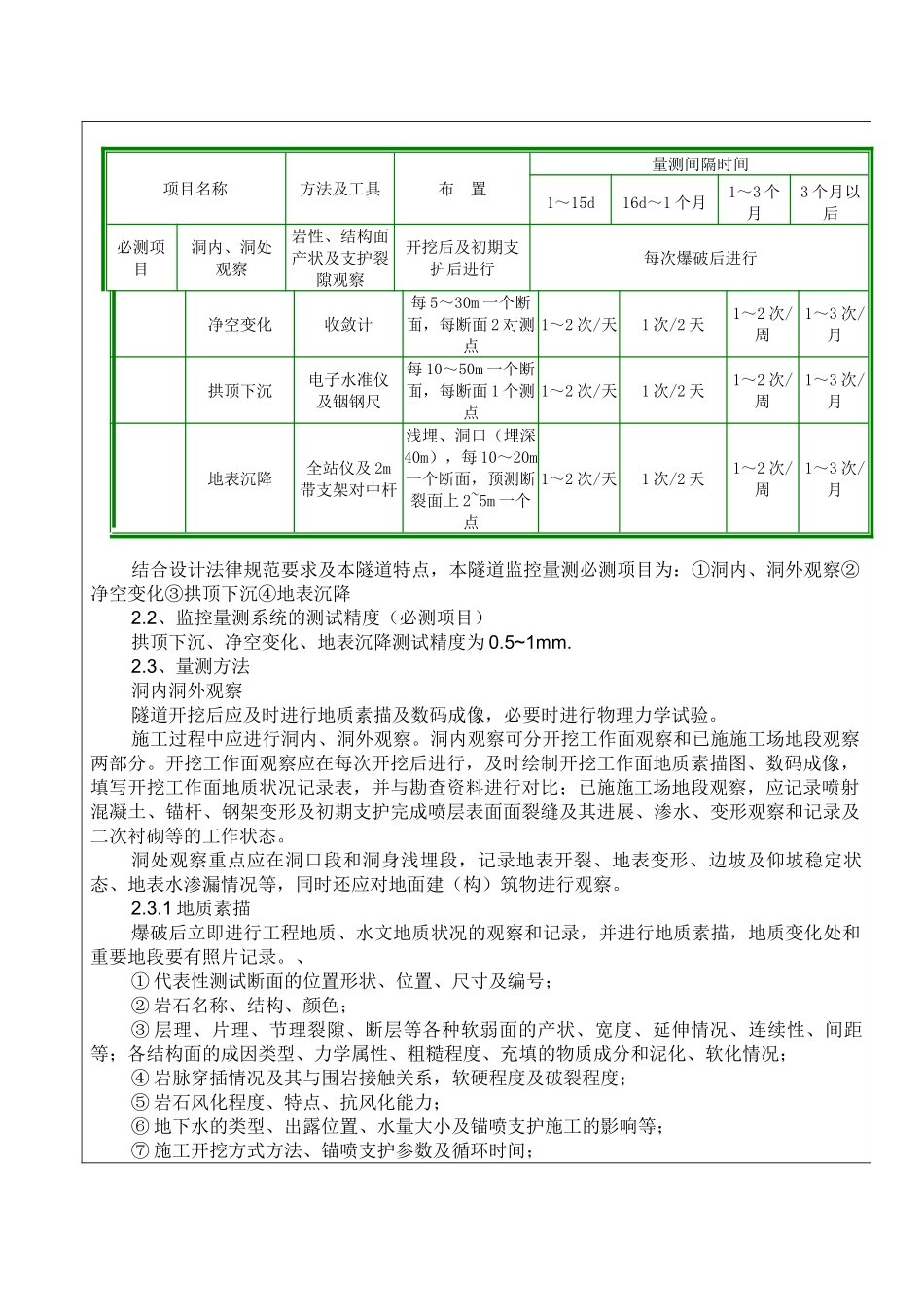

1、量测的内容及方法见表 2
1 结合设计法律规范要求及本隧道特点,本隧道监控量测必测项目为:①洞内、洞外观察②净空变化③拱顶下沉④地表沉降2
2、监控量测系统的测试精度(必测项目)拱顶下沉、净空变化、地表沉降测试精度为 0
3、量测方法洞内洞外观察隧道开挖后应及时进行地质素描及数码成像,必要时进行物理力学试验
施工过程中应进行洞内、洞外观察
洞内观察可分开挖工作面观察和已施施工场地段观察两部分

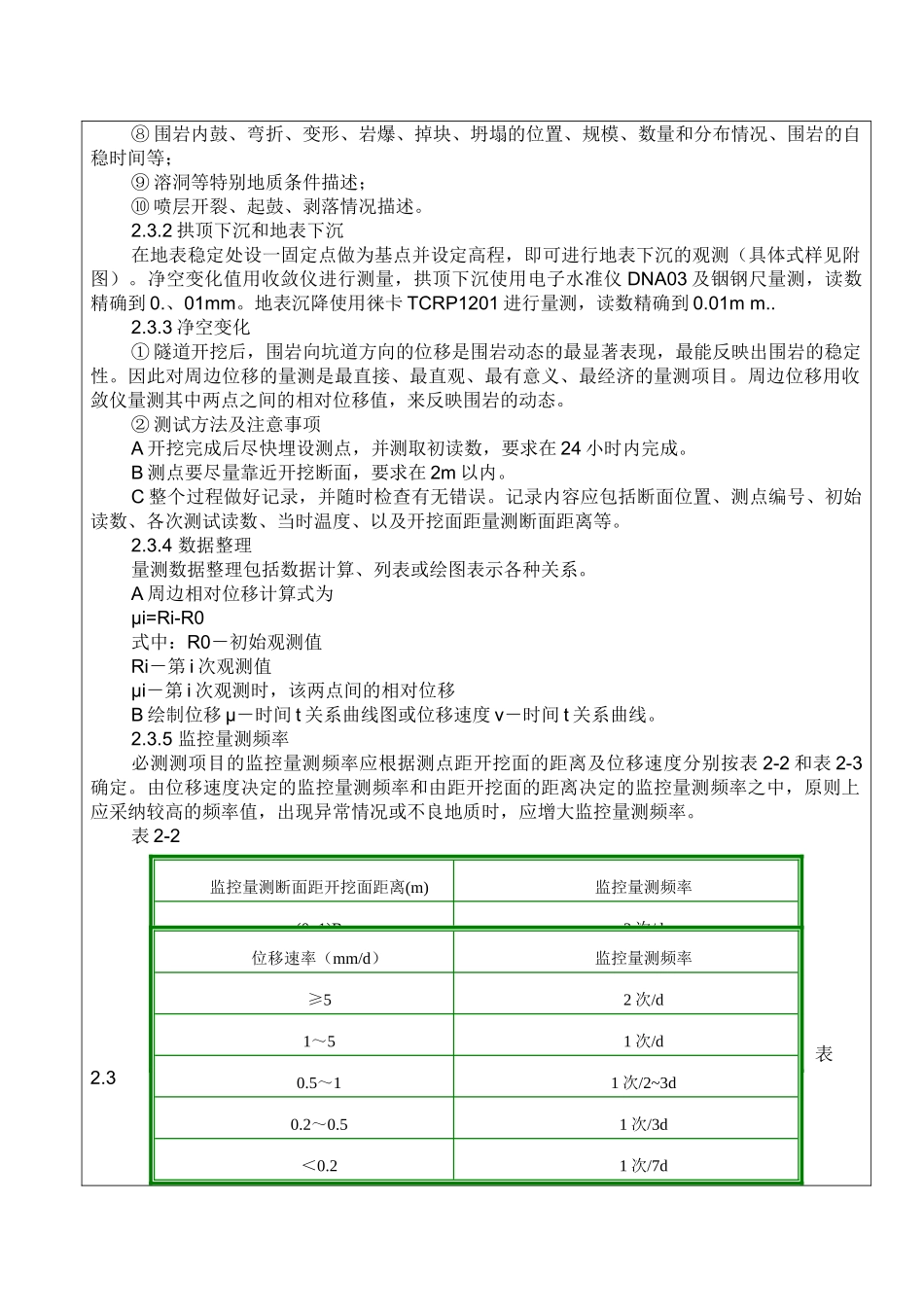

开挖工作面观察应在每次开挖后进行,及时绘制开挖工作面地质素描图、数码成像,填写开挖工作面地质状况记录表,并与勘查资料进行对比;已施施工场地
