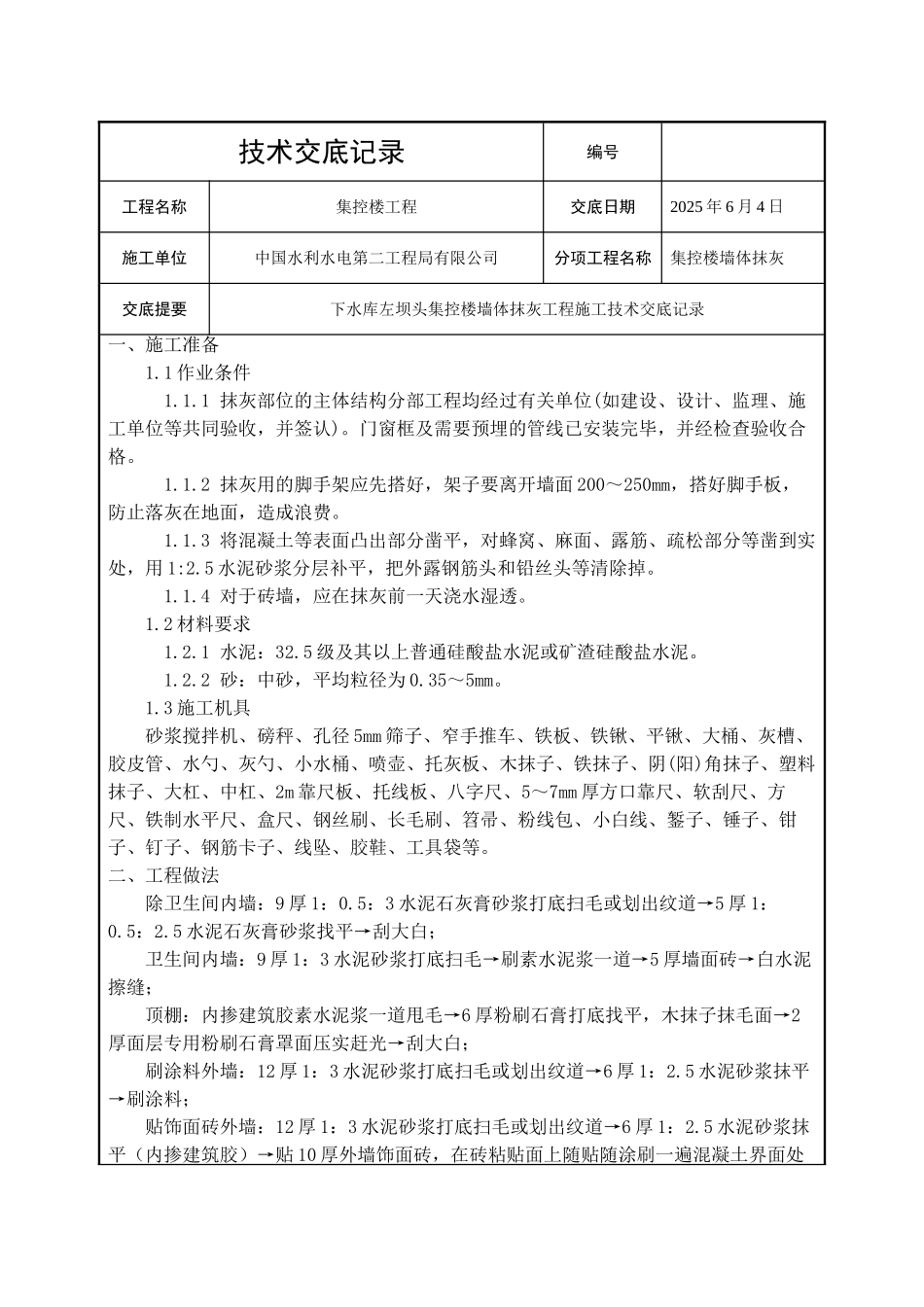

技术交底记录编号工程名称集控楼工程交底日期2025 年 6 月 4 日施工单位中国水利水电第二工程局有限公司分项工程名称集控楼墙体抹灰交底提要下水库左坝头集控楼墙体抹灰工程施工技术交底记录一、施工准备1
1 作业条件1
1 抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)
门窗框及需要预埋的管线已安装完毕,并经检查验收合格
2 抹灰用的脚手架应先搭好,架子要离开墙面 200~250mm,搭好脚手板,防止落灰在地面,造成浪费
3 将混凝土等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2
5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4 对于砖墙,应在抹灰前一天浇水湿透
2 材料要求1
1 水泥:32
5 级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥
2 砂:中砂,平均粒径为 0
35~5mm
3 施工机具砂浆搅拌机、磅秤、孔径 5mm 筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等

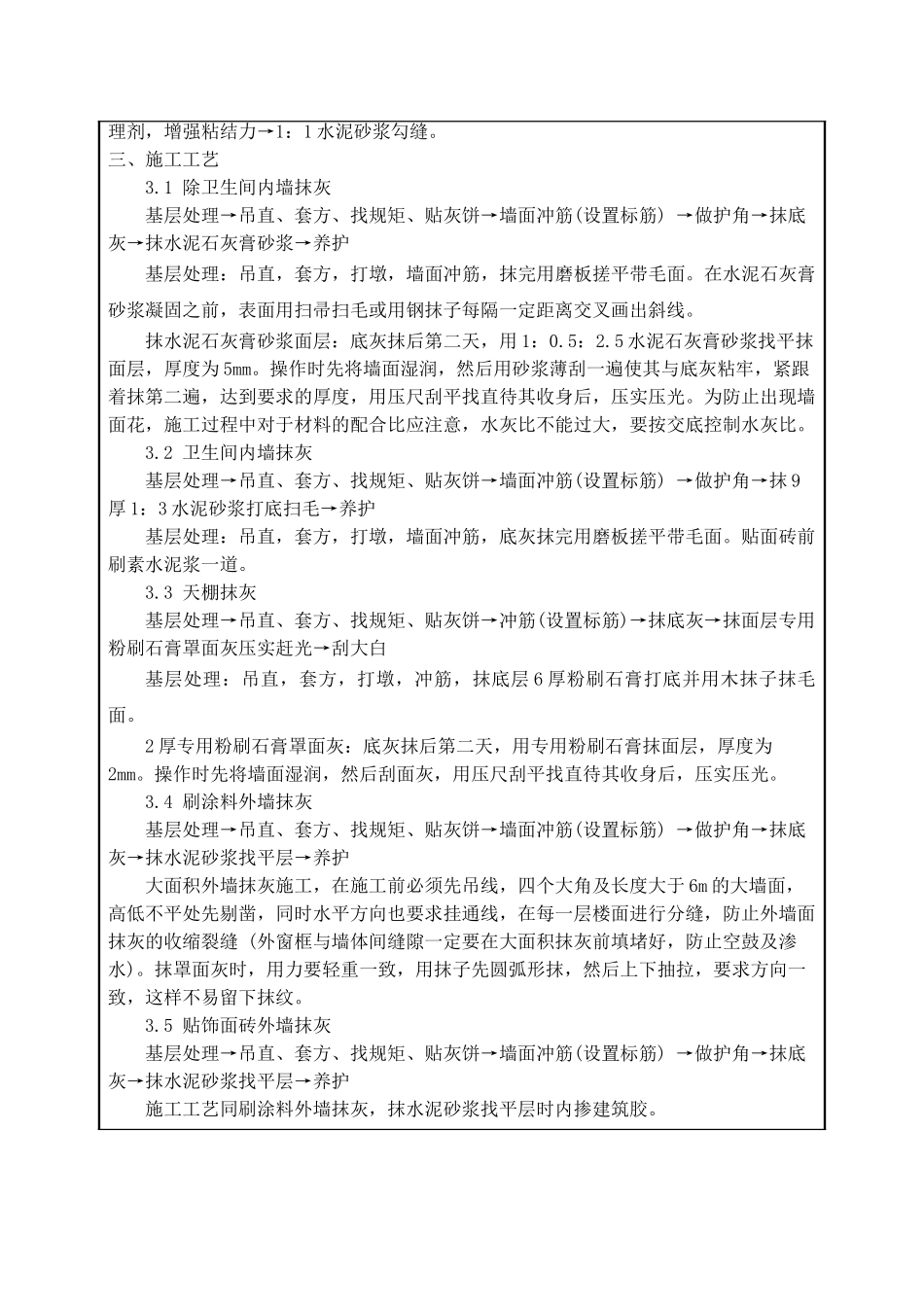

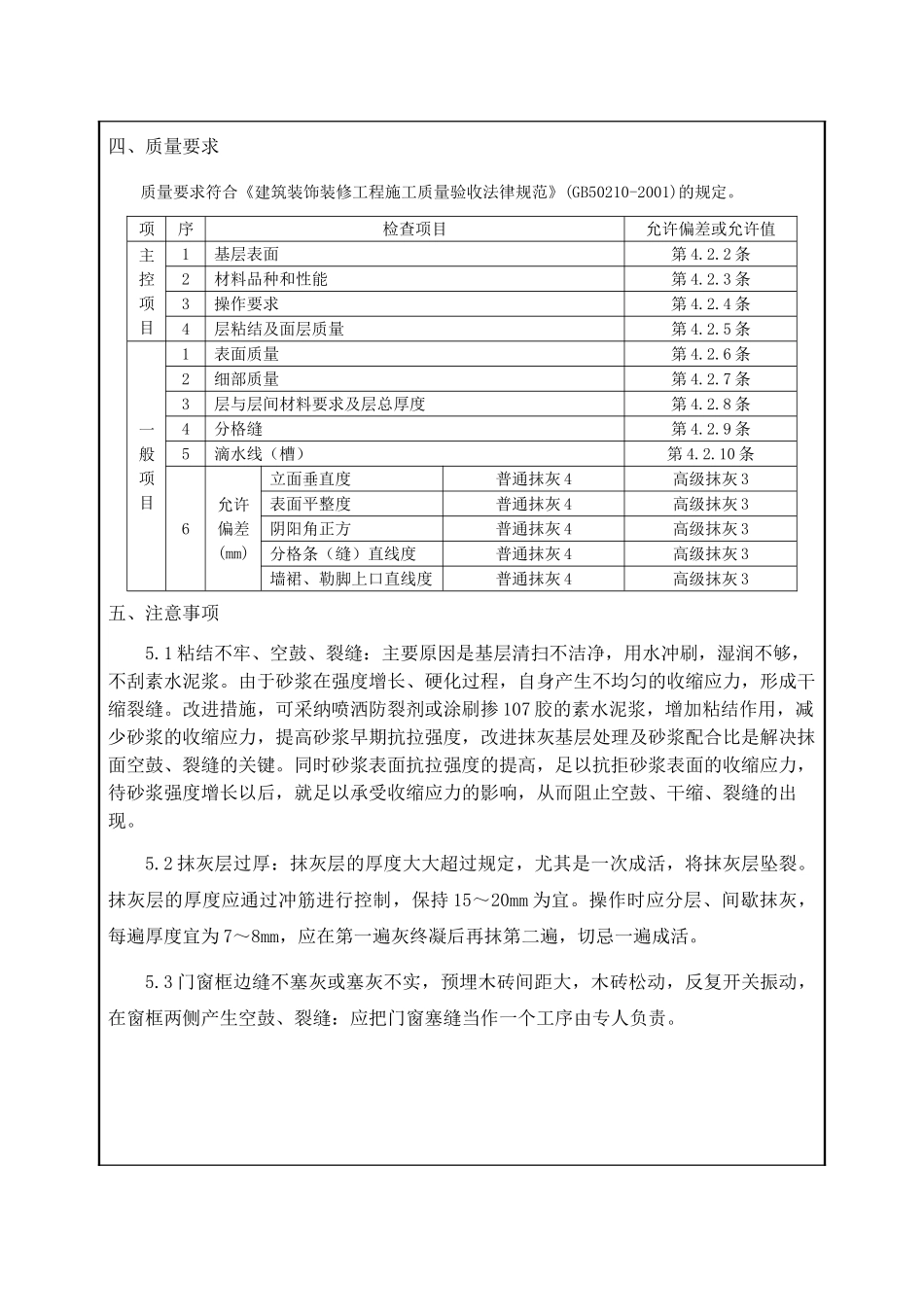

二、工程做法除卫生间内墙:9 厚 1:0
5:3 水泥石灰膏砂浆打底扫毛或划出纹道→5 厚 1:0
5 水泥石灰膏砂浆找平→刮大白;卫生间内墙:9 厚 1:3 水泥砂浆打底扫毛→刷素水泥浆一道→5 厚墙面砖→白水泥擦缝;顶棚:内掺建筑胶素水泥浆一道甩毛→6 厚粉刷石膏打底找平,木抹子抹毛面→2厚面层专用粉刷石膏罩面压实赶光→刮大白;刷涂料外墙:12 厚 1:3 水泥砂浆打底扫毛或划出纹道→6 厚 1:2
