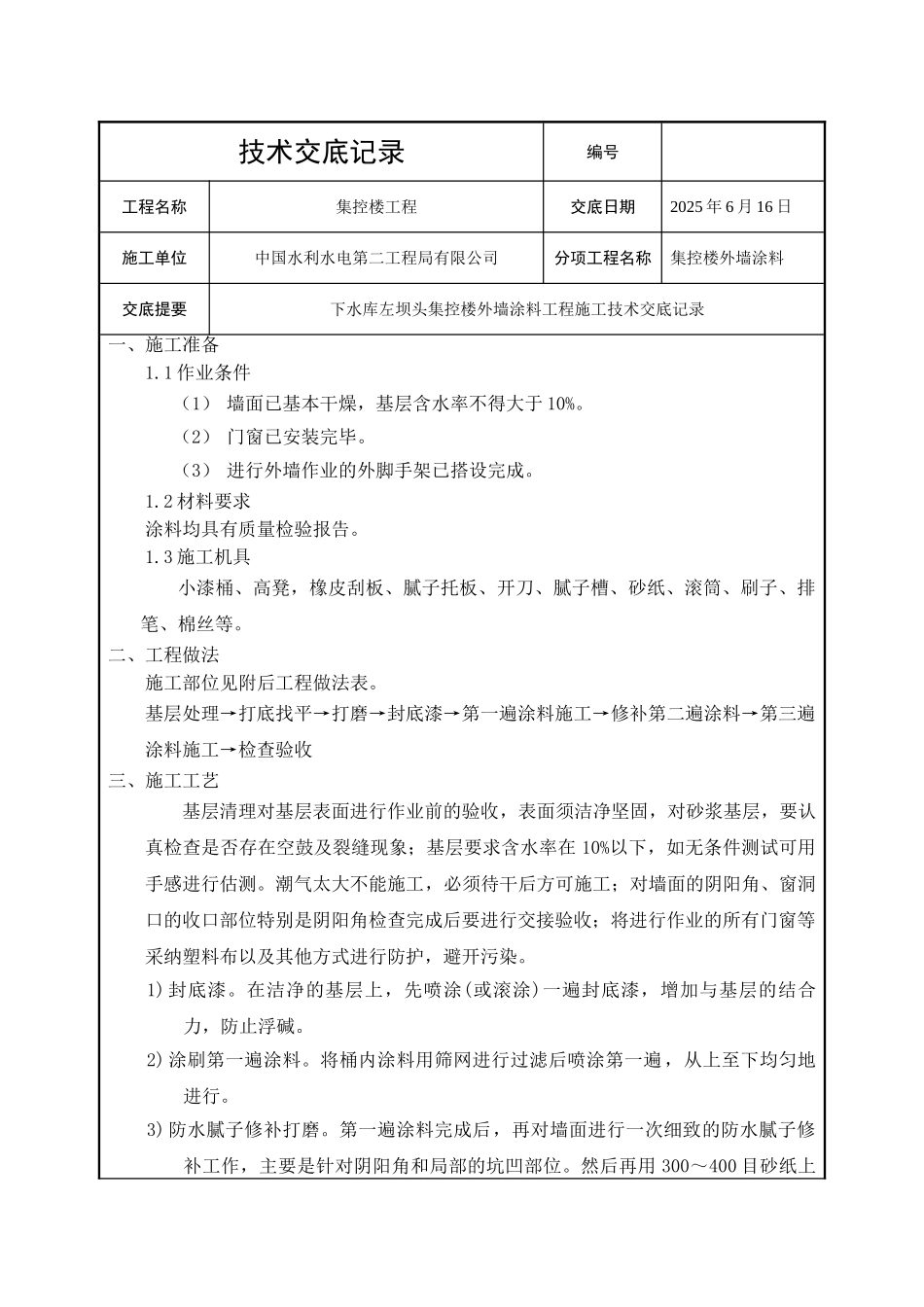

技术交底记录编号工程名称集控楼工程交底日期2025 年 6 月 16 日施工单位中国水利水电第二工程局有限公司分项工程名称集控楼外墙涂料交底提要下水库左坝头集控楼外墙涂料工程施工技术交底记录一、施工准备1
1 作业条件(1) 墙面已基本干燥,基层含水率不得大于 10%
(2) 门窗已安装完毕
(3) 进行外墙作业的外脚手架已搭设完成
2 材料要求涂料均具有质量检验报告
3 施工机具小漆桶、高凳,橡皮刮板、腻子托板、开刀、腻子槽、砂纸、滚筒、刷子、排笔、棉丝等
二、工程做法施工部位见附后工程做法表
基层处理→打底找平→打磨→封底漆→第一遍涂料施工→修补第二遍涂料→第三遍涂料施工→检查验收三、施工工艺基层清理对基层表面进行作业前的验收,表面须洁净坚固,对砂浆基层,要认真检查是否存在空鼓及裂缝现象;基层要求含水率在 10%以下,如无条件测试可用手感进行估测
潮气太大不能施工,必须待干后方可施工;对墙面的阴阳角、窗洞口的收口部位特别是阴阳角检查完成后要进行交接验收;将进行作业的所有门窗等采纳塑料布以及其他方式进行防护,避开污染
1) 封底漆
在洁净的基层上,先喷涂(或滚涂)一遍封底漆,增加与基层的结合力,防止浮碱
2) 涂刷第一遍涂料
将桶内涂料用筛网进行过滤后喷涂第一遍,从上至下均匀地进行
3) 防水腻子修补打磨
第一遍涂料完成后,再对墙面进行一次细致的防水腻子修补工作,主要是针对阴阳角和局部的坑凹部位
然后再用 300~400 目砂纸上下左右均匀打磨,手感效果良好即可
4) 第二遍涂抹
喷涂同第一遍
5) 第三遍涂抹
检查第二遍喷涂对墙面所出现的缺陷及时修改和处理 ,进行第三遍喷涂
6) 检查验收
对完成后的墙面涂料进行彻底的检查,重点检查阴阳角及门窗洞口无误后报验收
7) 涂料清理
将楼层内所有的涂料及防护采纳的材料及时清理出现场,并将遗漏的涂料进行清理做好现场文明
