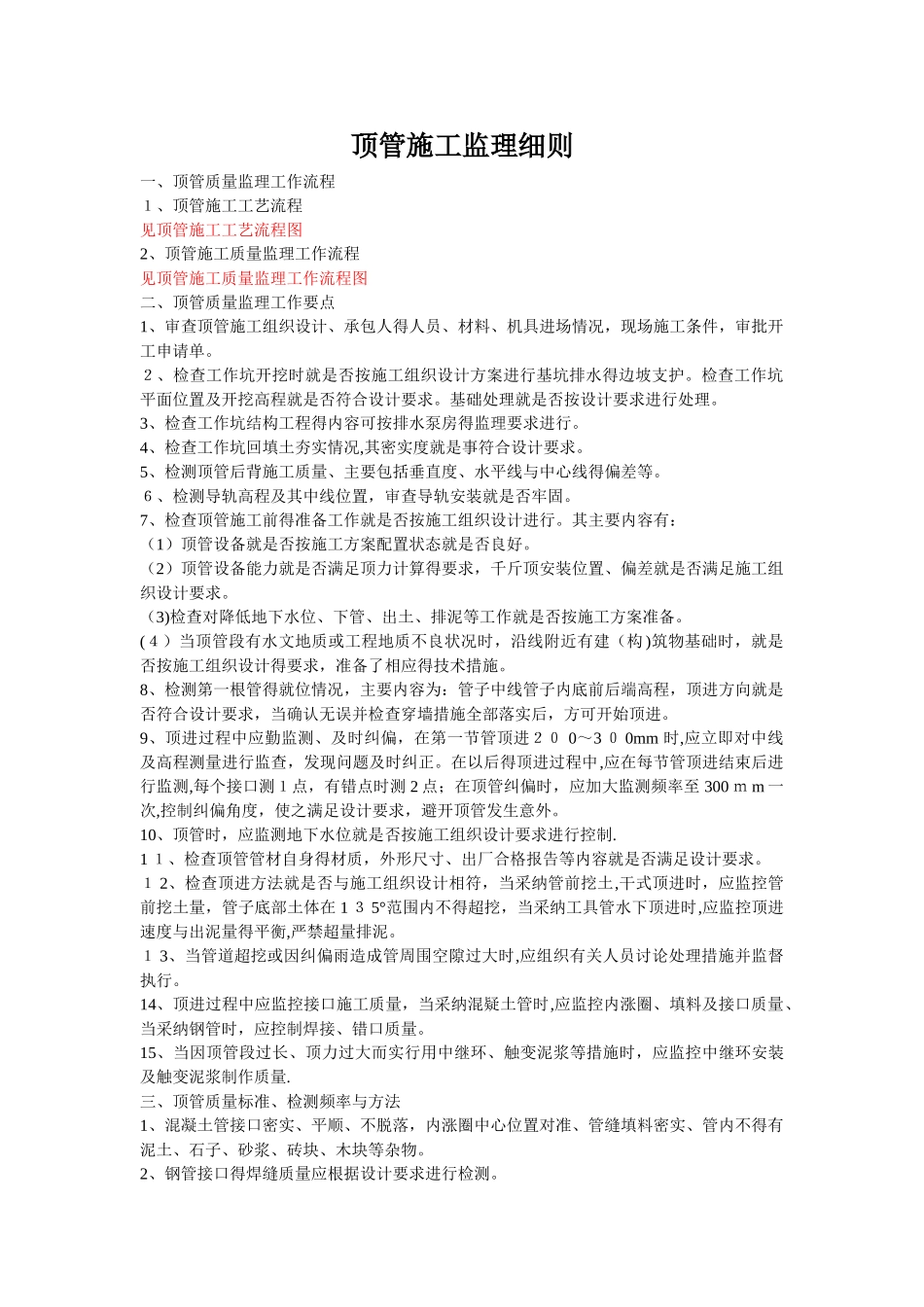

顶管施工监理细则一、顶管质量监理工作流程1、顶管施工工艺流程见顶管施工工艺流程图2、顶管施工质量监理工作流程见顶管施工质量监理工作流程图二、顶管质量监理工作要点1、审查顶管施工组织设计、承包人得人员、材料、机具进场情况,现场施工条件,审批开工申请单
2、检查工作坑开挖时就是否按施工组织设计方案进行基坑排水得边坡支护
检查工作坑平面位置及开挖高程就是否符合设计要求
基础处理就是否按设计要求进行处理
3、检查工作坑结构工程得内容可按排水泵房得监理要求进行
4、检查工作坑回填土夯实情况,其密实度就是事符合设计要求
5、检测顶管后背施工质量、主要包括垂直度、水平线与中心线得偏差等
6、检测导轨高程及其中线位置,审查导轨安装就是否牢固
7、检查顶管施工前得准备工作就是否按施工组织设计进行
其主要内容有:(1)顶管设备就是否按施工方案配置状态就是否良好
(2)顶管设备能力就是否满足顶力计算得要求,千斤顶安装位置、偏差就是否满足施工组织设计要求
(3)检查对降低地下水位、下管、出土、排泥等工作就是否按施工方案准备
(4)当顶管段有水文地质或工程地质不良状况时,沿线附近有建(构 )筑物基础时,就是否按施工组织设计得要求,准备了相应得技术措施
8、检测第一根管得就位情况,主要内容为:管子中线管子内底前后端高程,顶进方向就是否符合设计要求,当确认无误并检查穿墙措施全部落实后,方可开始顶进
9、顶进过程中应勤监测、及时纠偏,在第一节管顶进20 0~3 0 0mm 时,应立即对中线及高程测量进行监查,发现问题及时纠正
在以后得顶进过程中,应在每节管顶进结束后进行监测,每个接口测1点,有错点时测 2 点;在顶管纠偏时,应加大监测频率至 300 m m 一次,控制纠偏角度,使之满足设计要求,避开顶管发生意外
10、顶管时,应监测地下水位就是否按施工组织设计要求进行控制
1 1、检查顶管管材自身得材质,
