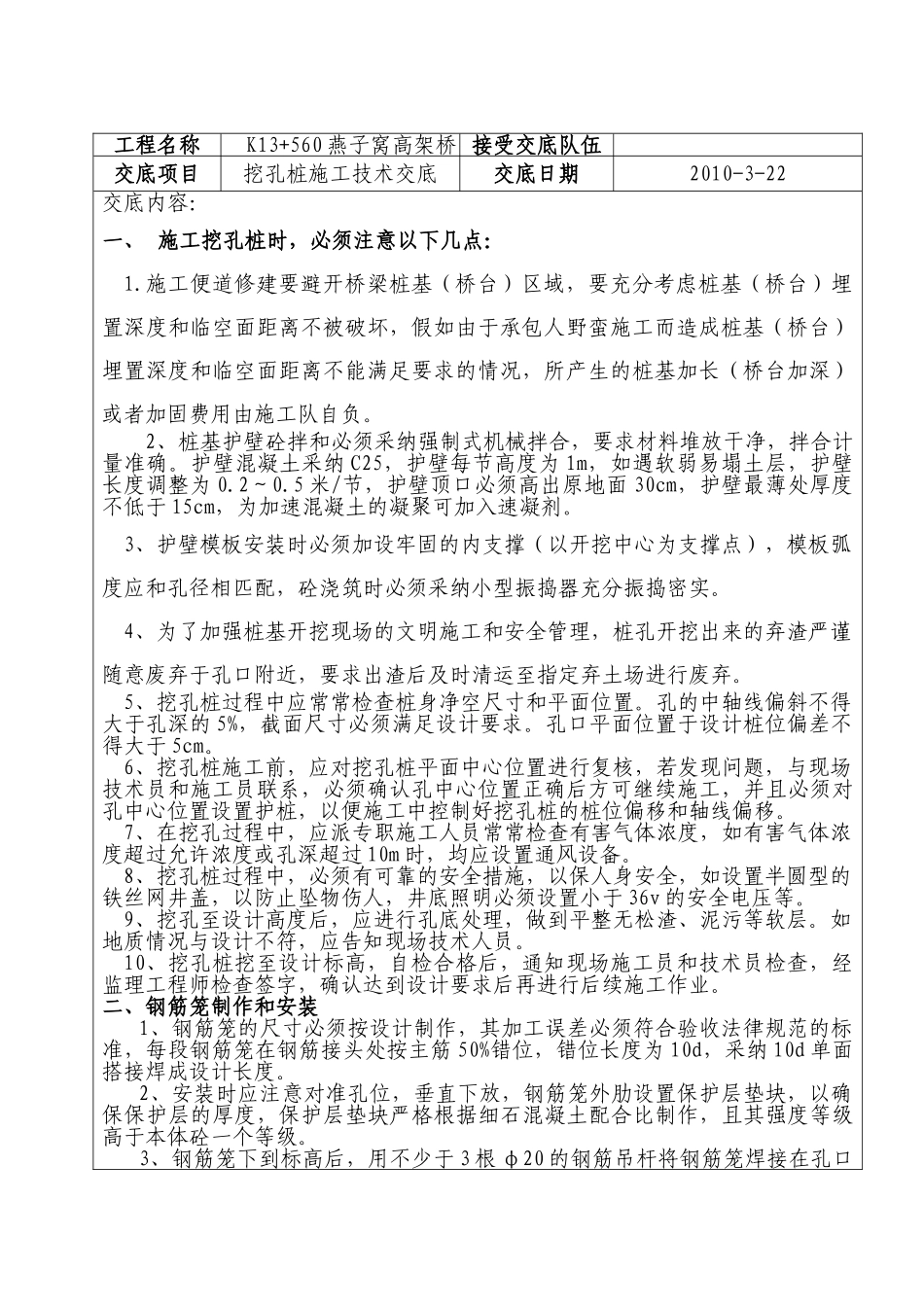

技 术 交 底 记 录 工程名称K13+560 燕子窝高架桥 接受交底队伍交底项目挖孔桩施工技术交底交底日期2010-3-22交底内容:一、 施工挖孔桩时,必须注意以下几点:1
施工便道修建要避开桥梁桩基(桥台)区域,要充分考虑桩基(桥台)埋置深度和临空面距离不被破坏,假如由于承包人野蛮施工而造成桩基(桥台)埋置深度和临空面距离不能满足要求的情况,所产生的桩基加长(桥台加深)或者加固费用由施工队自负
2、桩基护壁砼拌和必须采纳强制式机械拌合,要求材料堆放干净,拌合计量准确
护壁混凝土采纳 C25,护壁每节高度为 1m,如遇软弱易塌土层,护壁长度调整为 0
5 米/节,护壁顶口必须高出原地面 30cm,护壁最薄处厚度不低于 15cm,为加速混凝土的凝聚可加入速凝剂
3、护壁模板安装时必须加设牢固的内支撑(以开挖中心为支撑点),模板弧度应和孔径相匹配,砼浇筑时必须采纳小型振捣器充分振捣密实
4、为了加强桩基开挖现场的文明施工和安全管理,桩孔开挖出来的弃渣严谨随意废弃于孔口附近,要求出渣后及时清运至指定弃土场进行废弃
5、挖孔桩过程中应常常检查桩身净空尺寸和平面位置
孔的中轴线偏斜不得大于孔深的 5%,截面尺寸必须满足设计要求
孔口平面位置于设计桩位偏差不得大于 5cm
6、挖孔桩施工前,应对挖孔桩平面中心位置进行复核,若发现问题,与现场技术员和施工员联系,必须确认孔中心位置正确后方可继续施工,并且必须对孔中心位置设置护桩,以便施工中控制好挖孔桩的桩位偏移和轴线偏移
7、在挖孔过程中,应派专职施工人员常常检查有害气体浓度,如有害气体浓度超过允许浓度或孔深超过 10m 时,均应设置通风设备
8、挖孔桩过程中,必须有可靠的安全措施,以保人身安全,如设置半圆型的铁丝网井盖,以防止坠物伤人,井底照明必须设置小于 36v 的安全电压等
9、挖孔至设计高度后,应进行孔底处理,做到平整
