1-φ1.5米圆管倒虹吸施工方案

1-φ1.5米圆管倒虹吸施工方案_第1页
1/5
1-φ1.5米圆管倒虹吸施工方案_第2页
2/5
1-φ1.5米圆管倒虹吸施工方案_第3页
3/5

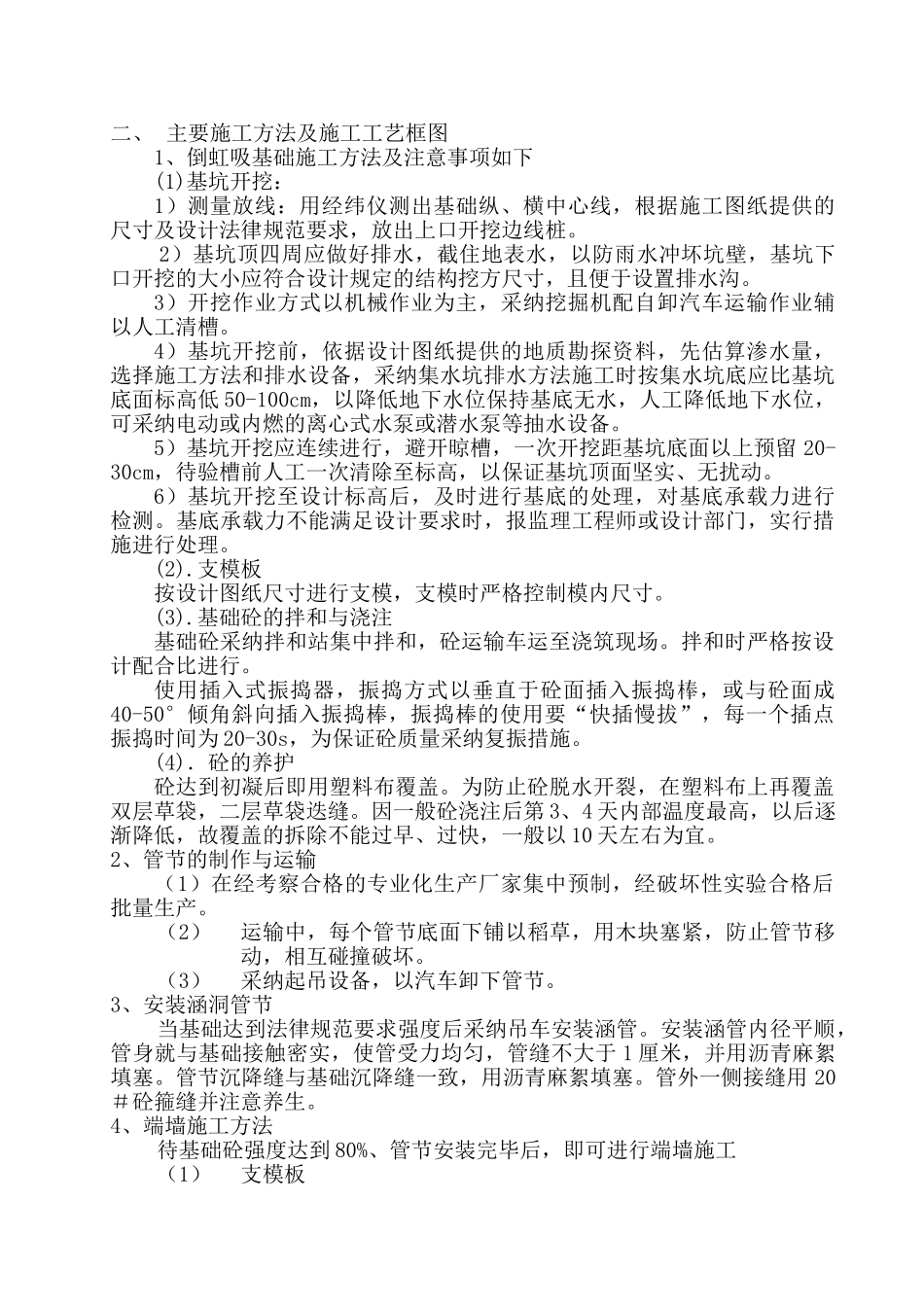

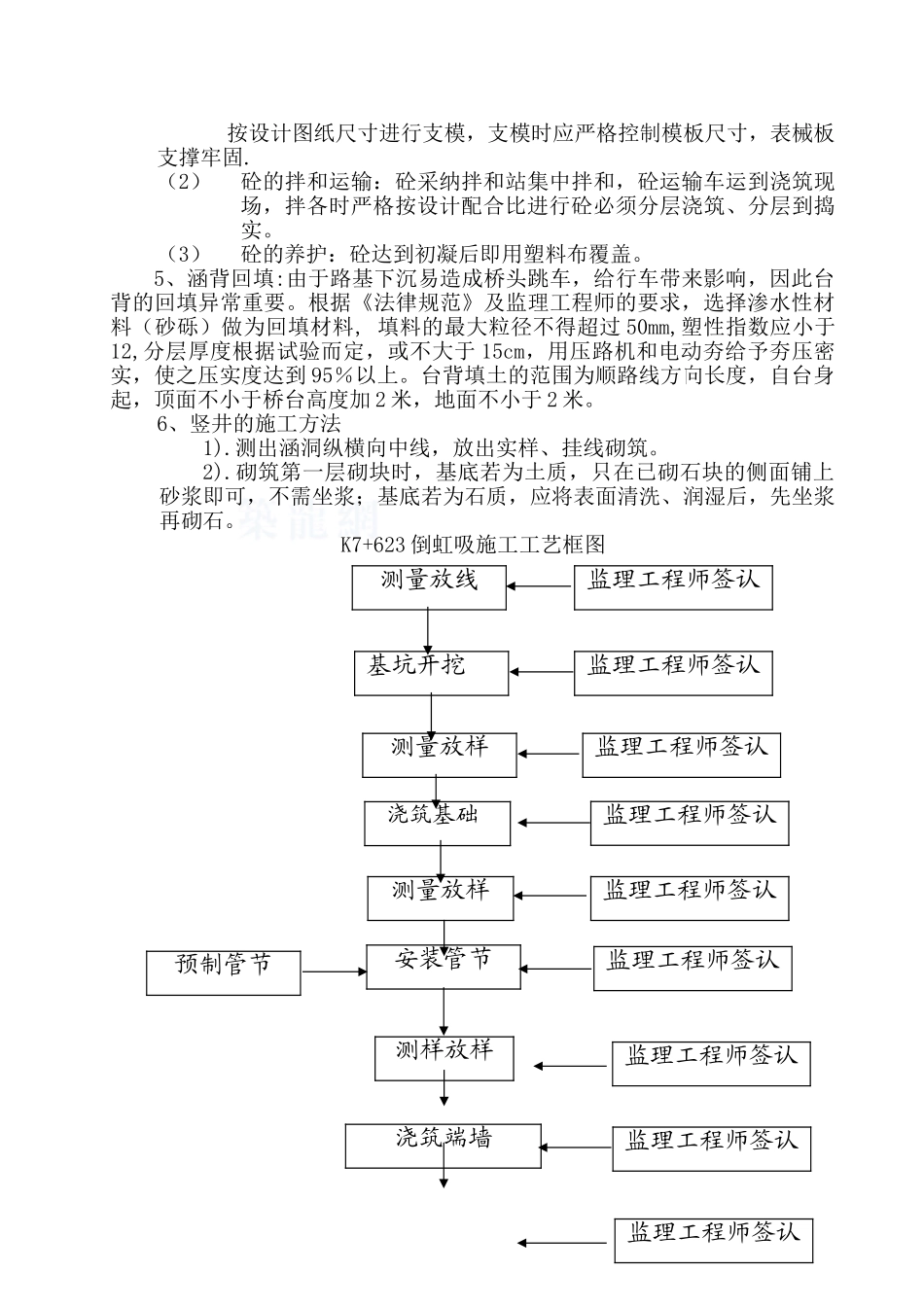

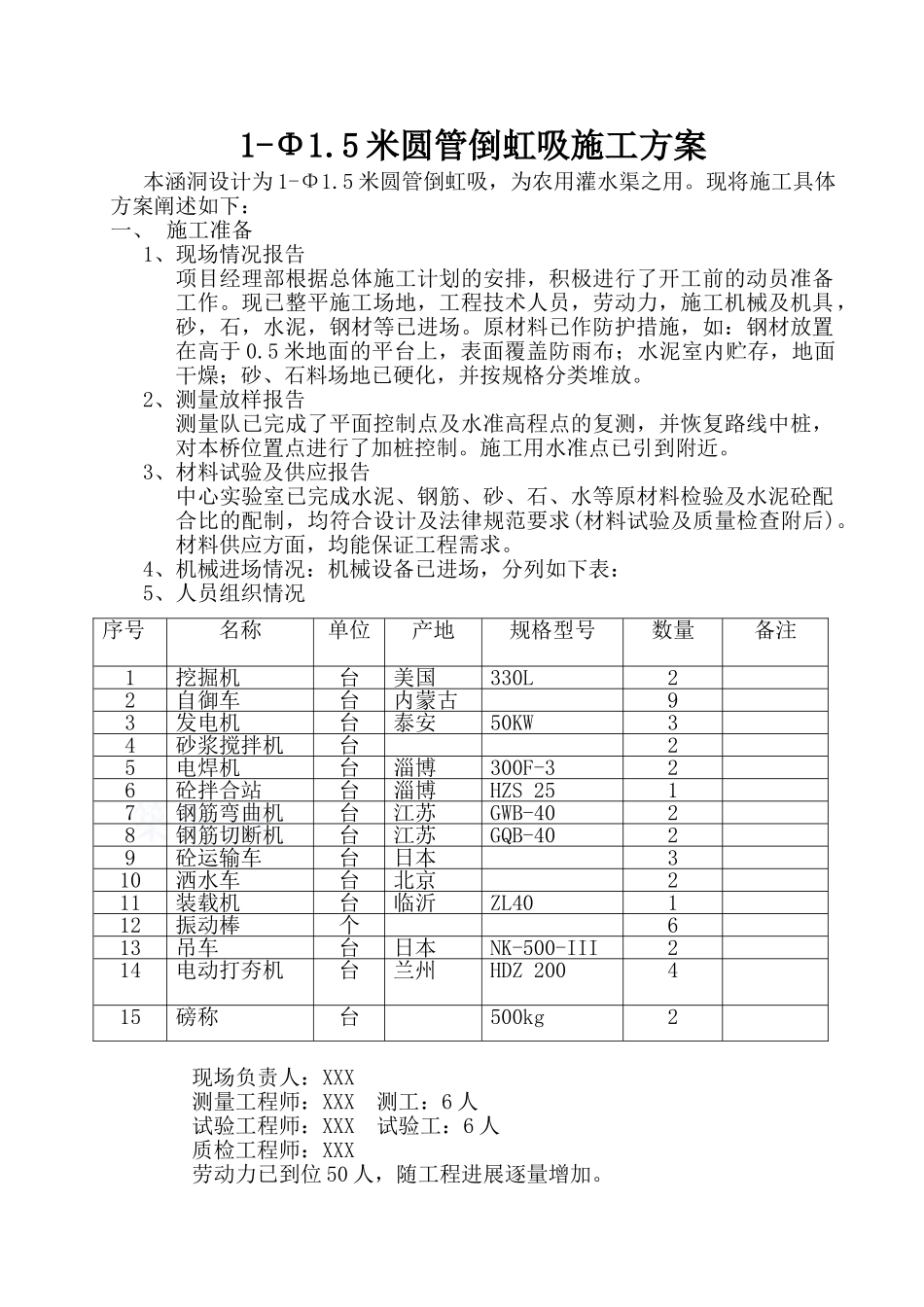

1-Φ1.5 米圆管倒虹吸施工方案本涵洞设计为 1-Φ1.5 米圆管倒虹吸,为农用灌水渠之用。现将施工具体方案阐述如下:一、 施工准备1、现场情况报告项目经理部根据总体施工计划的安排,积极进行了开工前的动员准备工作。现已整平施工场地,工程技术人员,劳动力,施工机械及机具,砂,石,水泥,钢材等已进场。原材料已作防护措施,如:钢材放置在高于 0.5 米地面的平台上,表面覆盖防雨布;水泥室内贮存,地面干燥;砂、石料场地已硬化,并按规格分类堆放。2、测量放样报告测量队已完成了平面控制点及水准高程点的复测,并恢复路线中桩,对本桥位置点进行了加桩控制。施工用水准点已引到附近。3、材料试验及供应报告中心实验室已完成水泥、钢筋、砂、石、水等原材料检验及水泥砼配合比的配制,均符合设计及法律规范要求(材料试验及质量检查附后)。材料供应方面,均能保证工程需求。4、机械进场情况:机械设备已进场,分列如下表:5、人员组织情况现场负责人:XXX测量工程师:XXX 测工:6 人试验工程师:XXX 试验工:6 人质检工程师:XXX劳动力已到位 50 人,随工程进展逐量增加。序号名称单位产地规格型号数量备注1挖掘机台美国330L22自御车台内蒙古93发电机台泰安50KW34砂浆搅拌机台 25电焊机台淄博300F-326砼拌合站台淄博HZS 25 17钢筋弯曲机台江苏GWB-4028钢筋切断机台江苏GQB-4029砼运输车台日本310洒水车台北京211装载机台临沂ZL40112振动棒个613吊车 台日本NK-500-III214电动打夯机台兰州HDZ 200415磅称台 500kg2二、 主要施工方法及施工工艺框图1、倒虹吸基础施工方法及注意事项如下(1)基坑开挖:1)测量放线:用经纬仪测出基础纵、横中心线,根据施工图纸提供的尺寸及设计法律规范要求,放出上口开挖边线桩。2)基坑顶四周应做好排水,截住地表水,以防雨水冲坏坑壁,基坑下口开挖的大小应符合设计规定的结构挖方尺寸,且便于设置排水沟。 3)开挖作业方式以机械作业为主,采纳挖掘机配自卸汽车运输作业辅以人工清槽。4)基坑开挖前,依据设计图纸提供的地质勘探资料,先估算渗水量,选择施工方法和排水设备,采纳集水坑排水方法施工时按集水坑底应比基坑底面标高低 50-100cm,以降低地下水位保持基底无水,人工降低地下水位,可采纳电动或内燃的离心式水泵或潜水泵等抽水设备。5)基坑开挖应连续进行,避开晾槽,一次开挖距基坑底面以上预留 20-30cm,待验槽前人工一次清除至标高,以保证基坑顶面坚实、无扰动。6)基...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1-φ1.5米圆管倒虹吸施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
