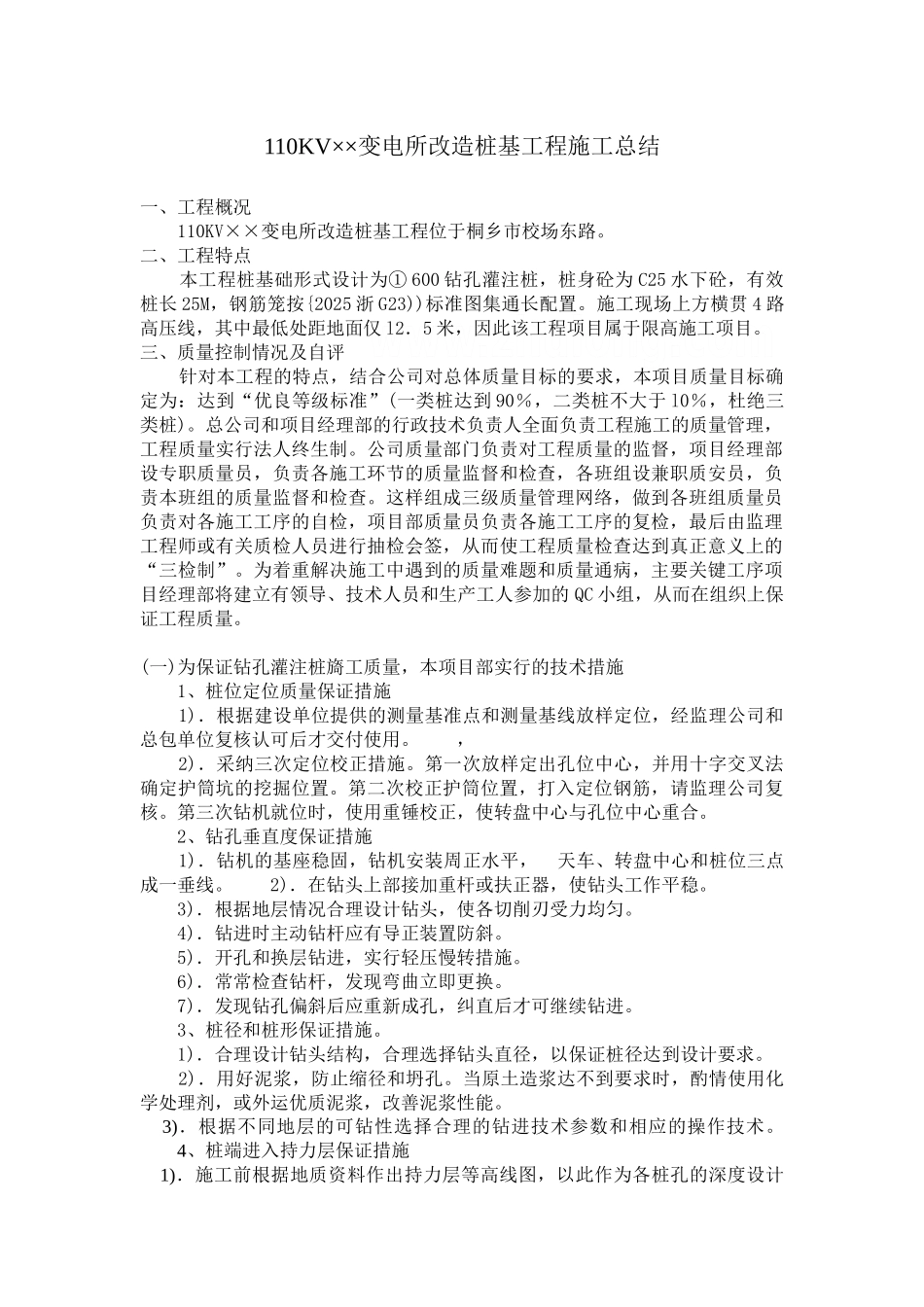

110KV××变电所改造桩基工程施工总结一、工程概况 110KV××变电所改造桩基工程位于桐乡市校场东路
二、工程特点 本工程桩基础形式设计为① 600 钻孔灌注桩,桩身砼为 C25 水下砼,有效桩长 25M,钢筋笼按{2025 浙 G23))标准图集通长配置
施工现场上方横贯 4 路高压线,其中最低处距地面仅 l2.5 米,因此该工程项目属于限高施工项目
三、质量控制情况及自评 针对本工程的特点,结合公司对总体质量目标的要求,本项目质量目标确定为:达到“优良等级标准”(一类桩达到 90%,二类桩不大于 l0%,杜绝三类桩)
总公司和项目经理部的行政技术负责人全面负责工程施工的质量管理,工程质量实行法人终生制
公司质量部门负责对工程质量的监督,项目经理部设专职质量员,负责各施工环节的质量监督和检查,各班组设兼职质安员,负责本班组的质量监督和检查
这样组成三级质量管理网络,做到各班组质量员负责对各施工工序的自检,项目部质量员负责各施工工序的复检,最后由监理工程师或有关质检人员进行抽检会签,从而使工程质量检查达到真正意义上的“三检制”
为着重解决施工中遇到的质量难题和质量通病,主要关键工序项目经理部将建立有领导、技术人员和生产工人参加的 QC 小组,从而在组织上保证工程质量
(一)为保证钻孔灌注桩旖工质量,本项目部实行的技术措施 1、桩位定位质量保证措施 1).根据建设单位提供的测量基准点和测量基线放样定位,经监理公司和总包单位复核认可后才交付使用
, 2).采纳三次定位校正措施
第一次放样定出孔位中心,并用十字交叉法确定护筒坑的挖掘位置
第二次校正护筒位置,打入定位钢筋,请监理公司复核
第三次钻机就位时,使用重锤校正,使转盘中心与孔位中心重合
2、钻孔垂直度保证措施 1).钻机的基座稳固,钻机安装周正水平, 天车、转盘中心和桩位三点成一垂线
2).在钻头上部接加重杆或扶
