XXXX 水电站工程2#引水隧洞砼工程施工方案(合同编号:HD-(SGLHT)-36)XX 建设集团 XX 工程局有限公司XX 水电站工程项目部二 OO 八年三月1

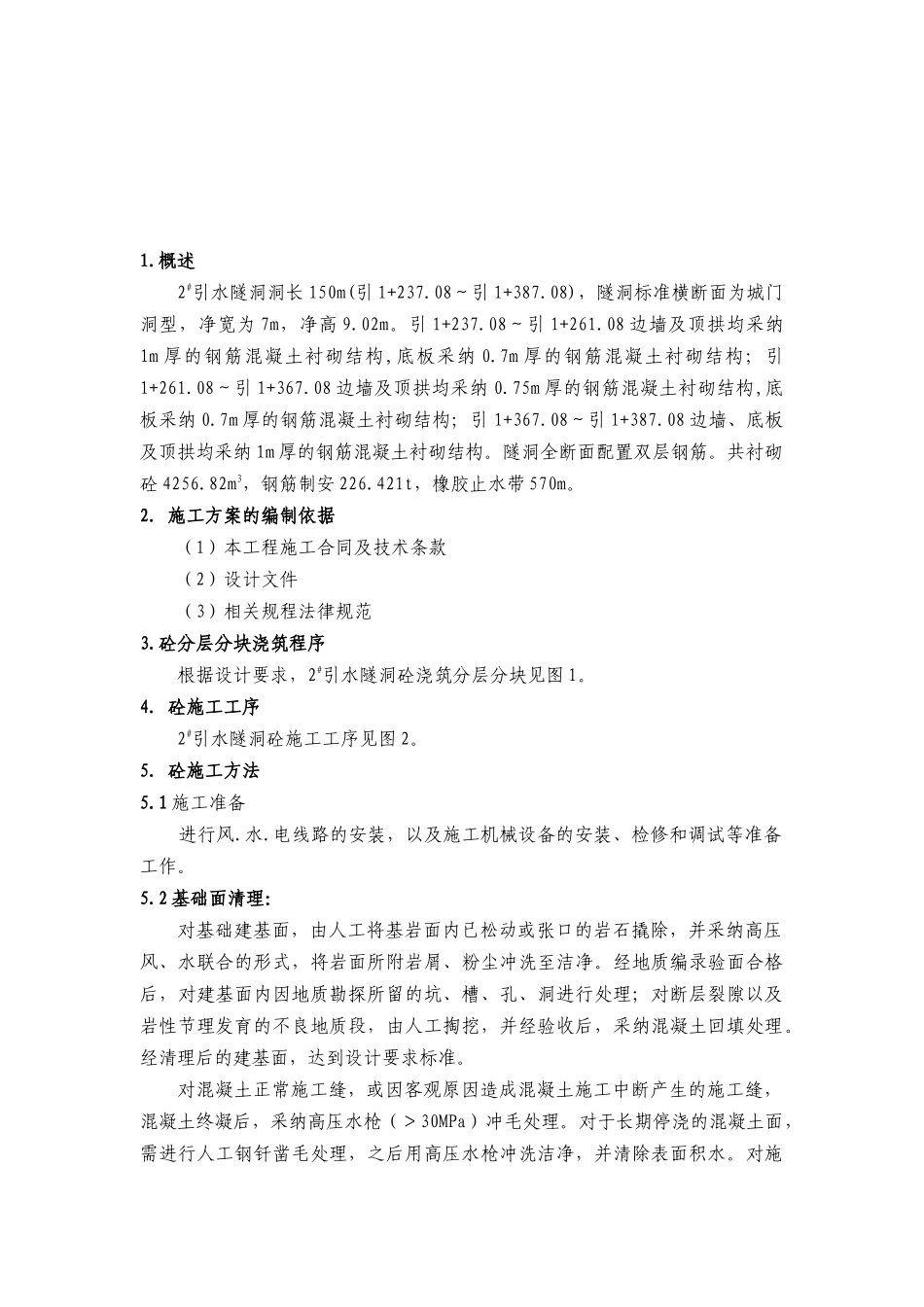

概述2#引水隧洞洞长 150m(引 1+237
08~引 1+387
08),隧洞标准横断面为城门洞型,净宽为 7m,净高 9
引 1+237
08~引 1+261
08 边墙及顶拱均采纳1m 厚的钢筋混凝土衬砌结构,底板采纳 0
7m 厚的钢筋混凝土衬砌结构;引1+261
08~引 1+367
08 边墙及顶拱均采纳 0
75m 厚的钢筋混凝土衬砌结构,底板采纳 0
7m 厚的钢筋混凝土衬砌结构;引 1+367
08~引 1+387
08 边墙、底板及顶拱均采纳 1m 厚的钢筋混凝土衬砌结构
隧洞全断面配置双层钢筋
共衬砌砼 4256
82m3,钢筋制安 226
421t,橡胶止水带 570m
2.施工方案的编制依据(1)本工程施工合同及技术条款(2)设计文件(3)相关规程法律规范3
砼分层分块浇筑程序根据设计要求,2#引水隧洞砼浇筑分层分块见图 1

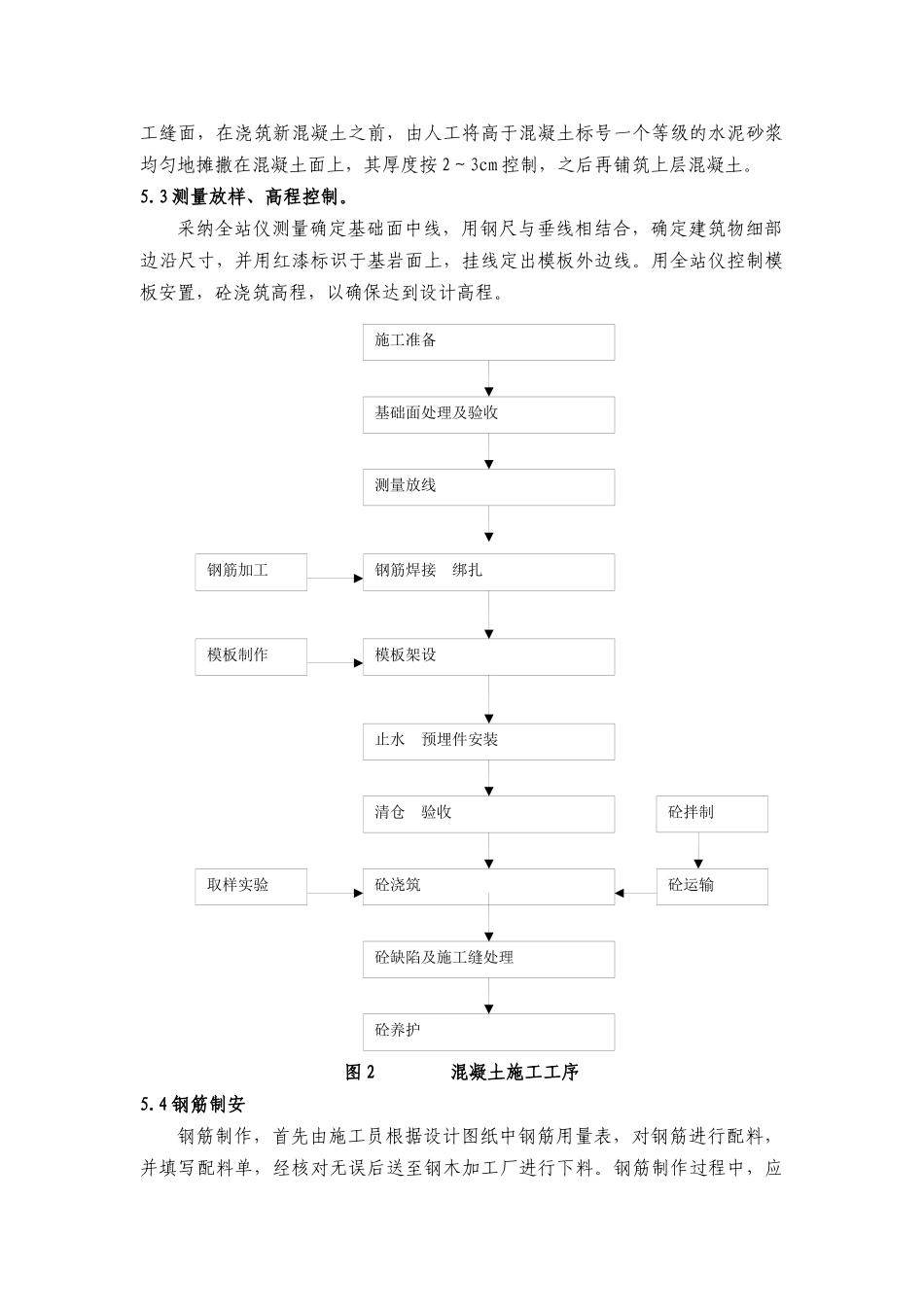

砼施工工序2#引水隧洞砼施工工序见图 2
5.砼施工方法5
1 施工准备 进行风
电线路的安装,以及施工机械设备的安装、检修和调试等准备工作
2 基础面清理:对基础建基面,由人工将基岩面内已松动或张口的岩石撬除,并采纳高压风、水联合的形式,将岩面所附岩屑、粉尘冲洗至洁净
经地质编录验面合格后,对建基面内因地质勘探所留的坑、槽、孔、洞进行处理;对断层裂隙以及岩性节理发育的不良地质段,由人工掏挖,并经验收后,采纳混凝土回填处理
经清理后的建基面,达到设计要求标准
对混凝土正常施工缝,或因客观原因造成混凝土施工中断产生的施工缝,混凝土终凝后,采纳高压水枪(>30MPa)冲毛处理
对于长期停浇的混凝土面,需进行人工钢钎凿毛处理,之后用高压水枪冲洗洁
